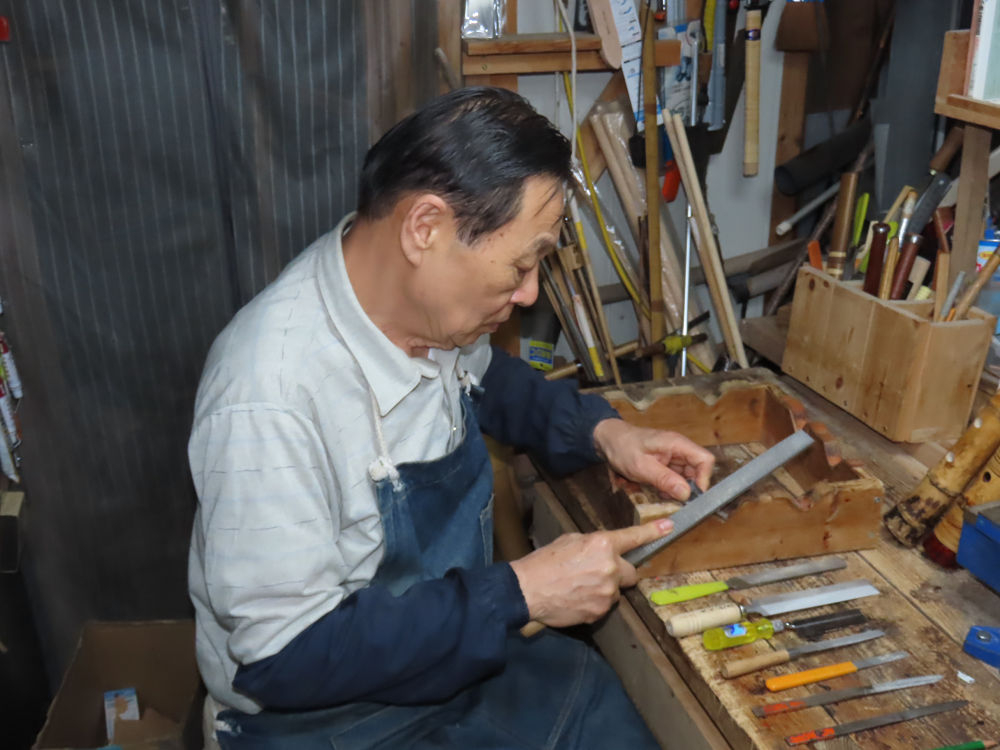

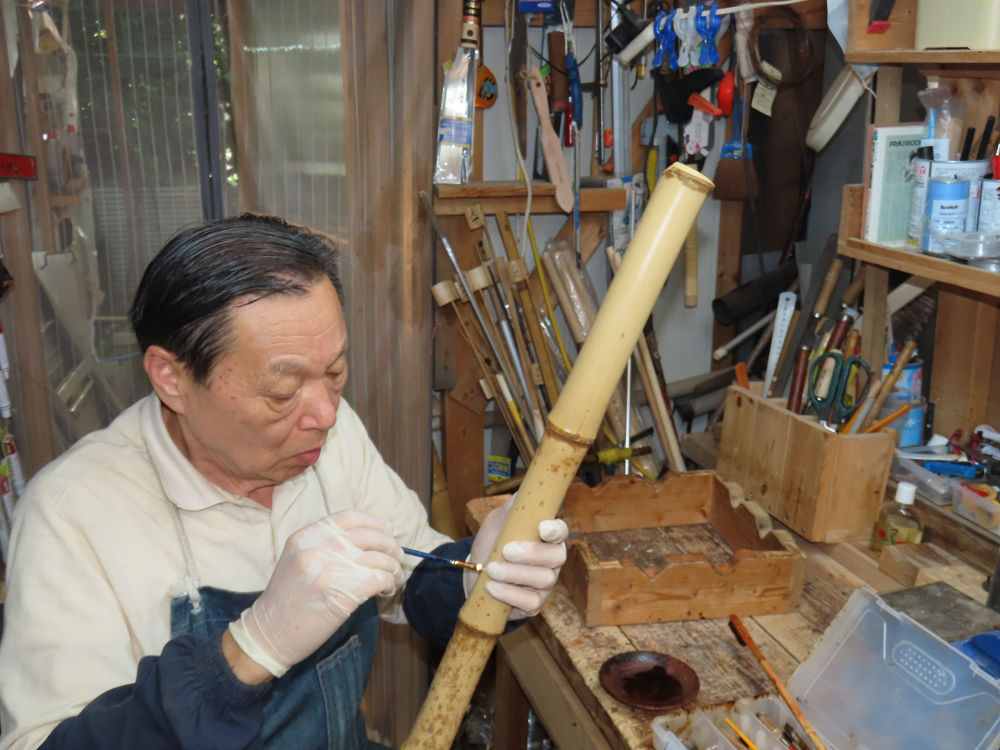

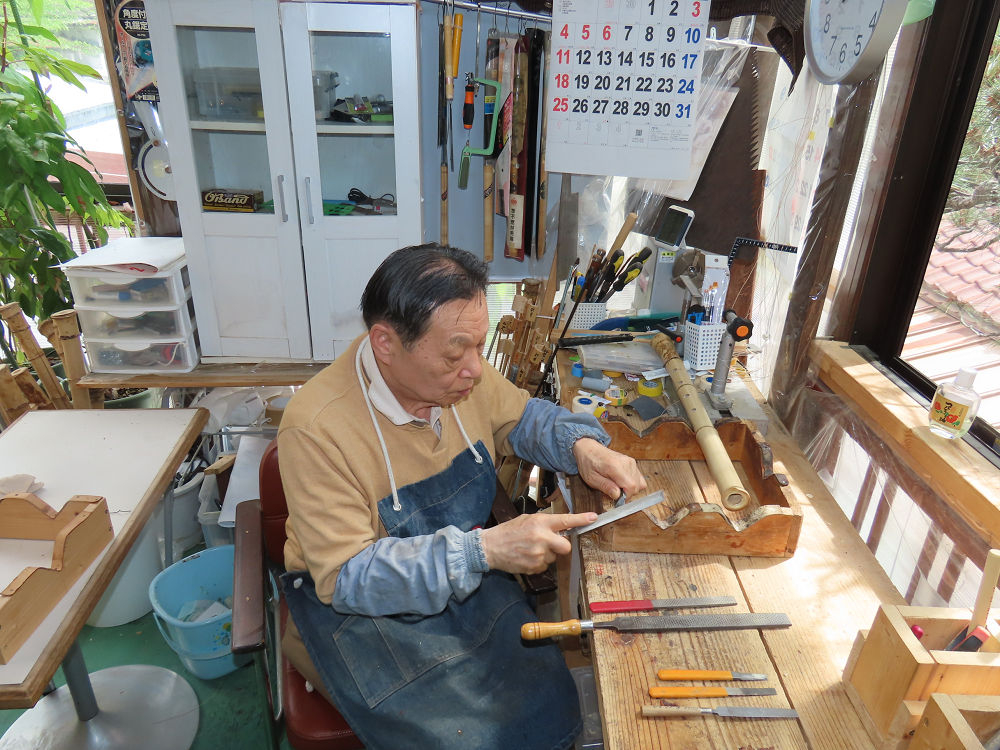

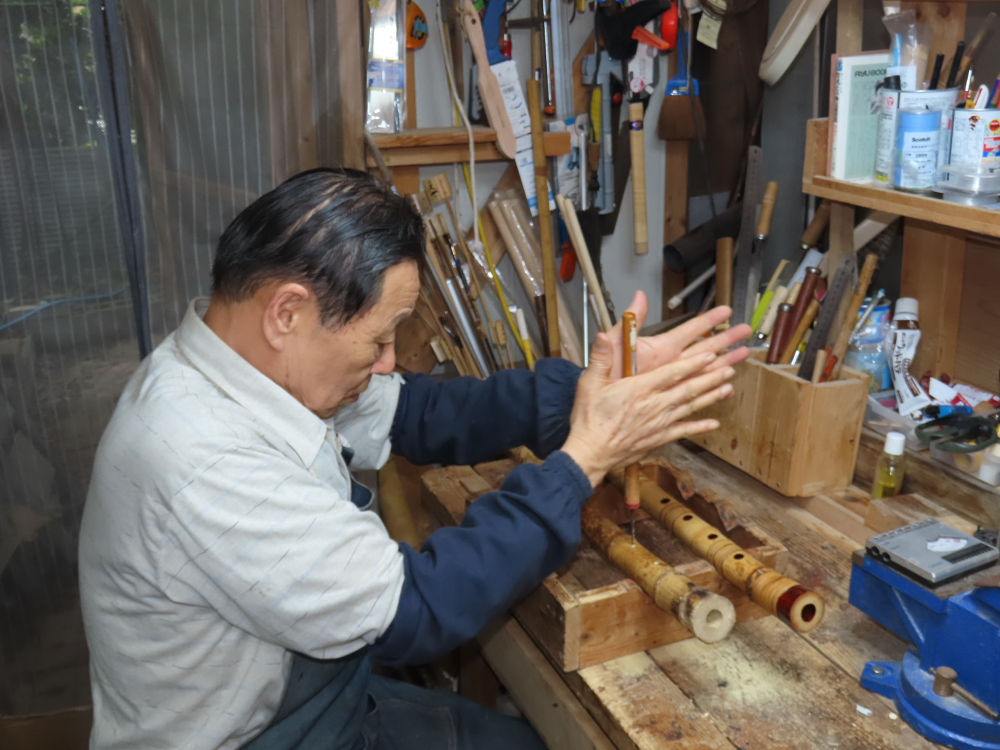

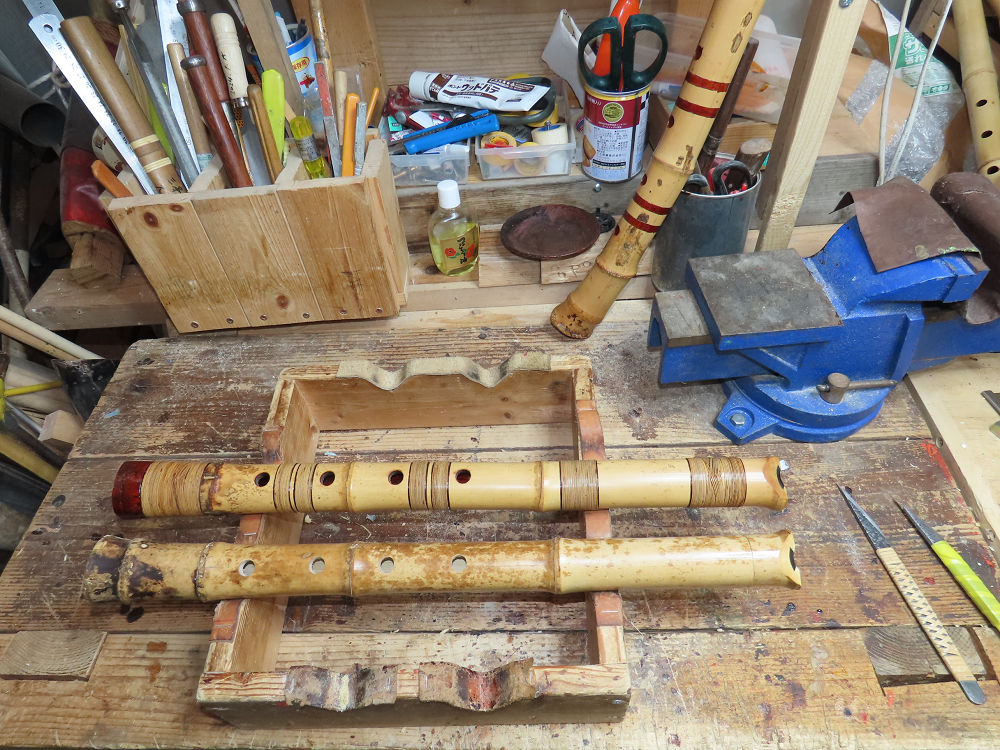

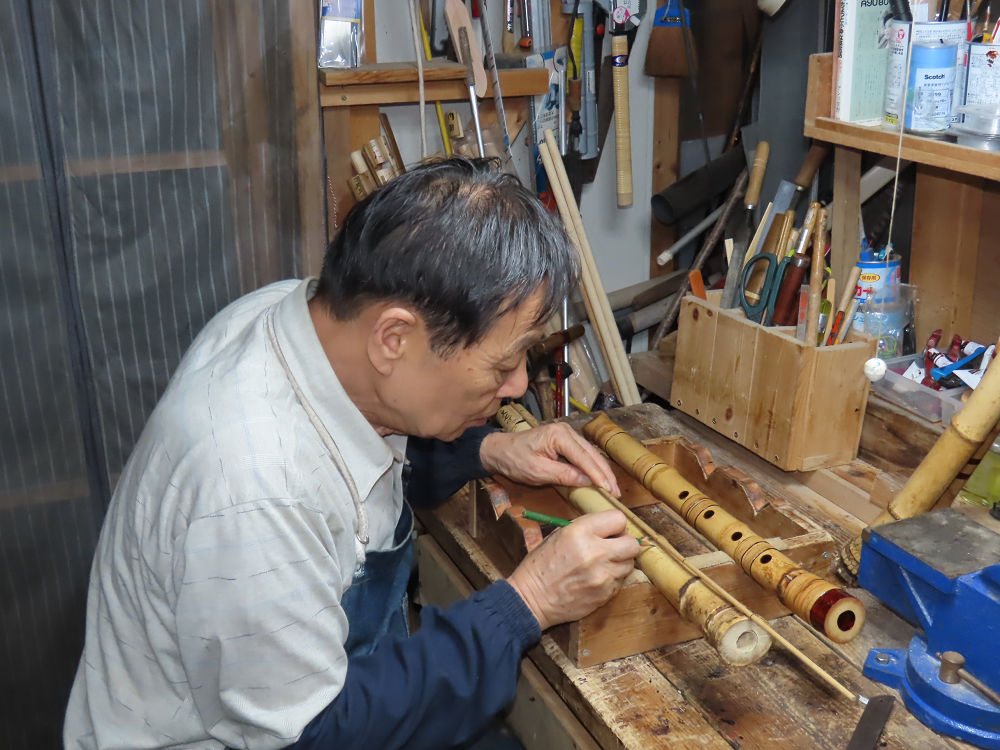

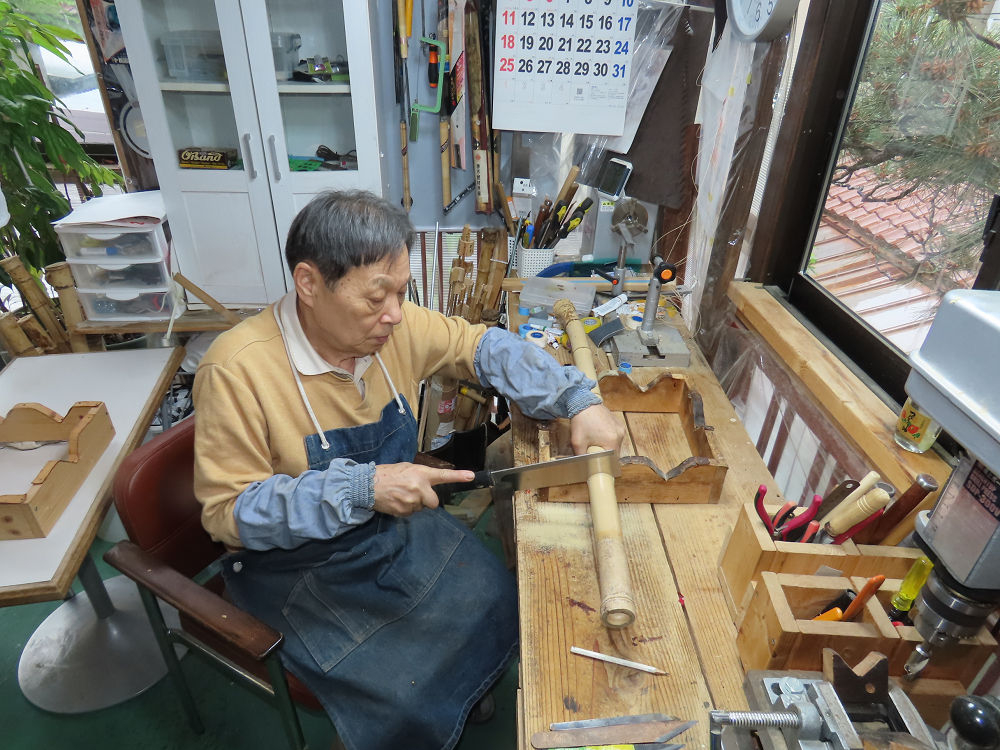

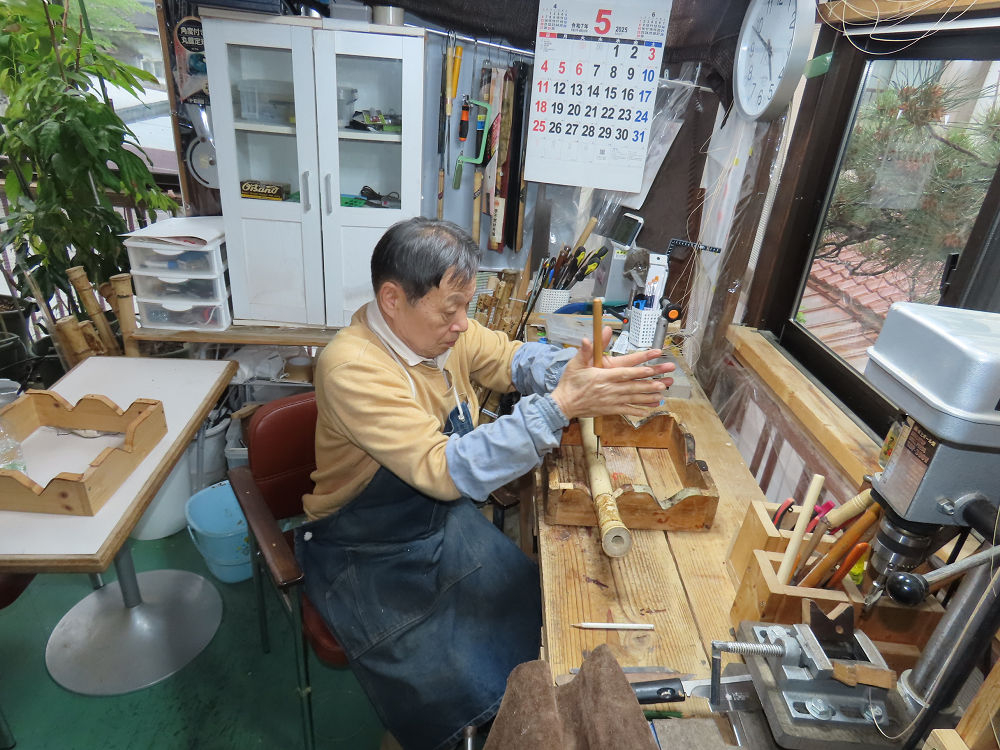

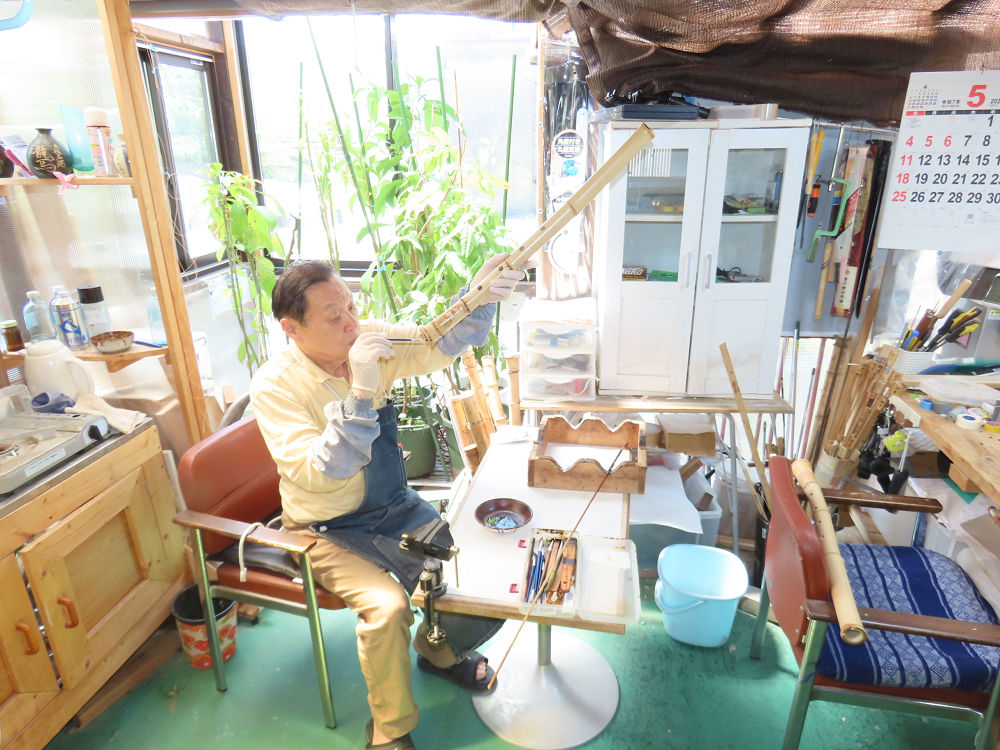

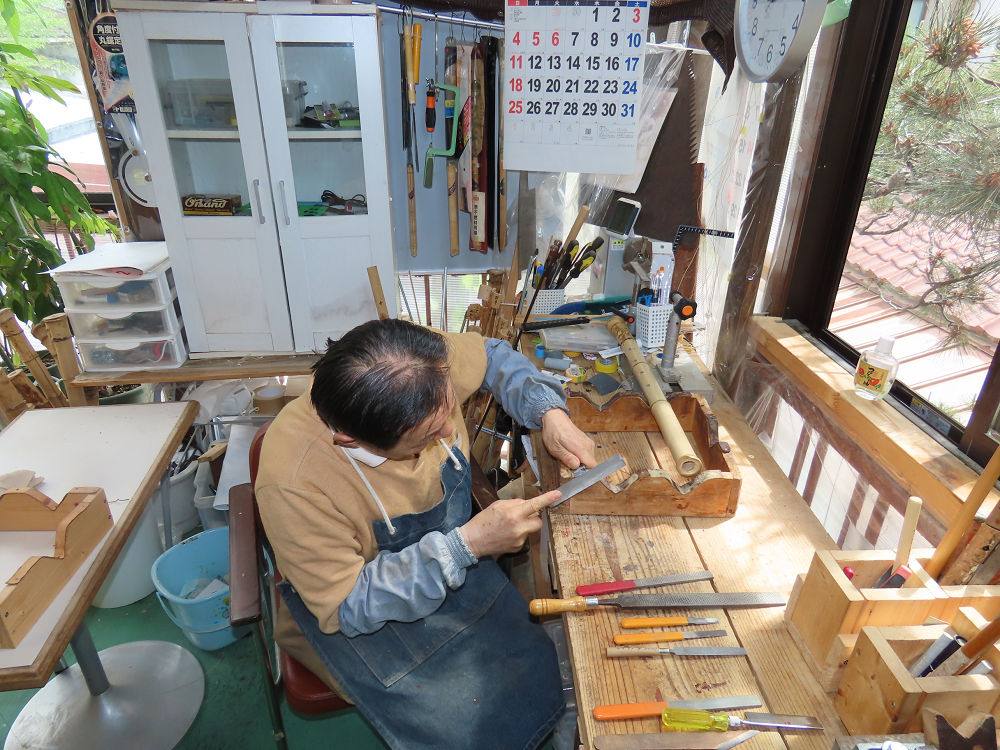

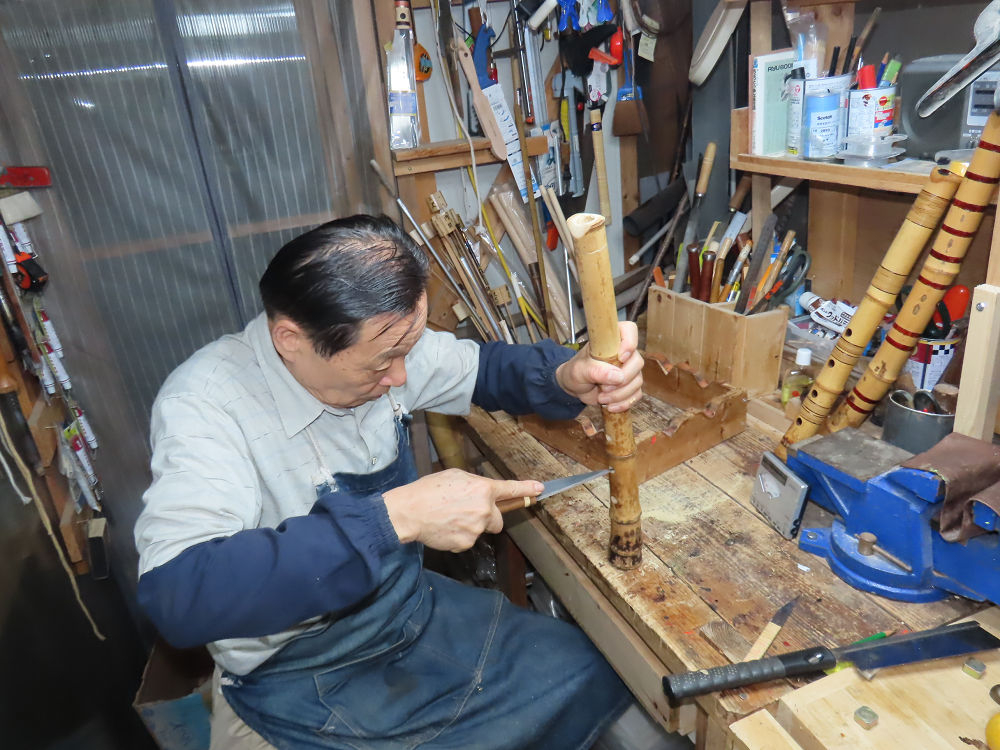

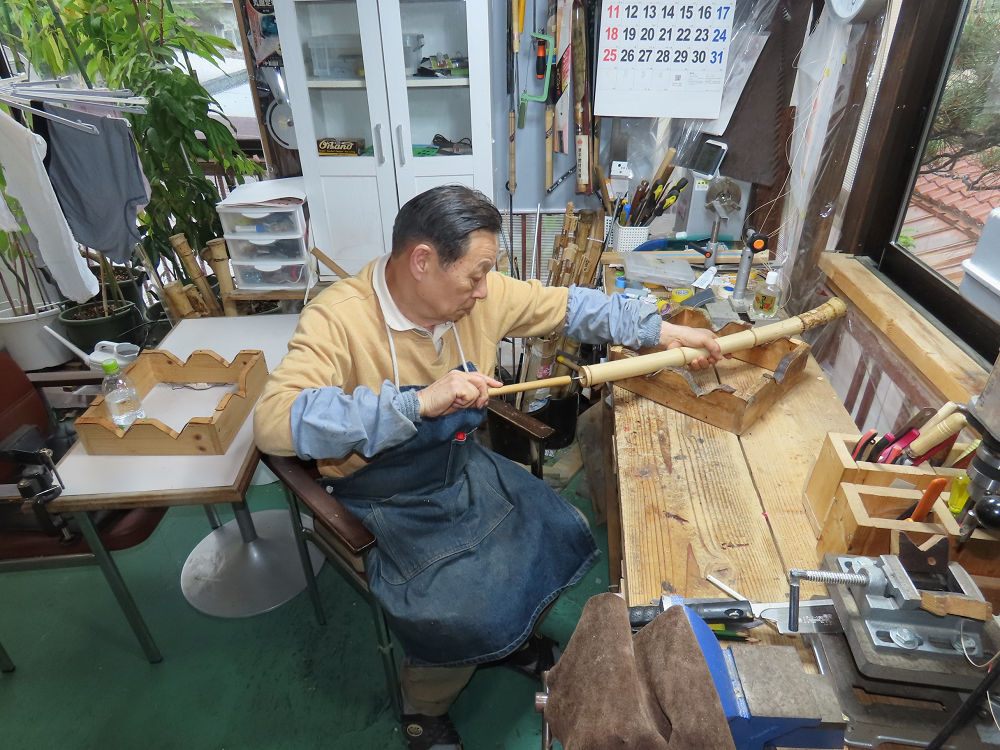

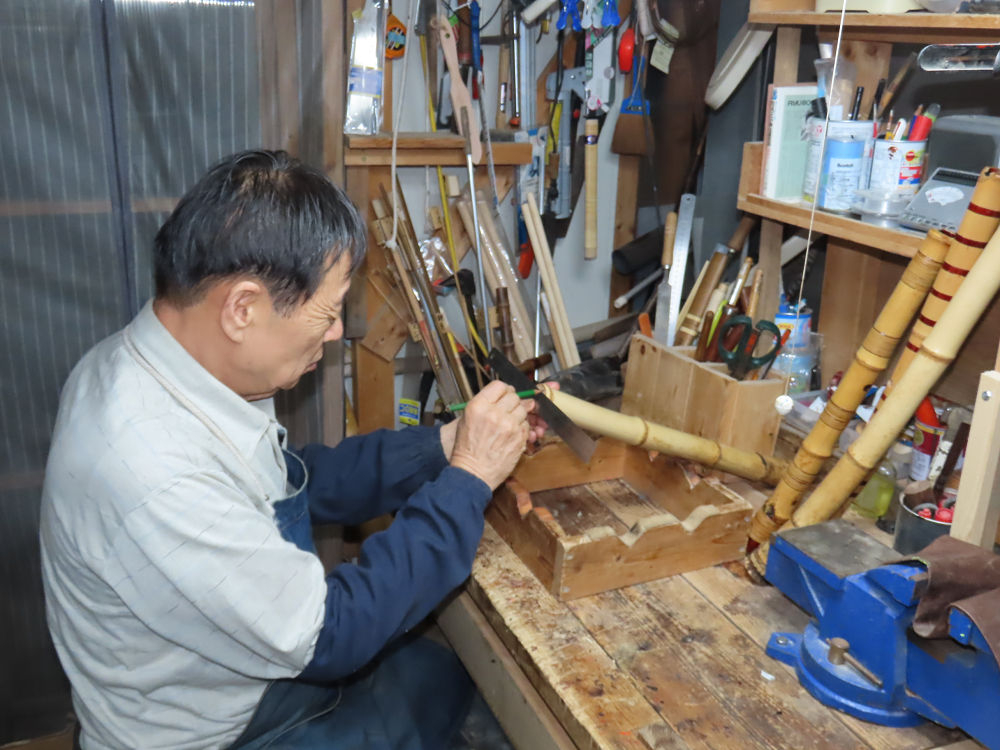

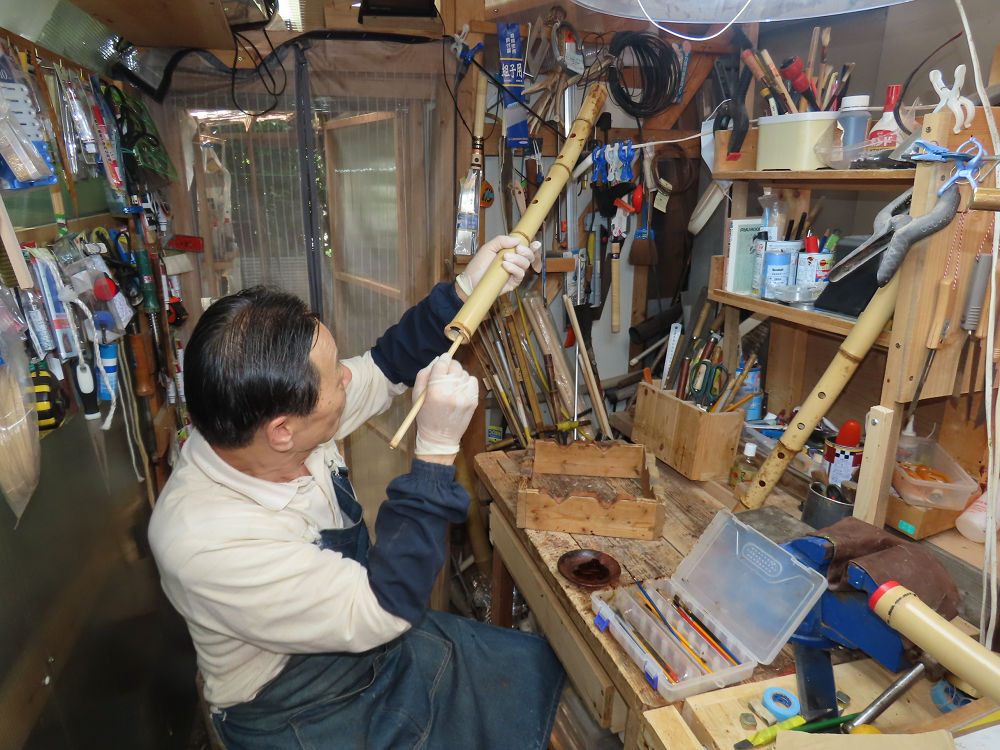

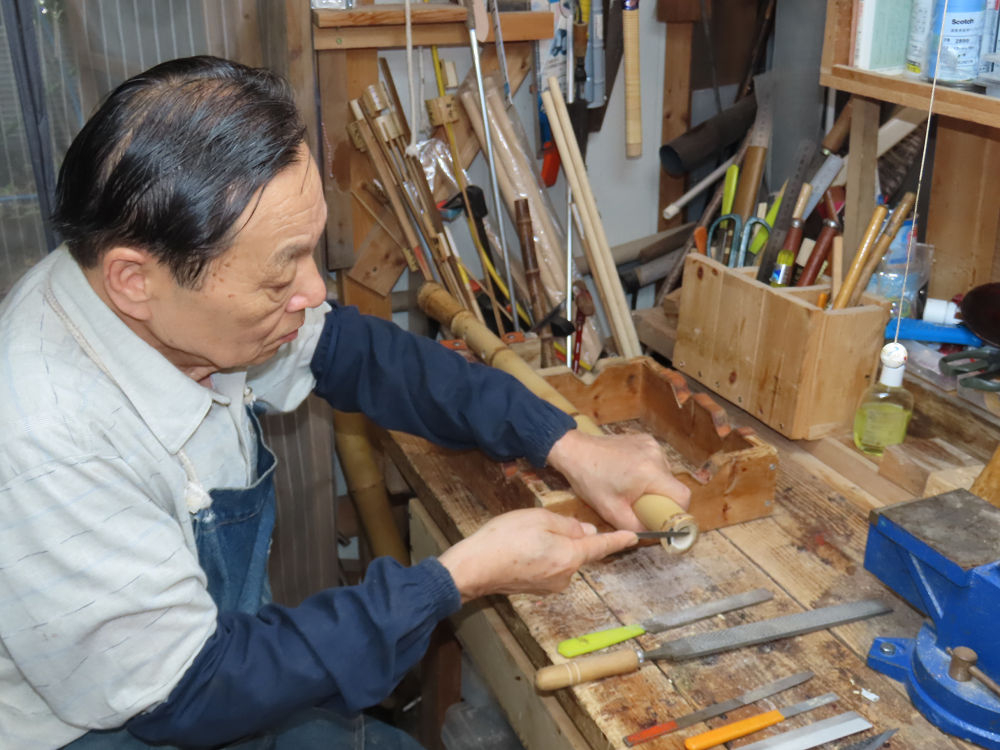

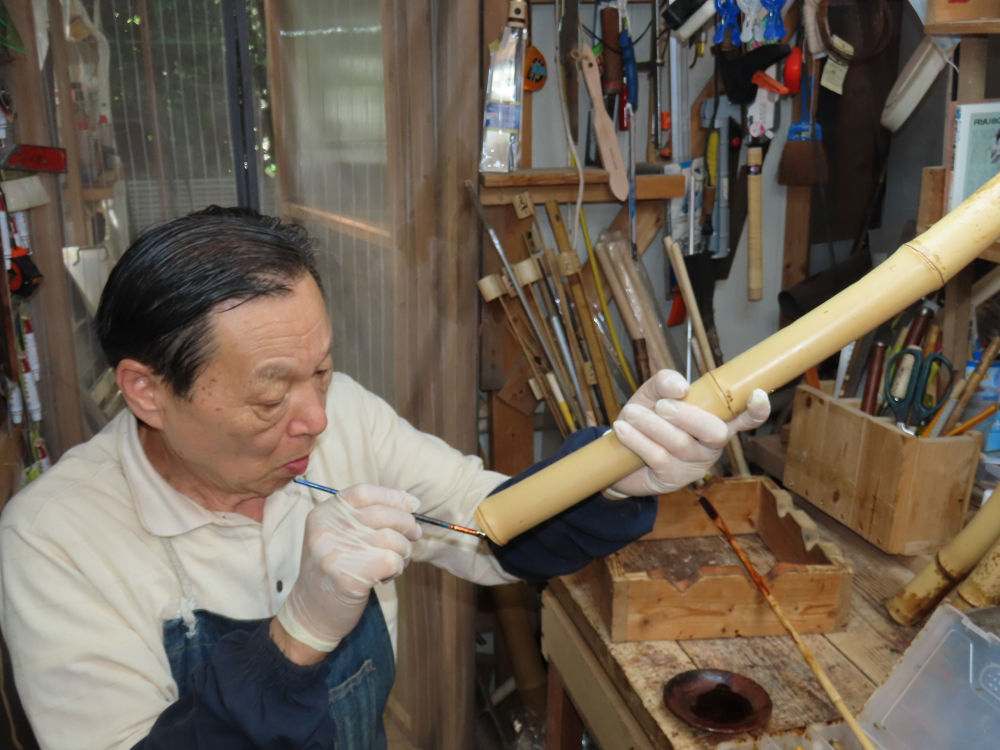

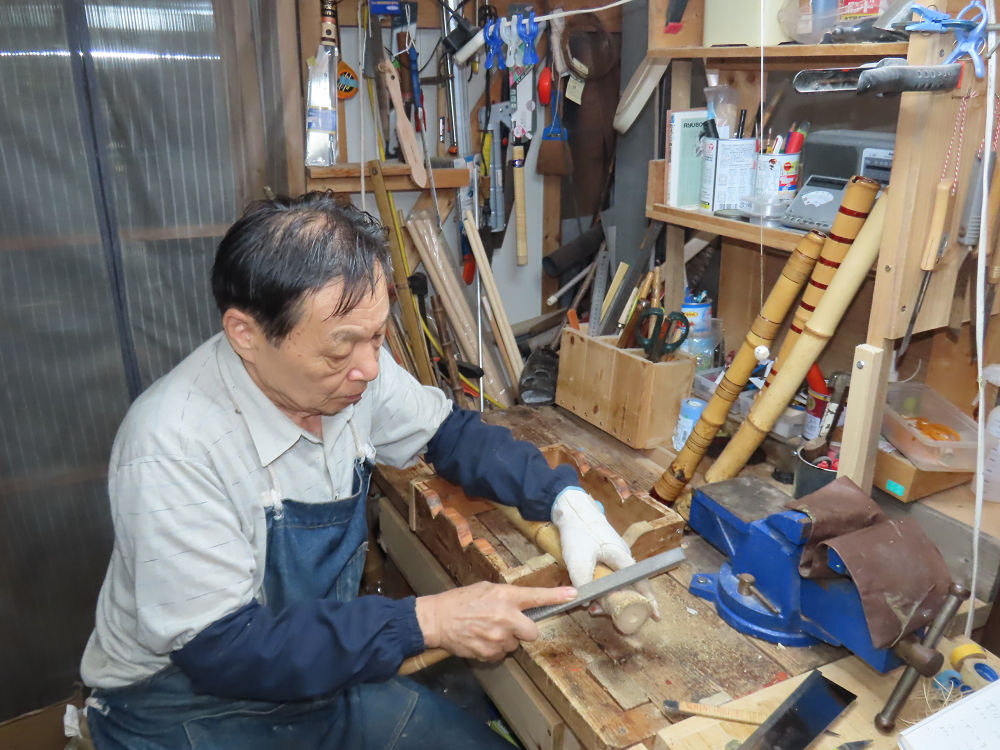

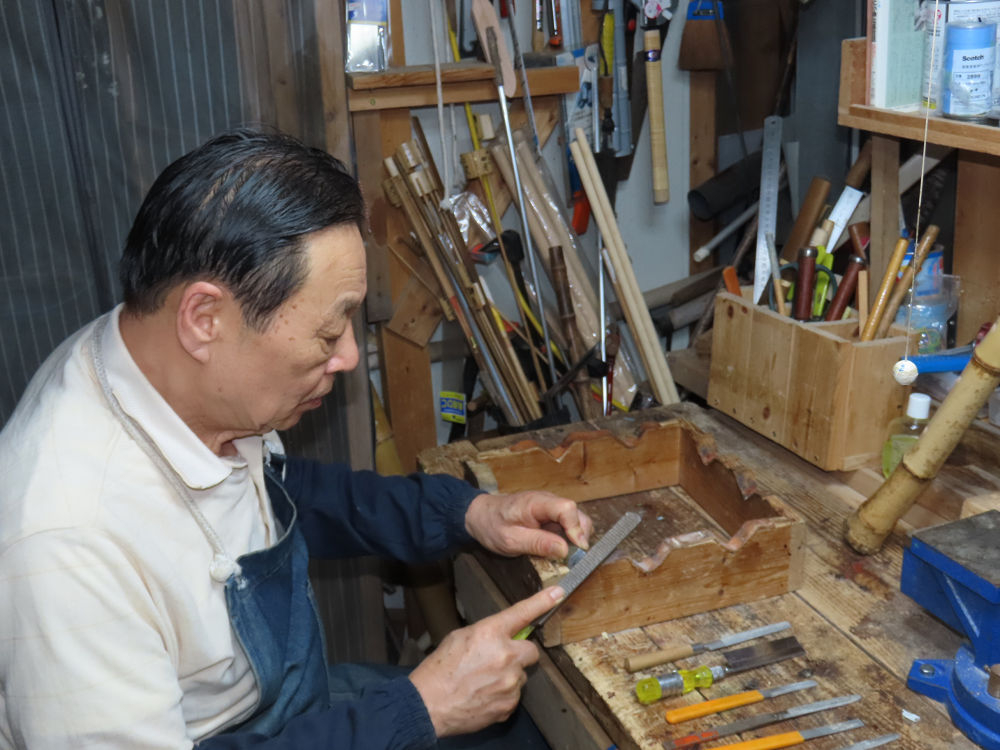

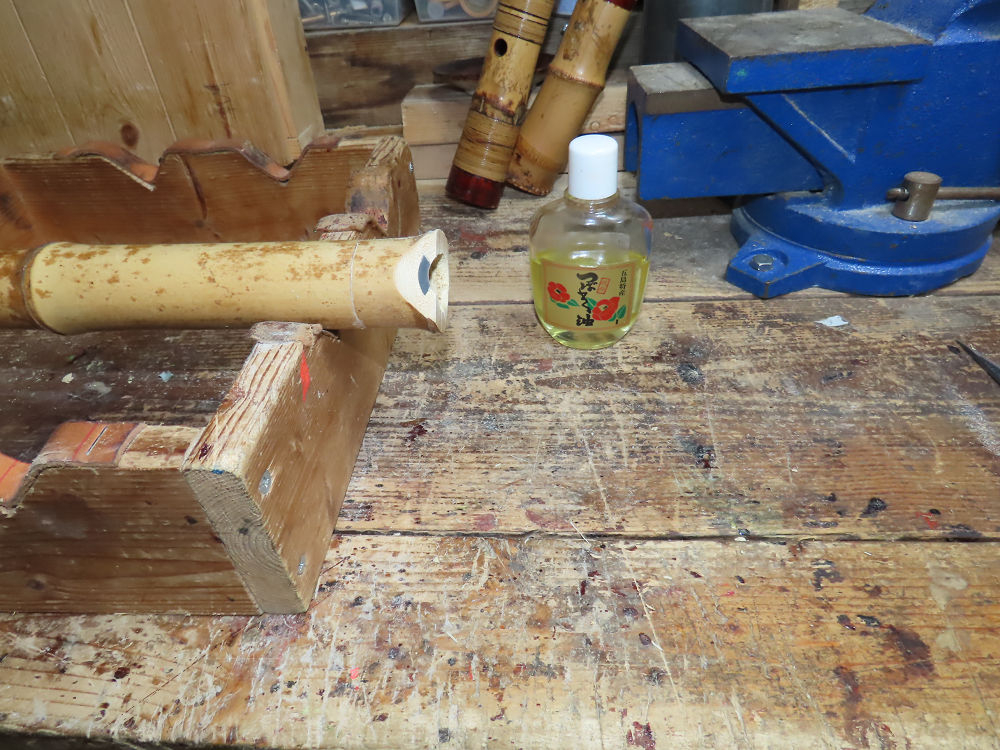

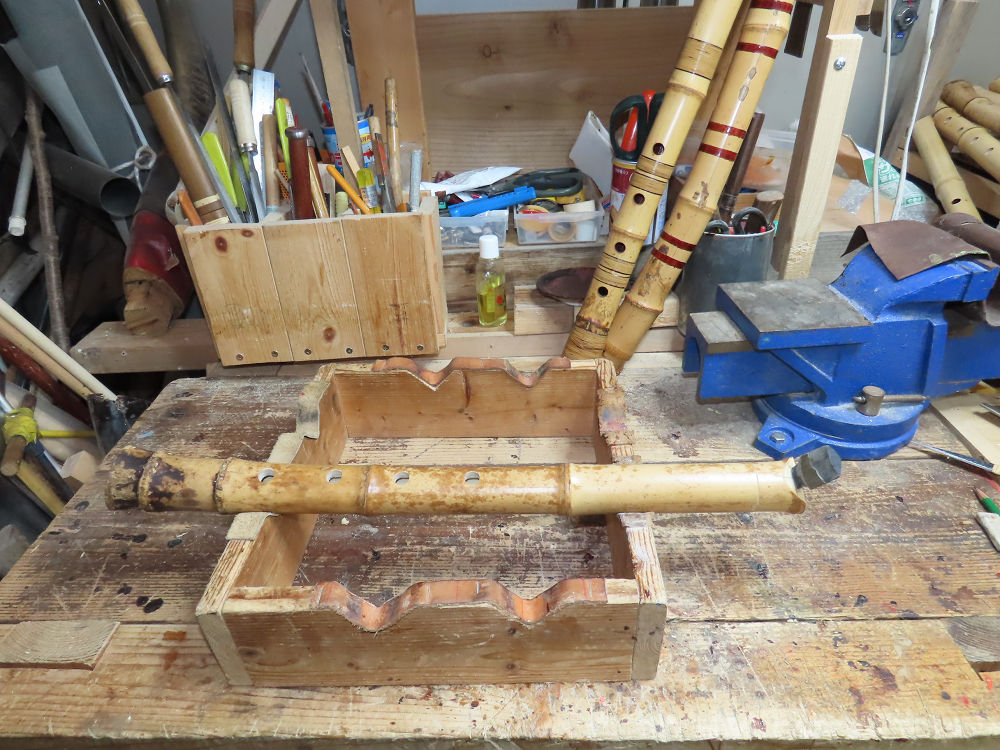

地無し尺八製作(その77)

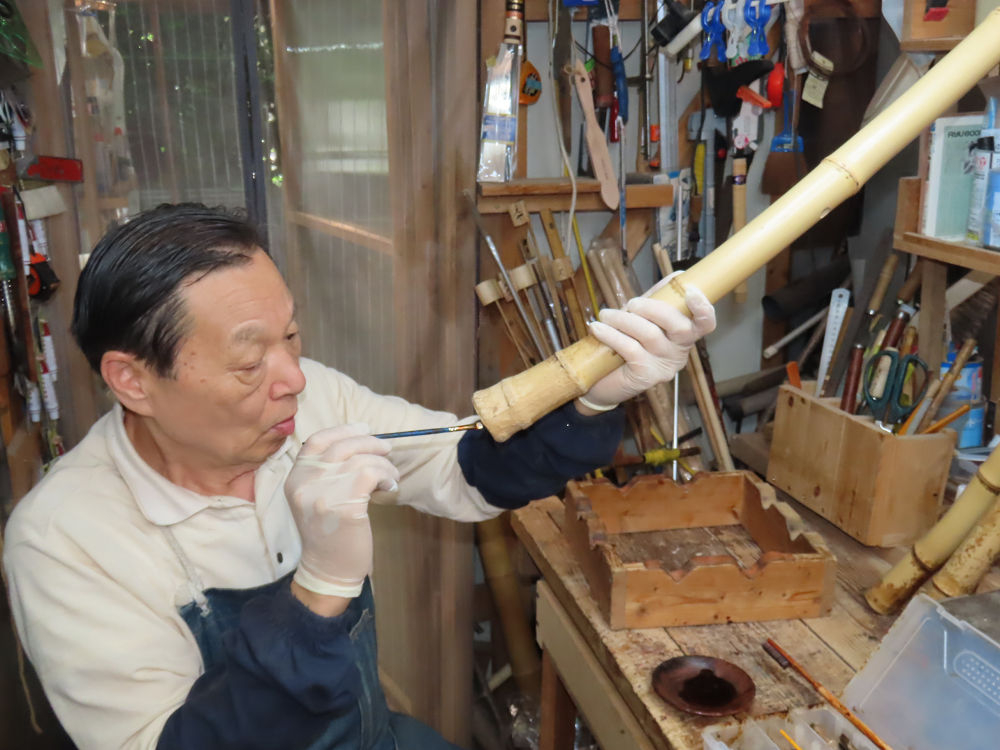

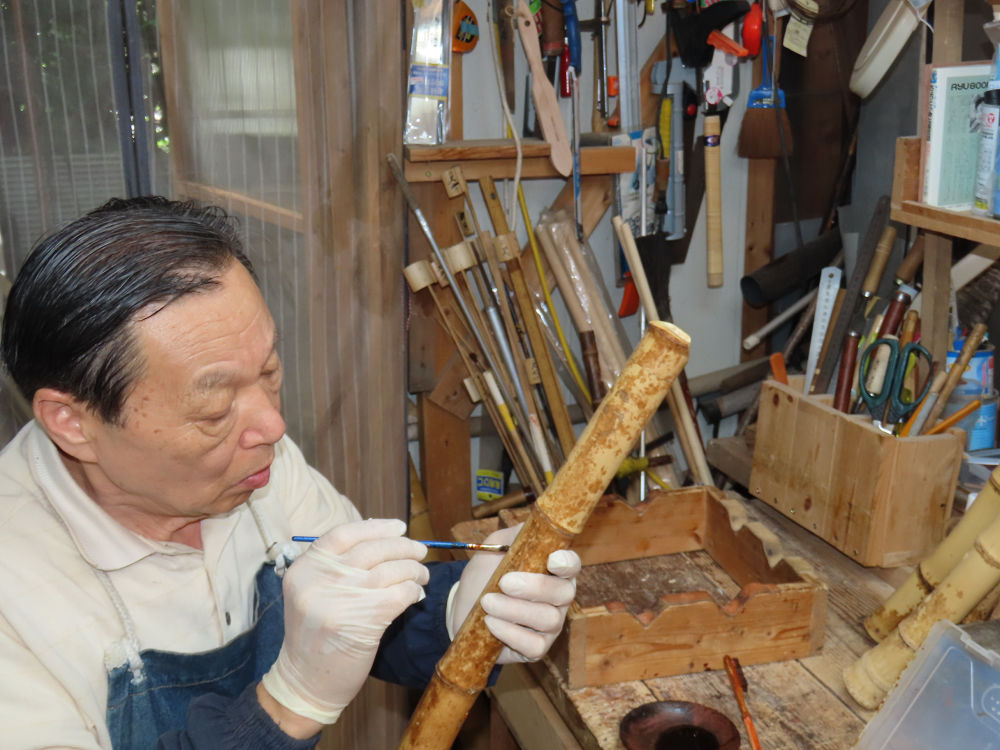

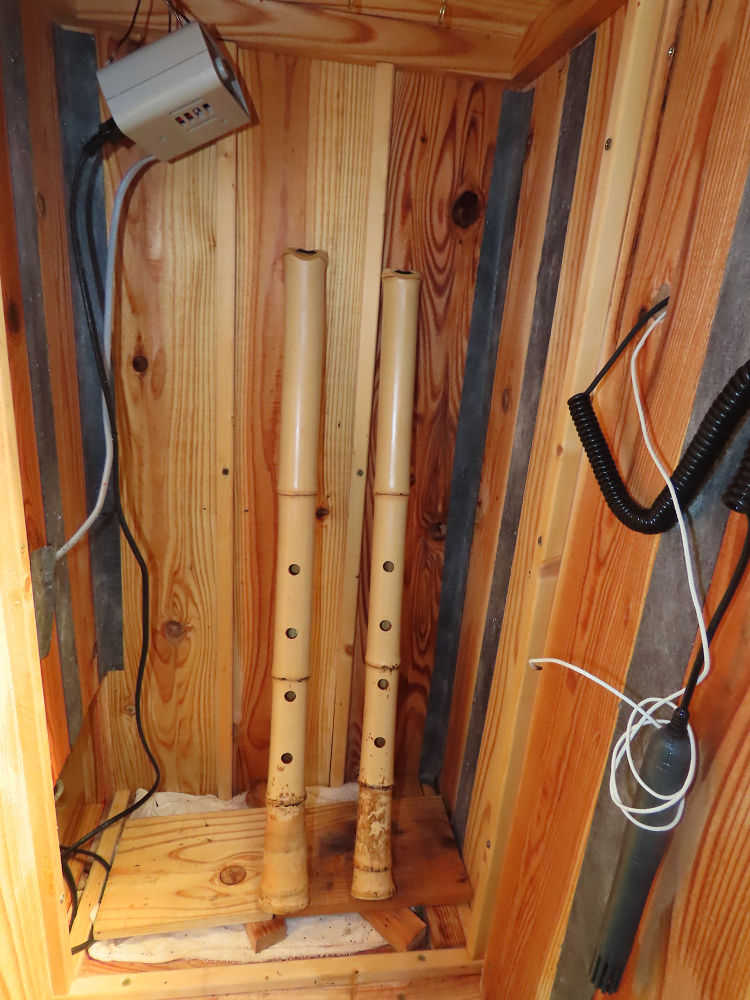

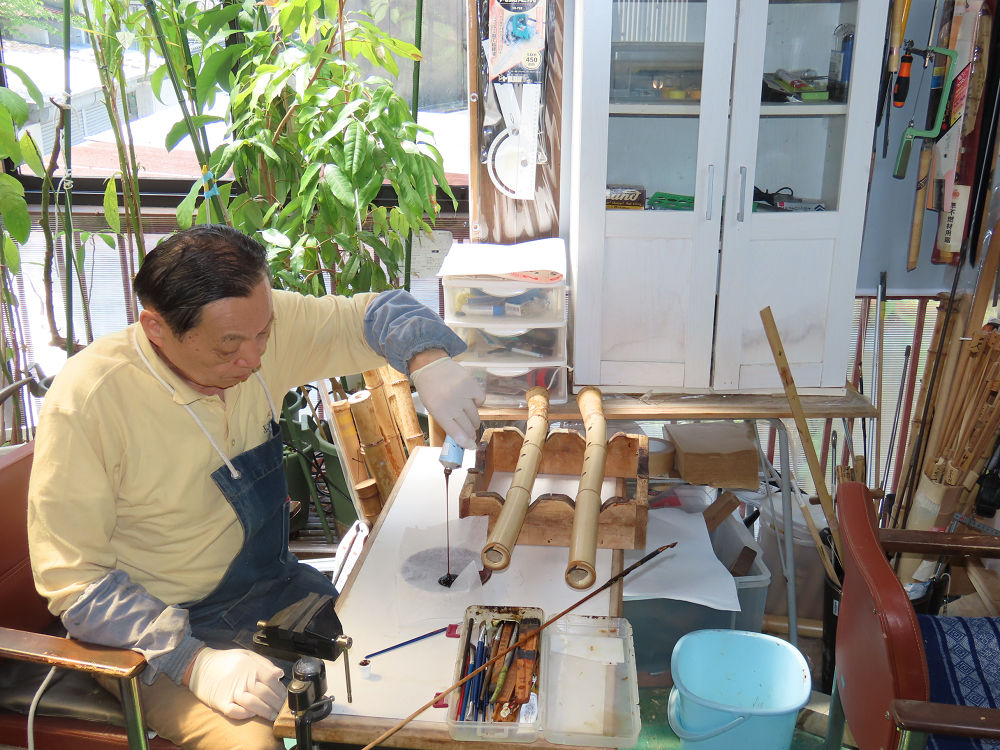

地無し尺八製作(その1)(2025.5.28)4本の尺八の内部漆塗り作業
地無し尺八製作(その2)(2025.5.28)4本の尺八の内部漆塗り作業
地無し尺八製作(その3)(2025.5.28)4本の尺八の内部漆塗り作業
地無し尺八製作(その4)(2025.5.28)4本の尺八の内部漆塗り作業
地無し尺八製作(その5)(2025.5.28)4本の尺八の内部漆塗り作業
地無し尺八製作(その6)(2025.5.28)4本の尺八の内部漆塗り作業
地無し尺八製作(その7)(2025.5.28)4本の尺八の内部漆塗り作業
地無し尺八製作(その8)(2025.5.28)4本の尺八の内部漆塗り作業
地無し尺八製作(その9)(2025.5.28)4本の尺八の内部漆塗り作業
地無し尺八製作(その10)(2025.5.28)4本の尺八の内部漆塗り作業
地無し尺八製作(その11)(2025.5.28)4本の尺八の内部漆塗り作業

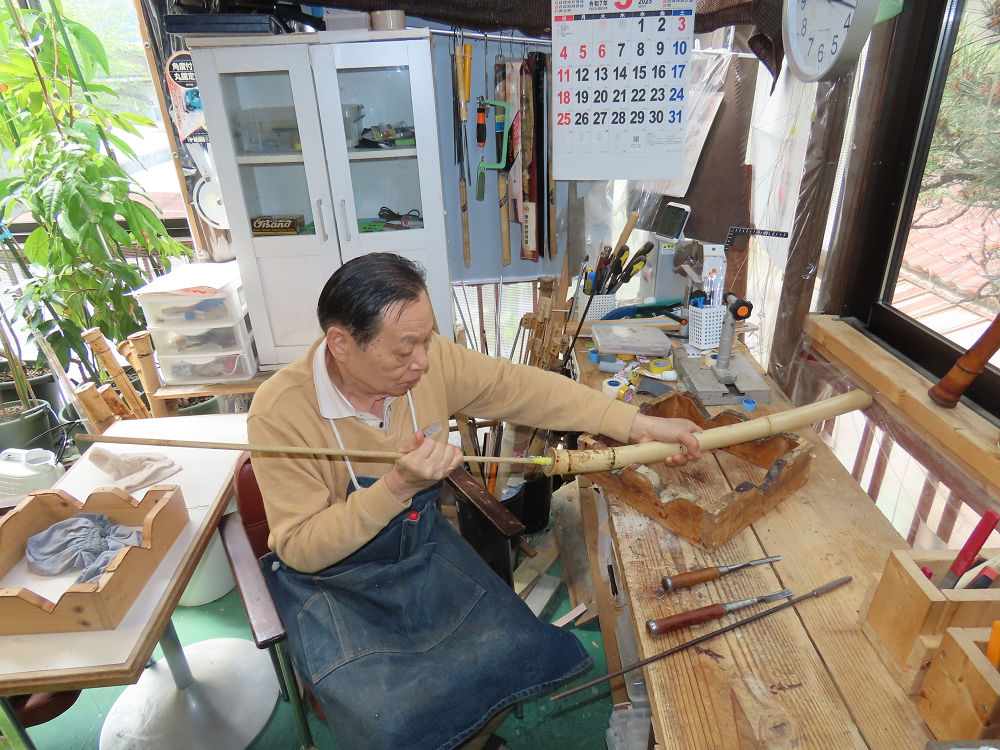

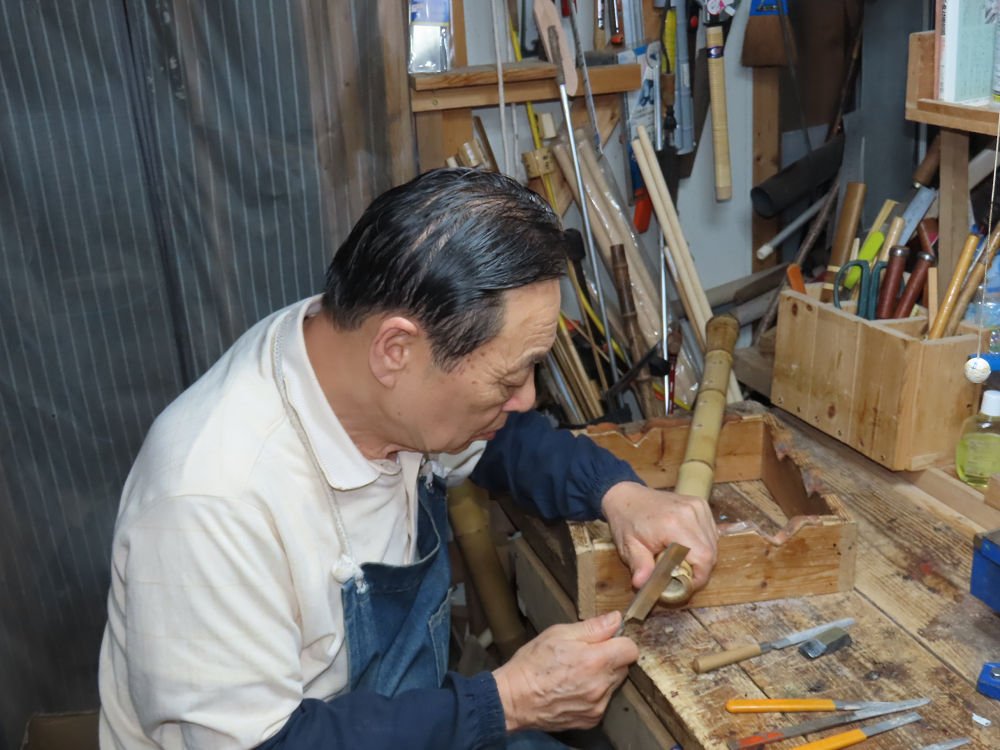

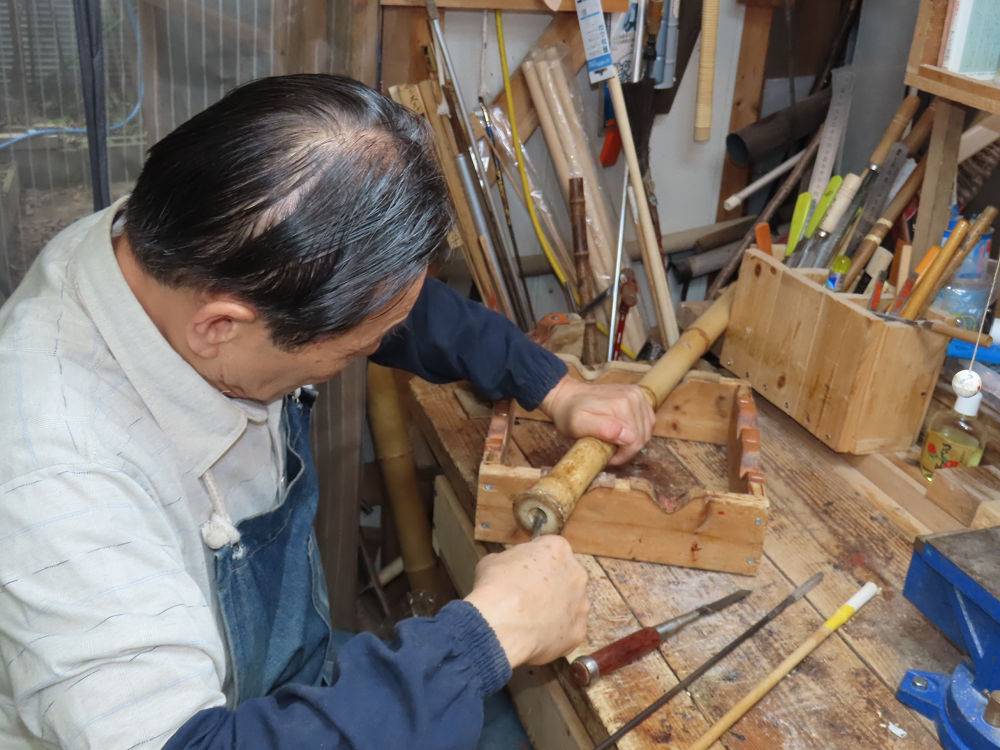

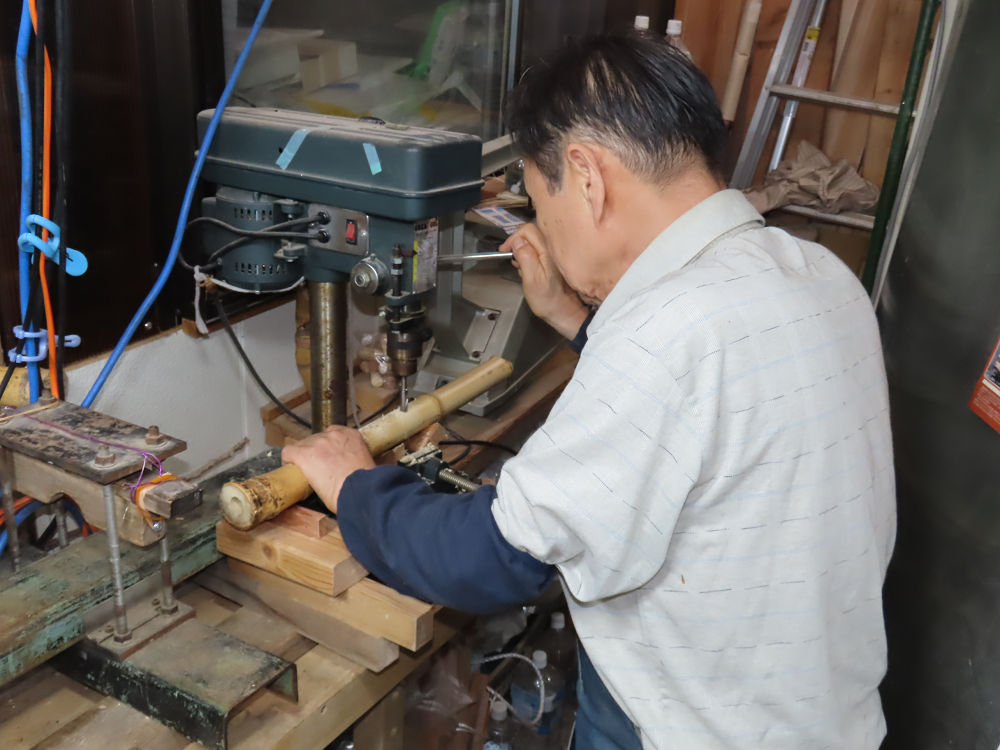

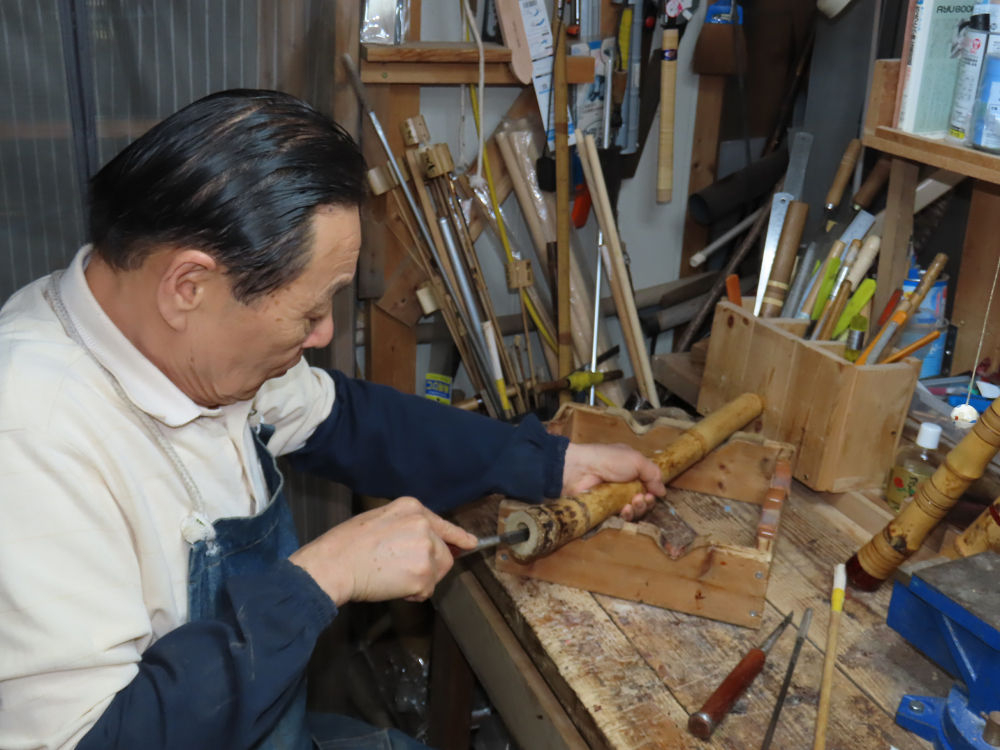

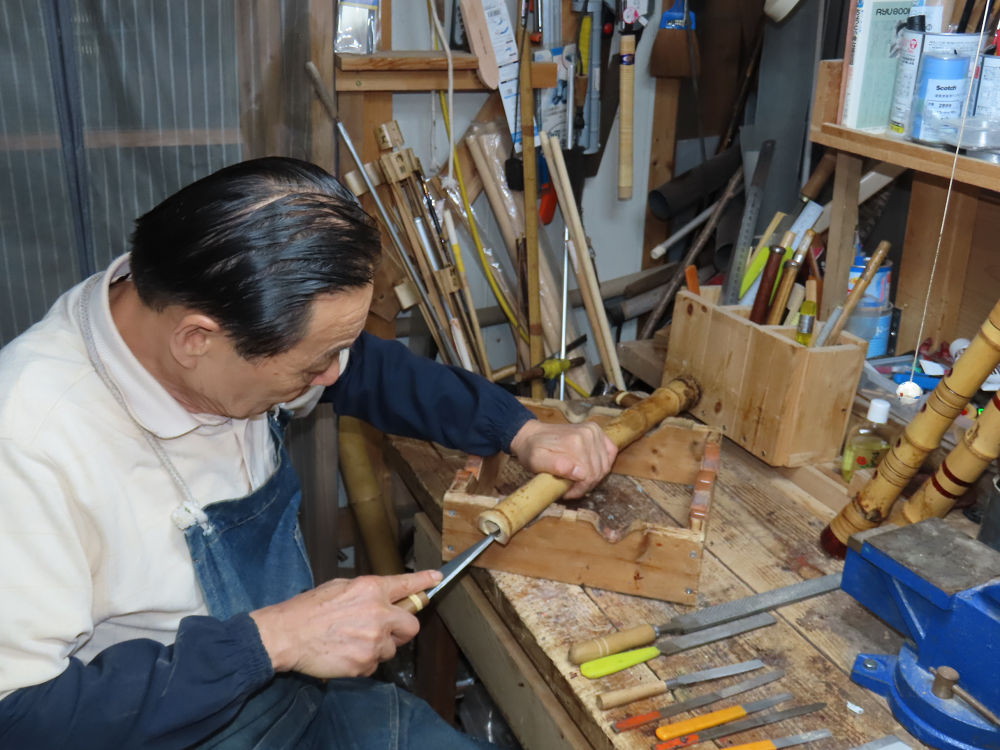

地無し尺八製作(その1)(2025.5.26)1尺7寸管の歌口仕上げ他作業
地無し尺八製作(その2)(2025.5.26)1尺7寸管の歌口仕上げ他作業
地無し尺八製作(その3)(2025.5.26)1尺7寸管の歌口仕上げ他作業
地無し尺八製作(その4)(2025.5.26)1尺7寸管の歌口仕上げ他作業
地無し尺八製作(その5)(2025.5.26)1尺7寸管の歌口仕上げ他作業

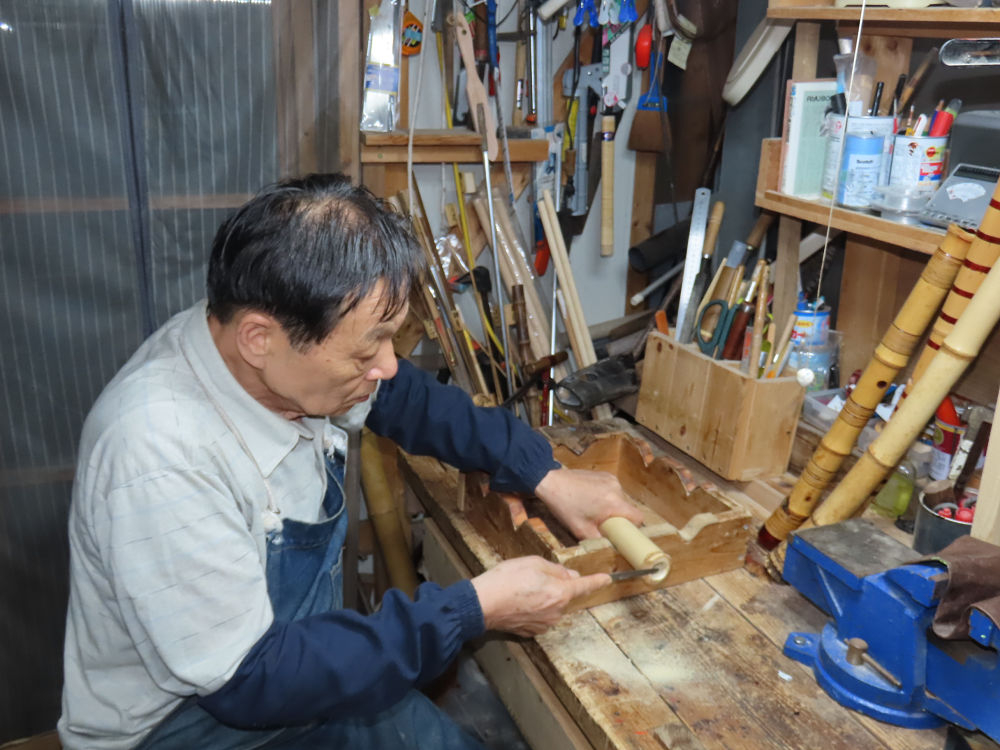

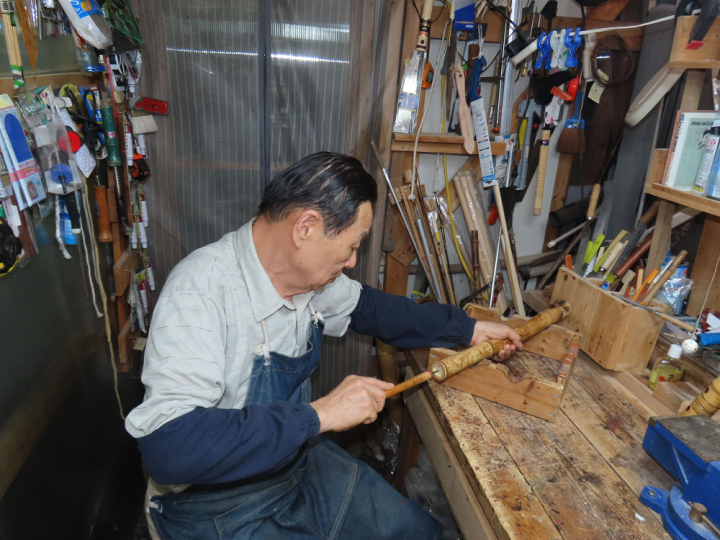

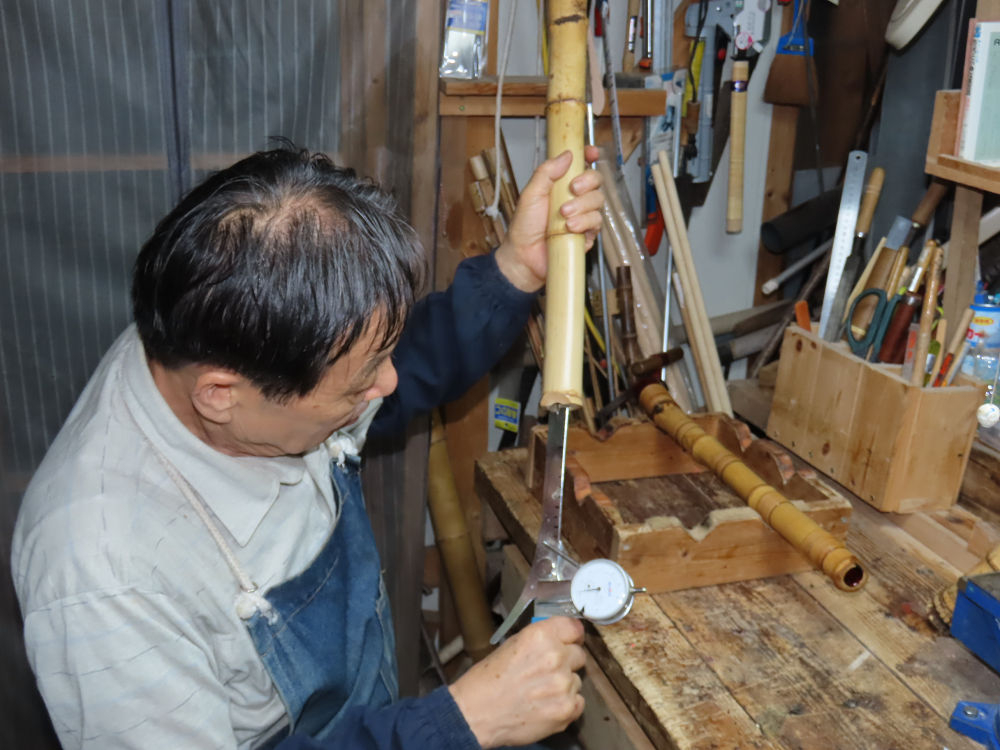

地無し尺八製作(その1)(2025.5.25)1尺7寸管の歌口入れまでの作業
地無し尺八製作(その2)(2025.5.25)1尺7寸管の歌口入れまでの作業
地無し尺八製作(その3)(2025.5.25)1尺7寸管の歌口入れまでの作業
地無し尺八製作(その4)(2025.5.25)1尺7寸管の歌口入れまでの作業
地無し尺八製作(その5)(2025.5.25)1尺7寸管の歌口入れまでの作業
地無し尺八製作(その6)(2025.5.25)1尺7寸管の歌口入れまでの作業
地無し尺八製作(その7)(2025.5.25)1尺7寸管の歌口入れまでの作業

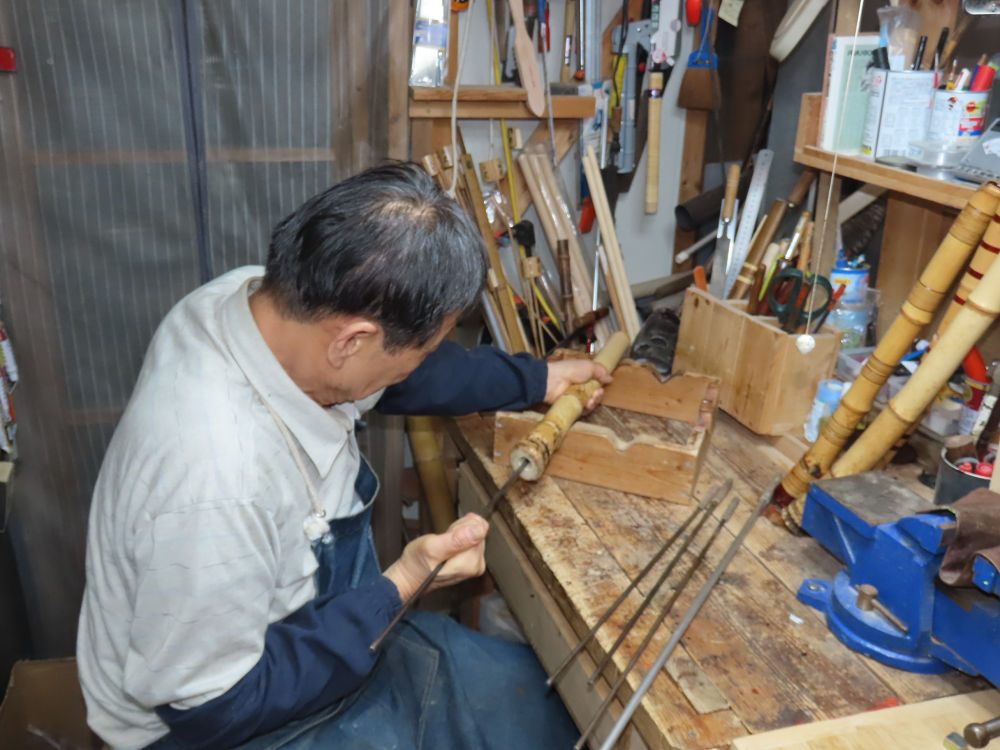

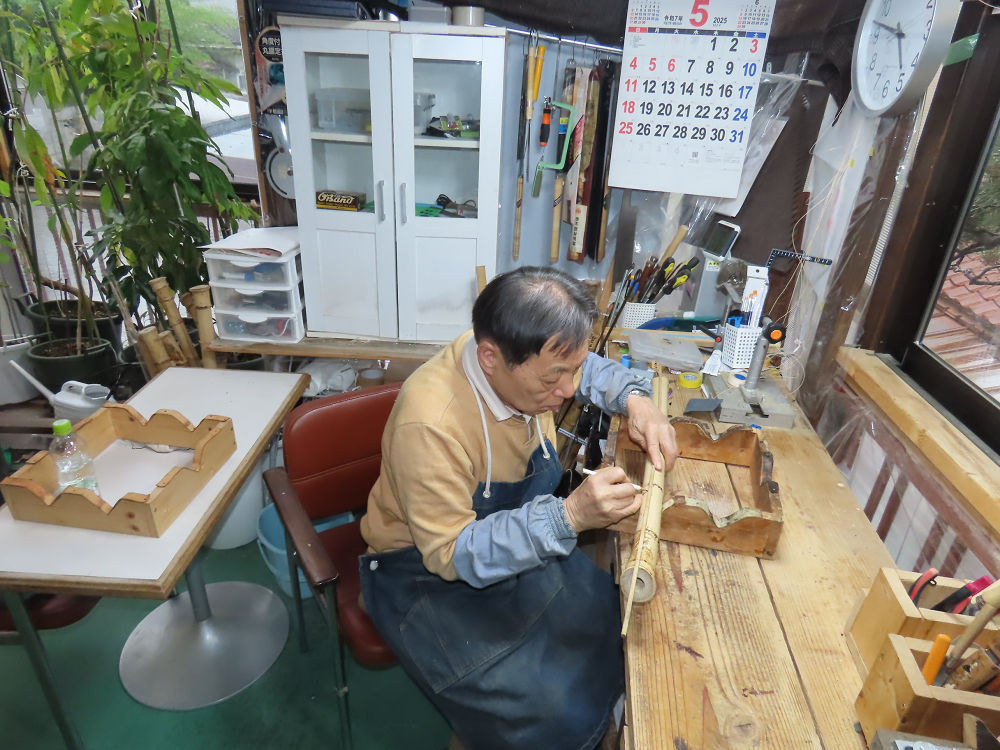

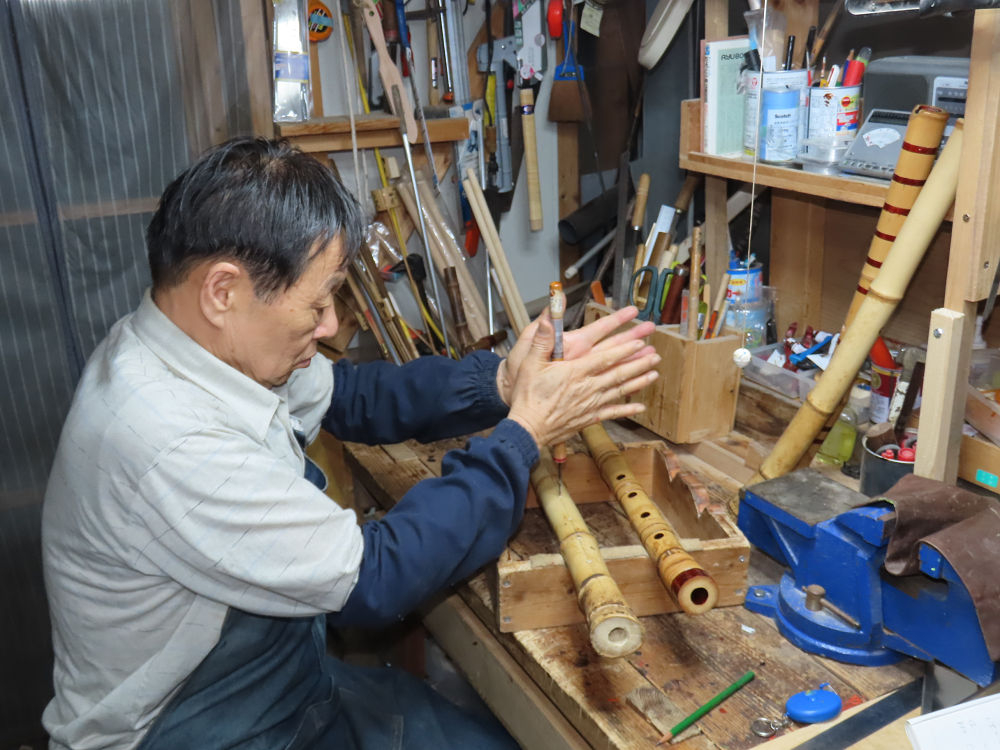

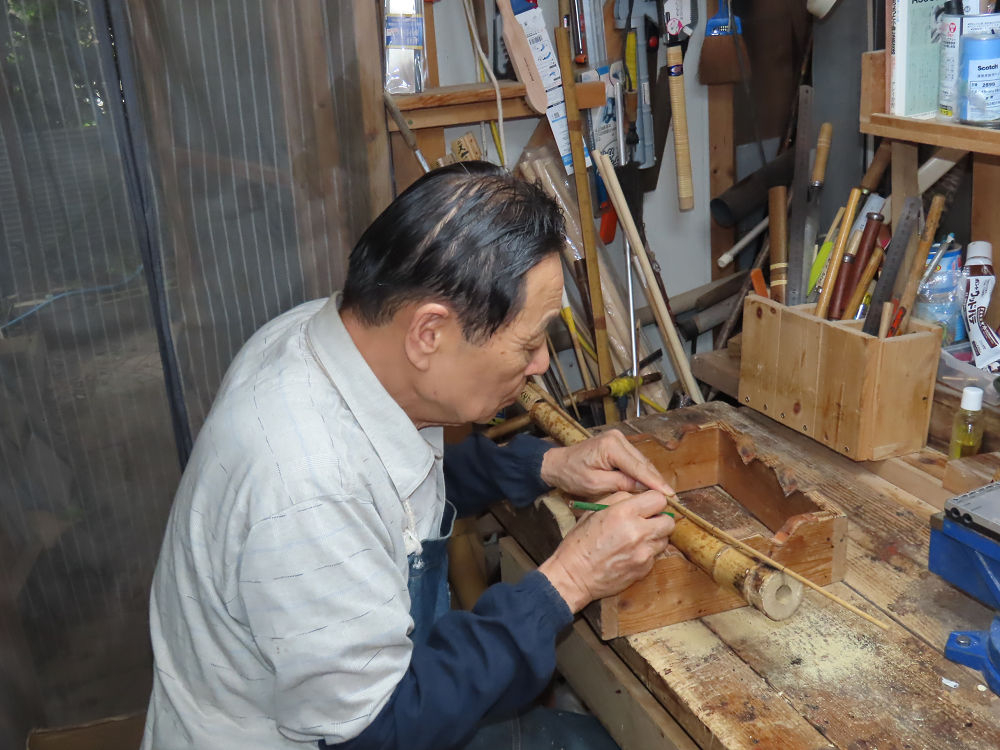

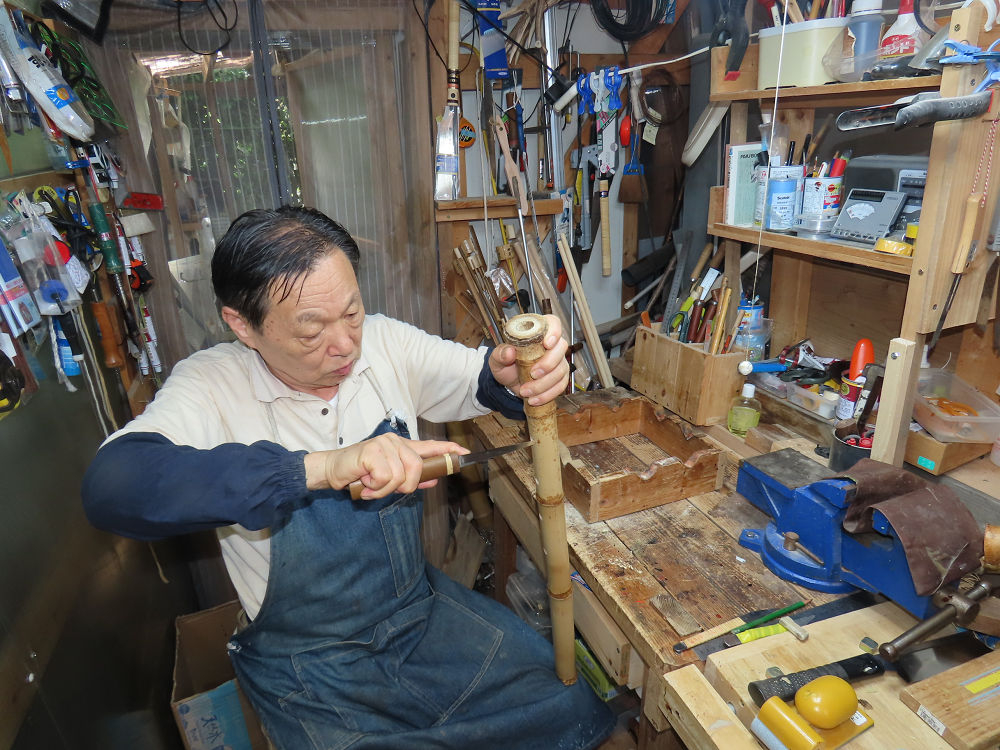

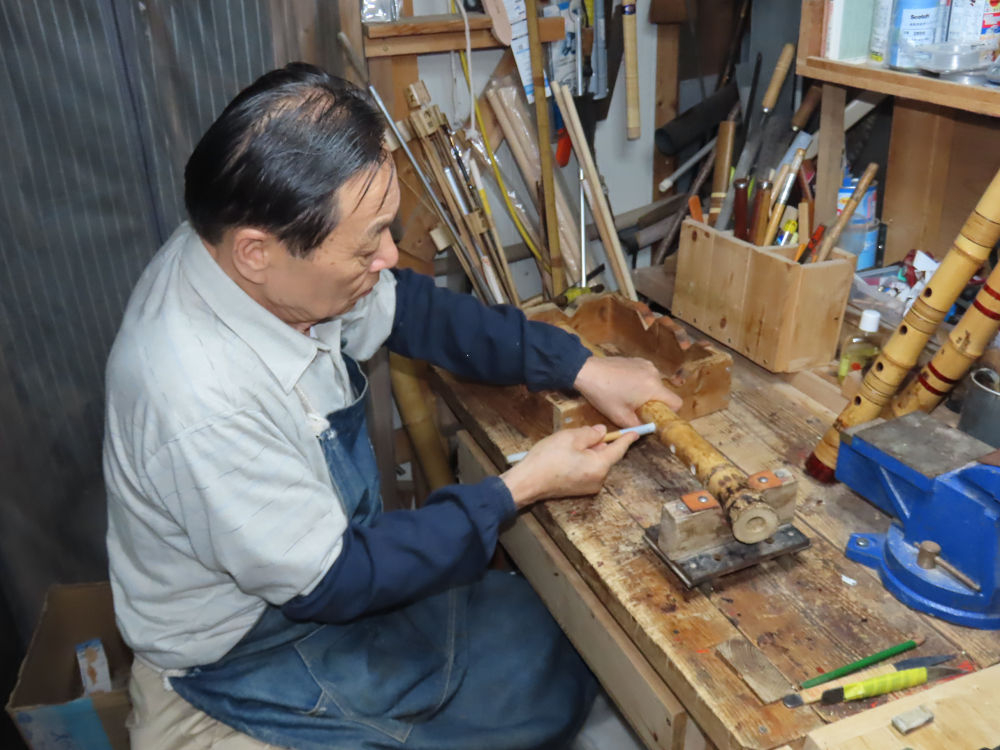

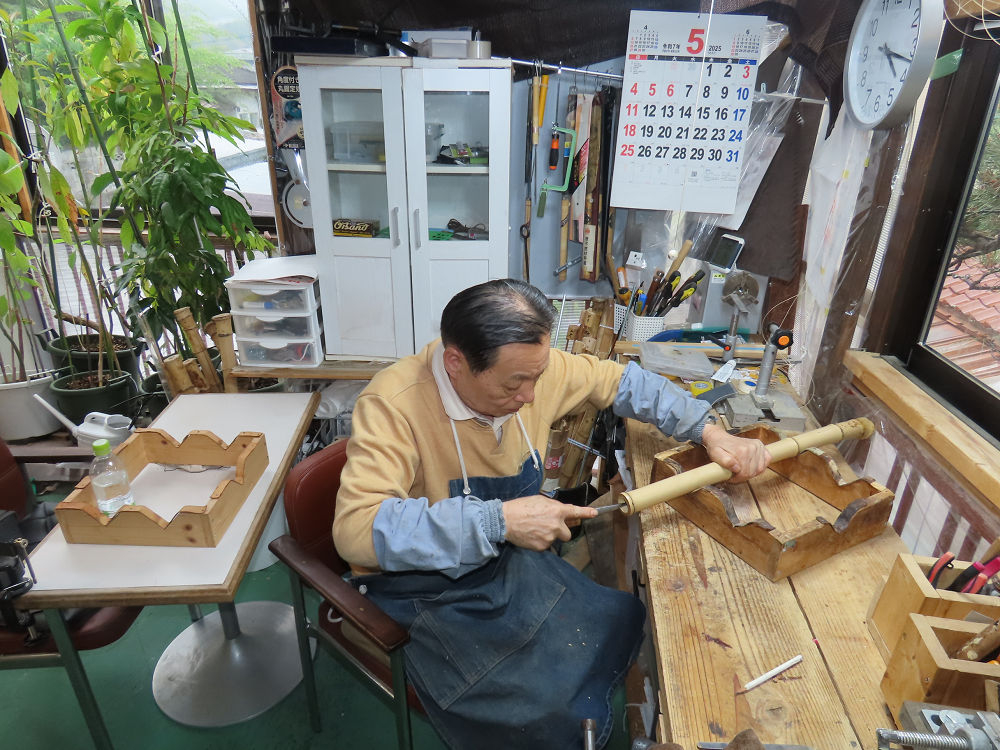

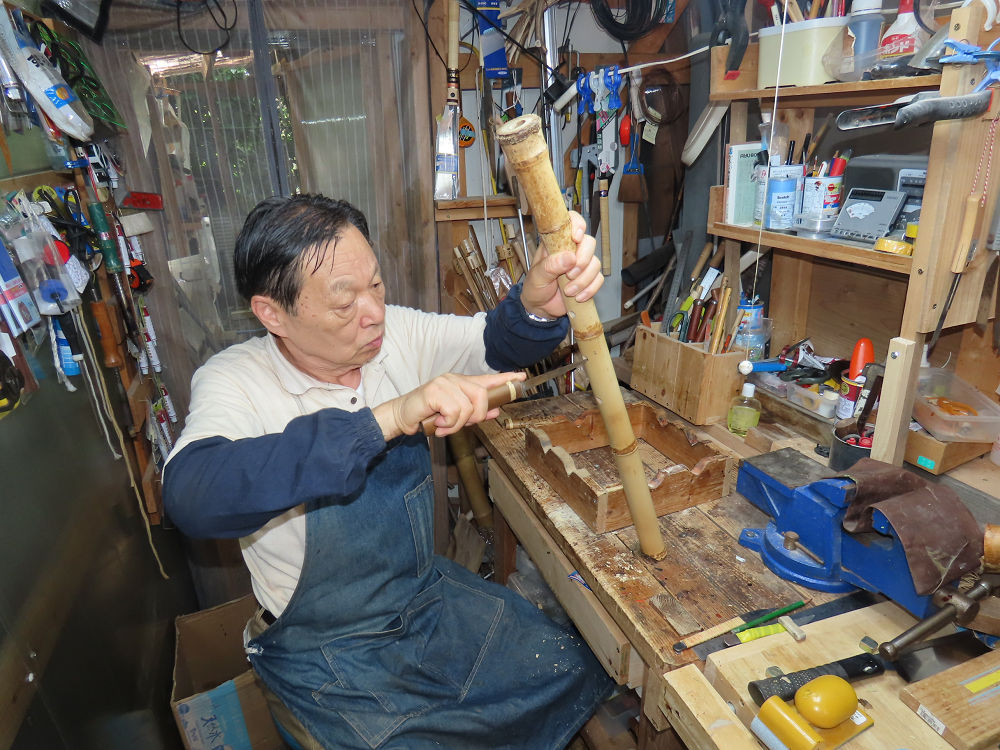

地無し尺八製作(その1)(2025.5.24)1尺7寸管の下作り作業
地無し尺八製作(その2)(2025.5.24)1尺7寸管の下作り作業
地無し尺八製作(その3)(2025.5.24)1尺7寸管の下作り作業
地無し尺八製作(その4)(2025.5.24)1尺7寸管の下作り作業
地無し尺八製作(その5)(2025.5.24)1尺7寸管の下作り作業
地無し尺八製作(その6)(2025.5.24)1尺7寸管の下作り作業
地無し尺八製作(その7)(2025.5.24)1尺7寸管の下作り作業
地無し尺八製作(その8)(2025.5.24)1尺7寸管の下作り作業
地無し尺八製作(その9)(2025.5.24)1尺7寸管の下作り作業
地無し尺八製作(その10)(2025.5.24)1尺7寸管の下作り作業

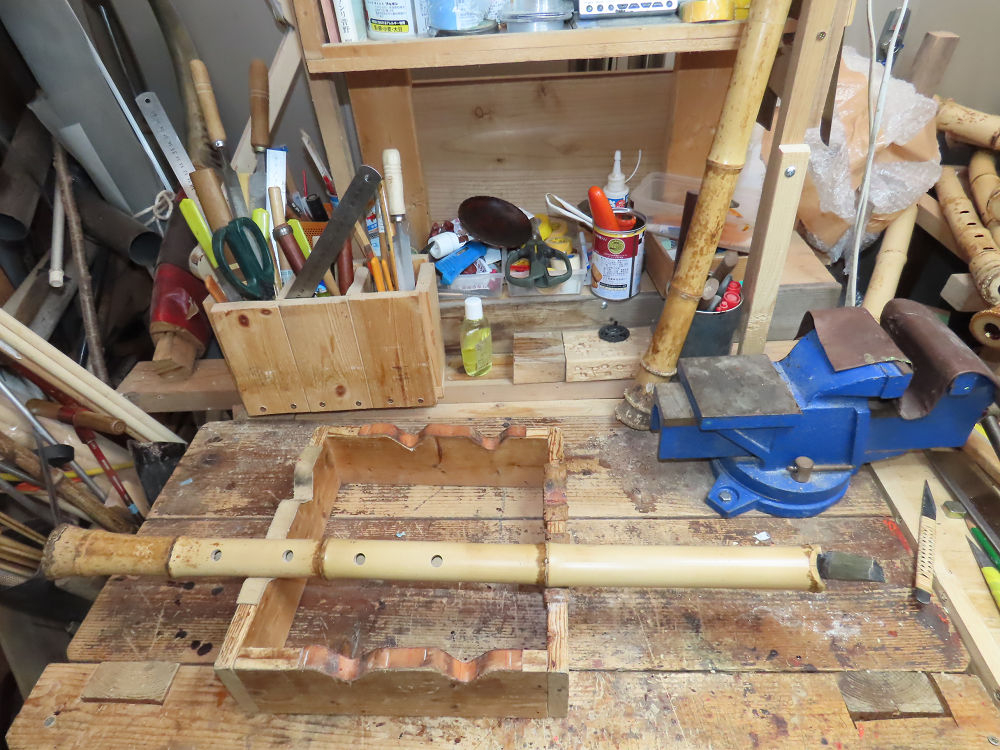

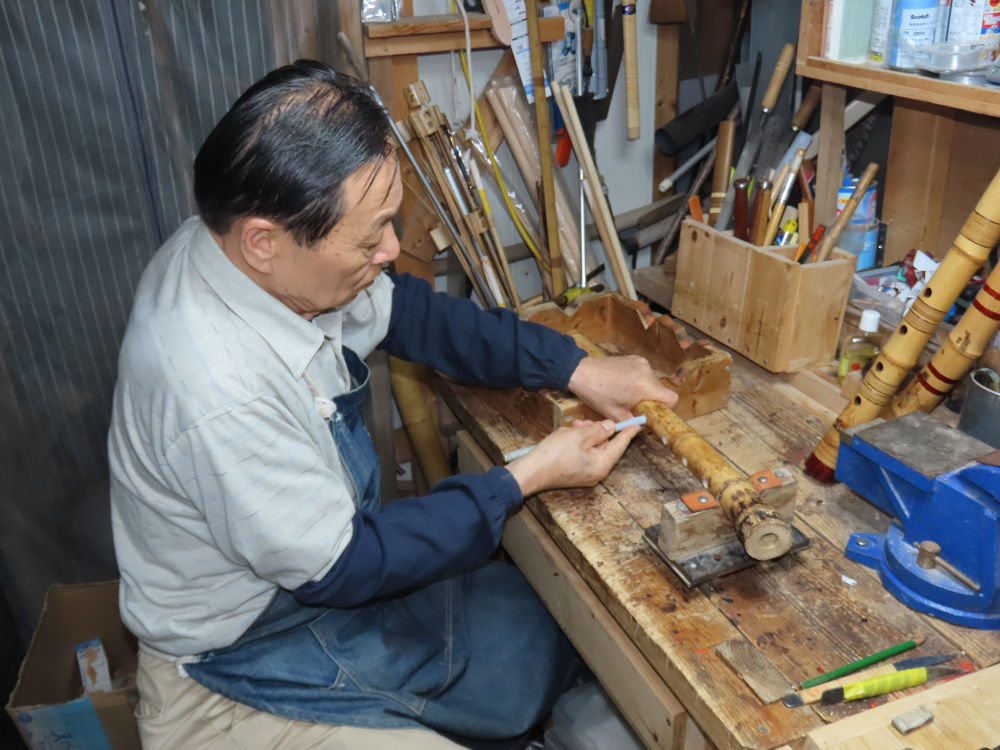

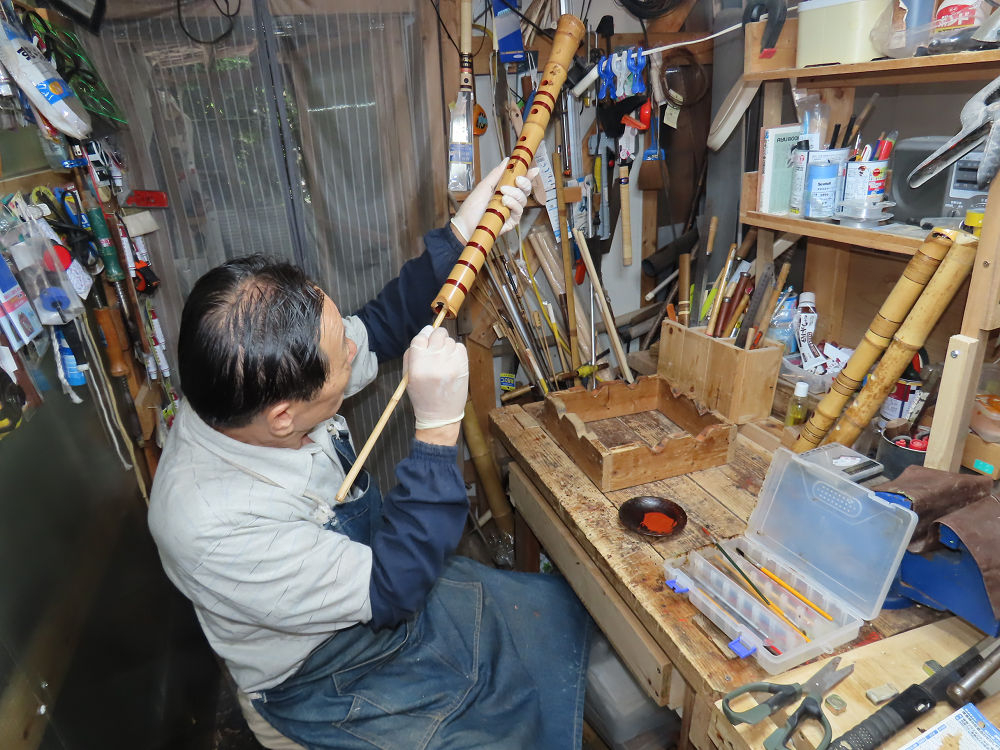

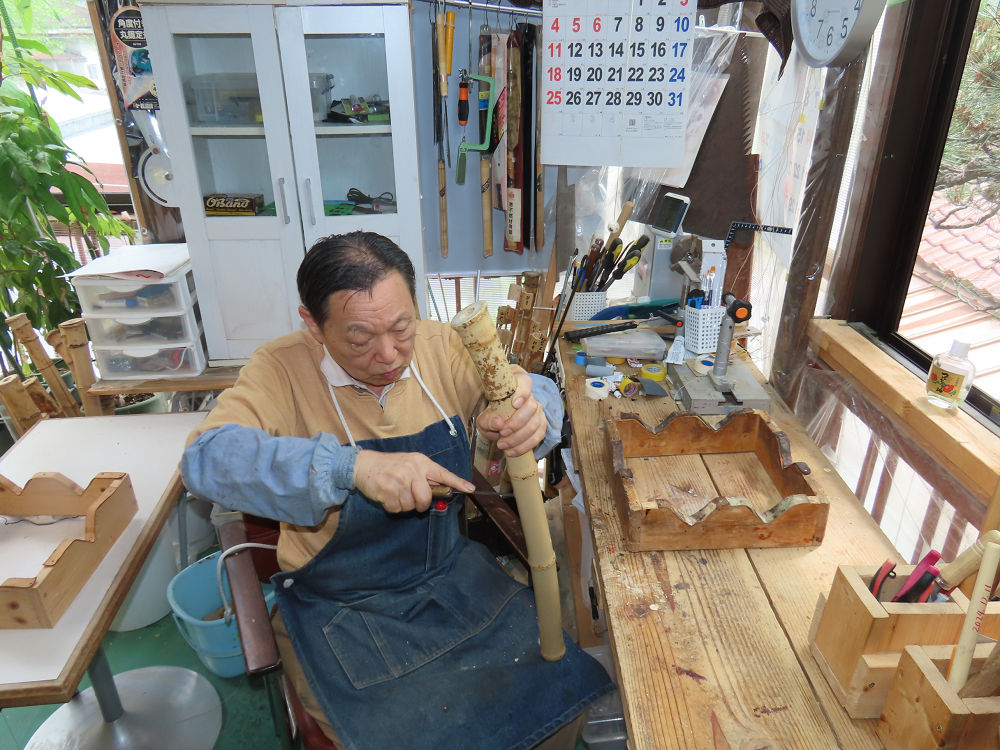

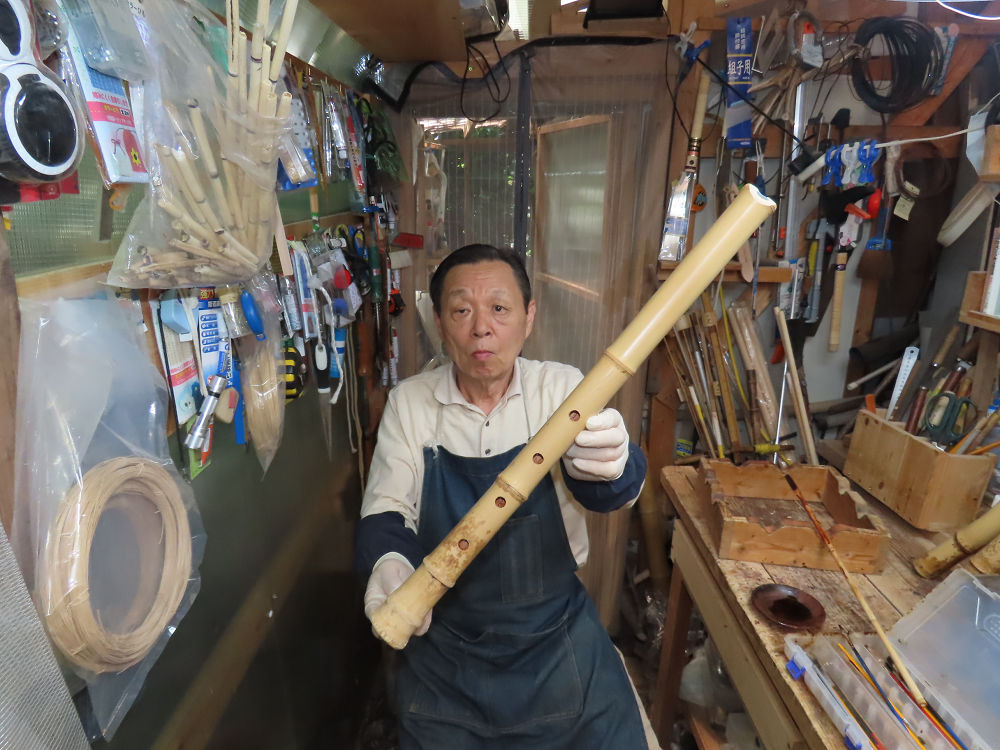

地無し尺八製作(その1)(2025.5.23)2尺4寸管の歌口仕上げ他作業
地無し尺八製作(その2)(2025.5.23)2尺4寸管の歌口仕上げ他作業
地無し尺八製作(その3)(2025.5.23)2尺4寸管の歌口仕上げ他作業
地無し尺八製作(その4)(2025.5.23)2尺4寸管の歌口仕上げ他作業
地無し尺八製作(その5)(2025.5.23)2尺4寸管の歌口仕上げ他作業
地無し尺八製作(その6)(2025.5.23)2尺4寸管の歌口仕上げ他作業
地無し尺八製作(その7)(2025.5.23)2尺4寸管の歌口仕上げ他作業
地無し尺八製作(その8)(2025.5.23)2尺4寸管の歌口仕上げ他作業

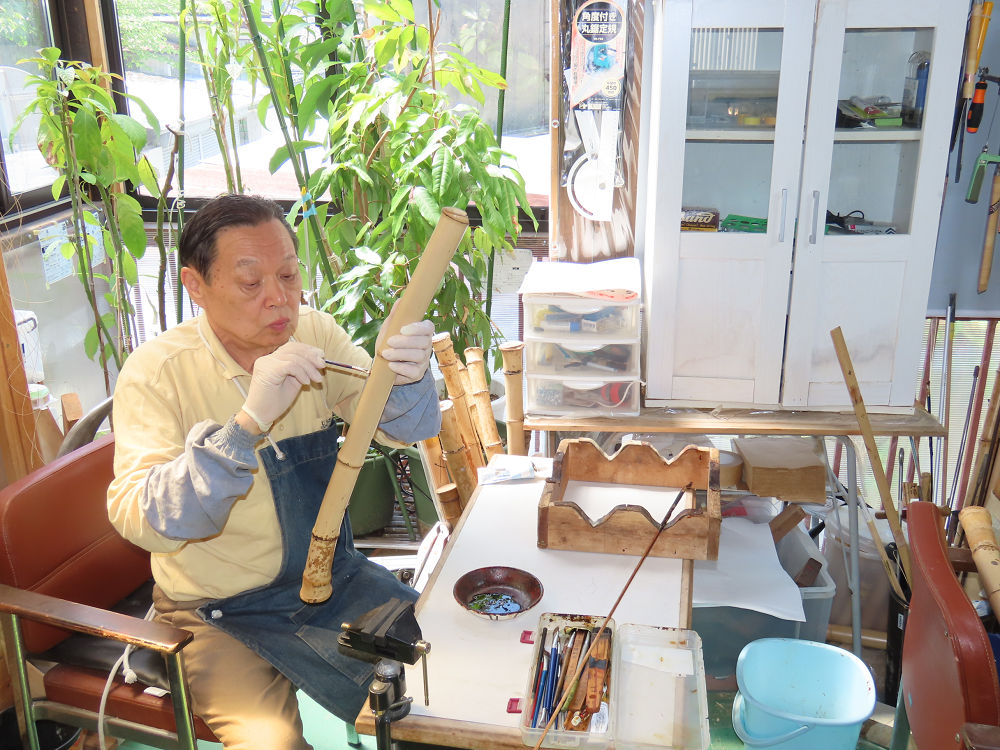

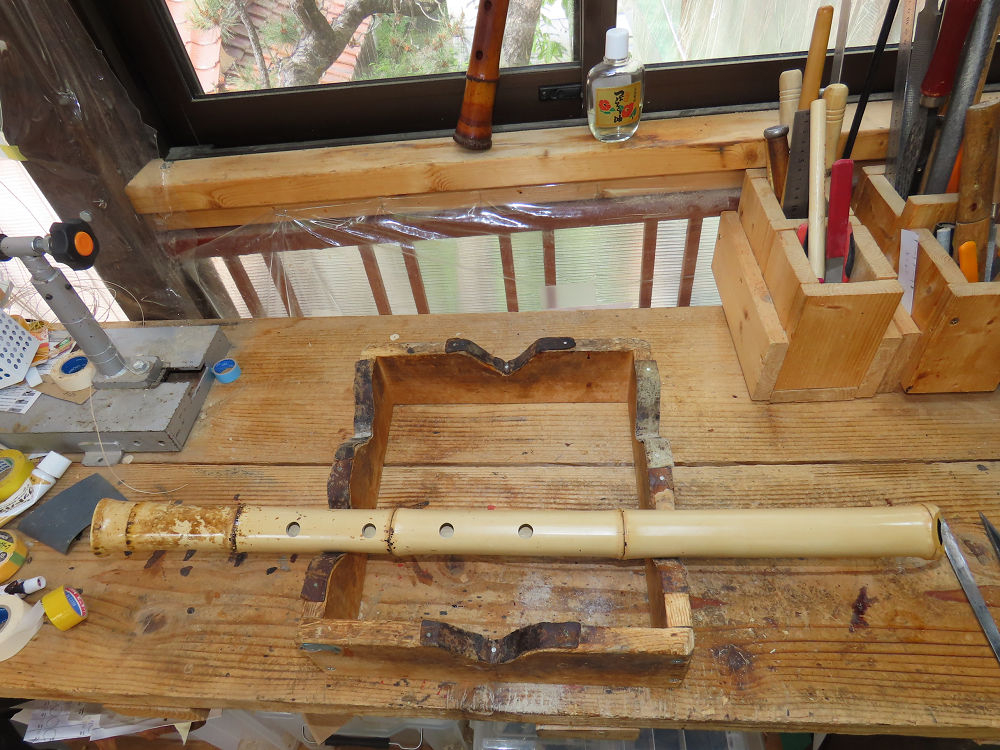

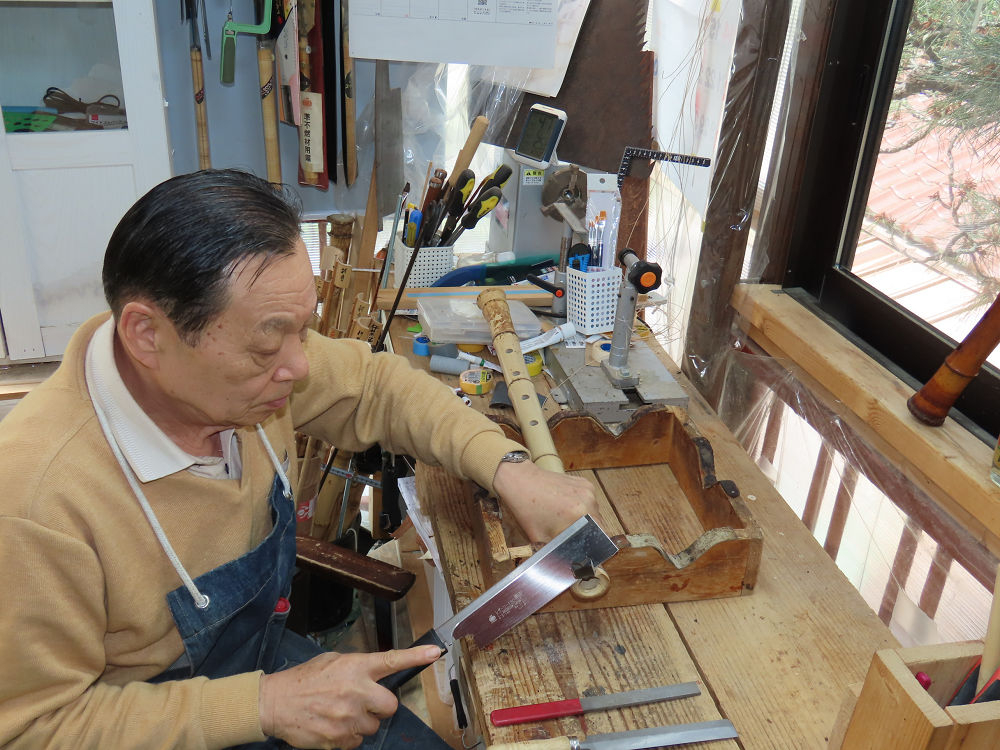

地無し尺八製作(その1)(2025.5.21)2尺4寸管の歌口入れまでの作業
地無し尺八製作(その2)(2025.5.21)2尺4寸管の歌口入れまでの作業
地無し尺八製作(その3)(2025.5.21)2尺4寸管の歌口入れまでの作業
地無し尺八製作(その4)(2025.5.21)2尺4寸管の歌口入れまでの作業
地無し尺八製作(その5)(2025.5.21)2尺4寸管の歌口入れまでの作業
地無し尺八製作(その6)(2025.5.21)2尺4寸管の歌口入れまでの作業
地無し尺八製作(その7)(2025.5.21)2尺4寸管の歌口入れまでの作業

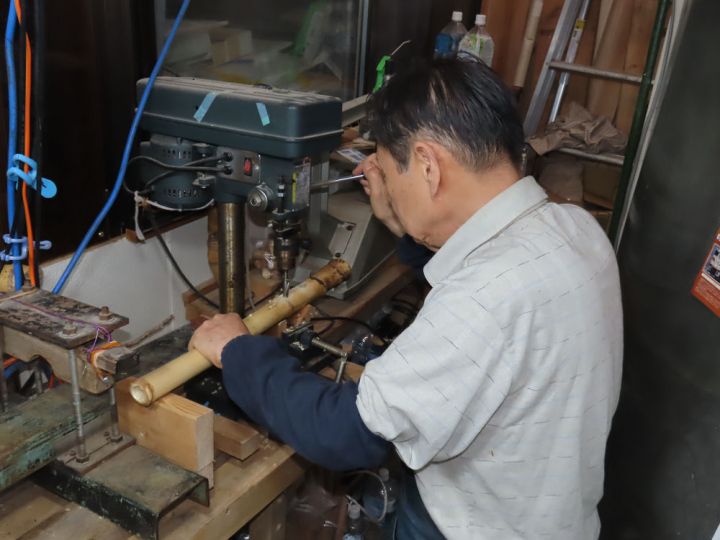

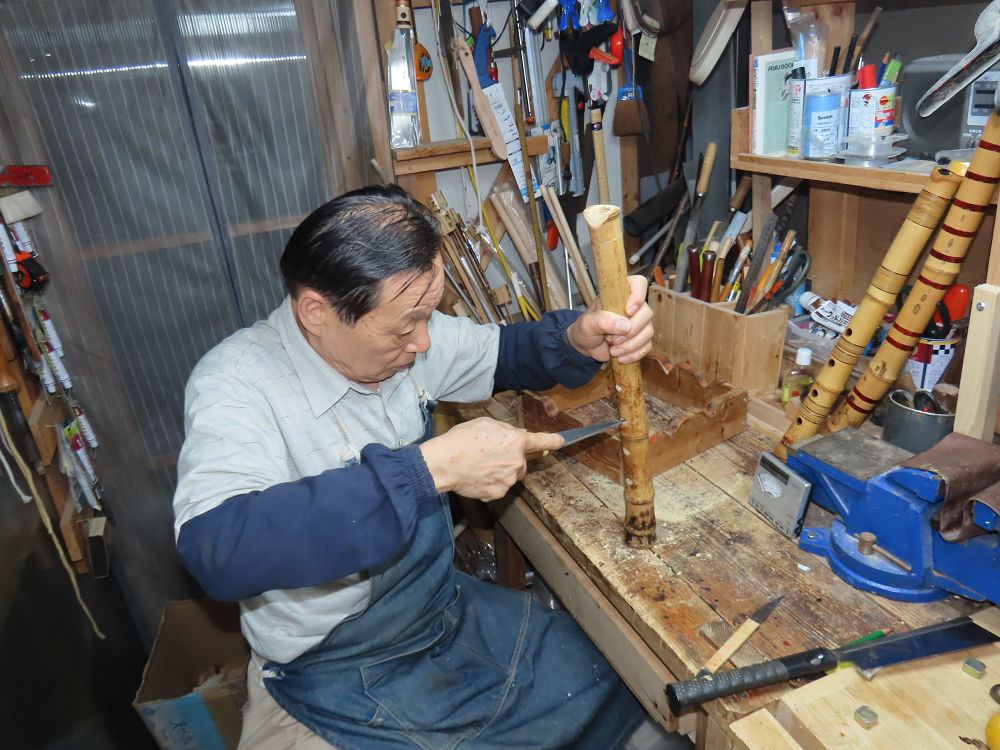

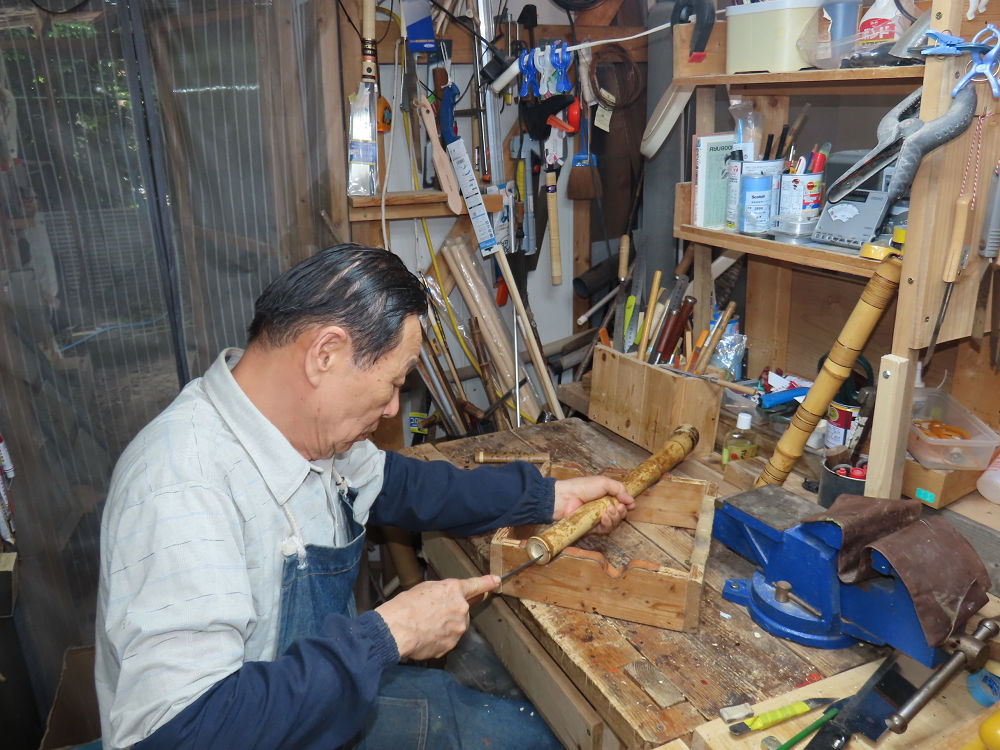

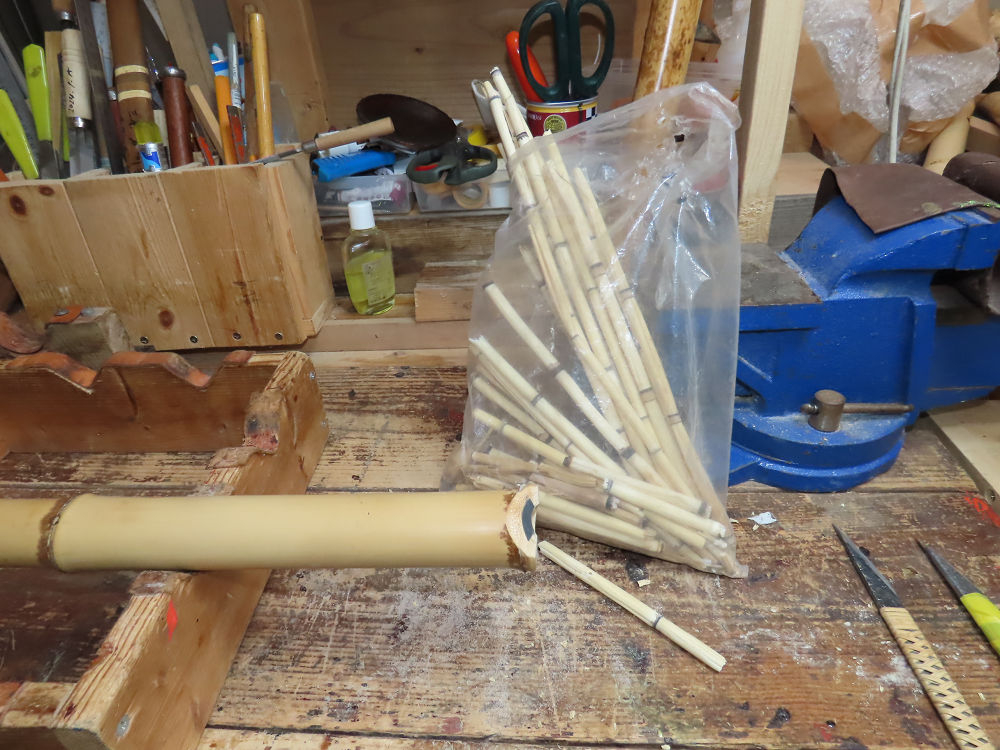

地無し尺八製作(その1)(2025.5.19)1尺7寸管の下作り作業
地無し尺八製作(その2)(2025.5.19)1尺7寸管の下作り作業
地無し尺八製作(その3)(2025.5.19)1尺7寸管の下作り作業
地無し尺八製作(その4)(2025.5.19)1尺7寸管の下作り作業
地無し尺八製作(その5)(2025.5.19)1尺7寸管の下作り作業
地無し尺八製作(その6)(2025.5.19)1尺7寸管の下作り作業
地無し尺八製作(その7)(2025.5.19)1尺7寸管の下作り作業
地無し尺八製作(その8)(2025.5.19)1尺7寸管の下作り作業
地無し尺八製作(その9)(2025.5.19)1尺7寸管の下作り作業

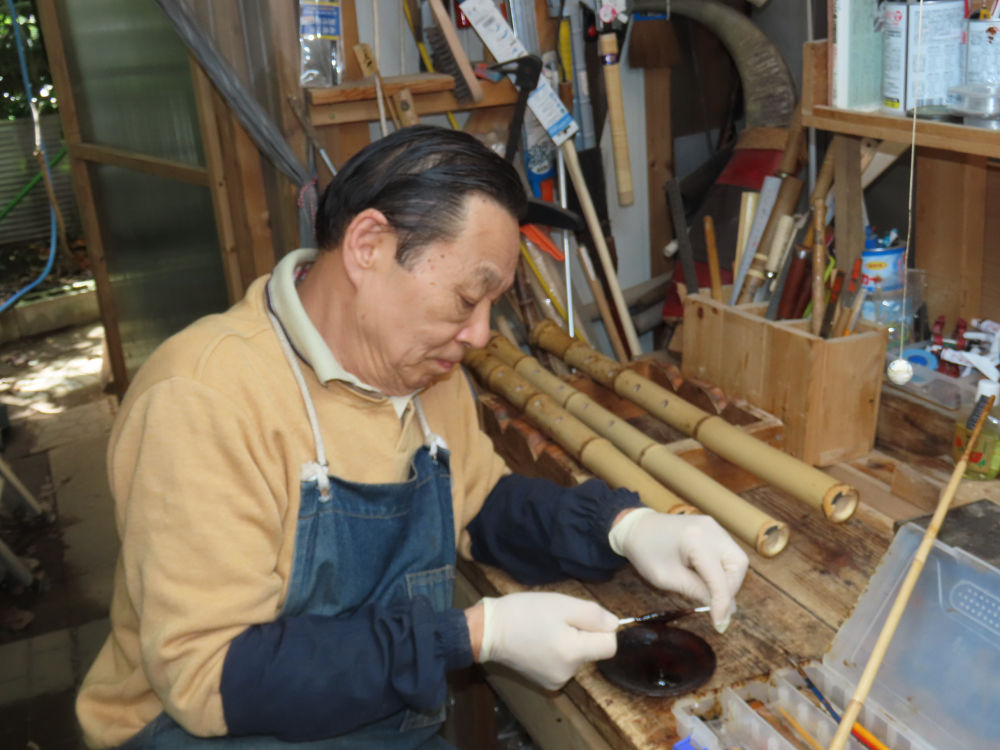

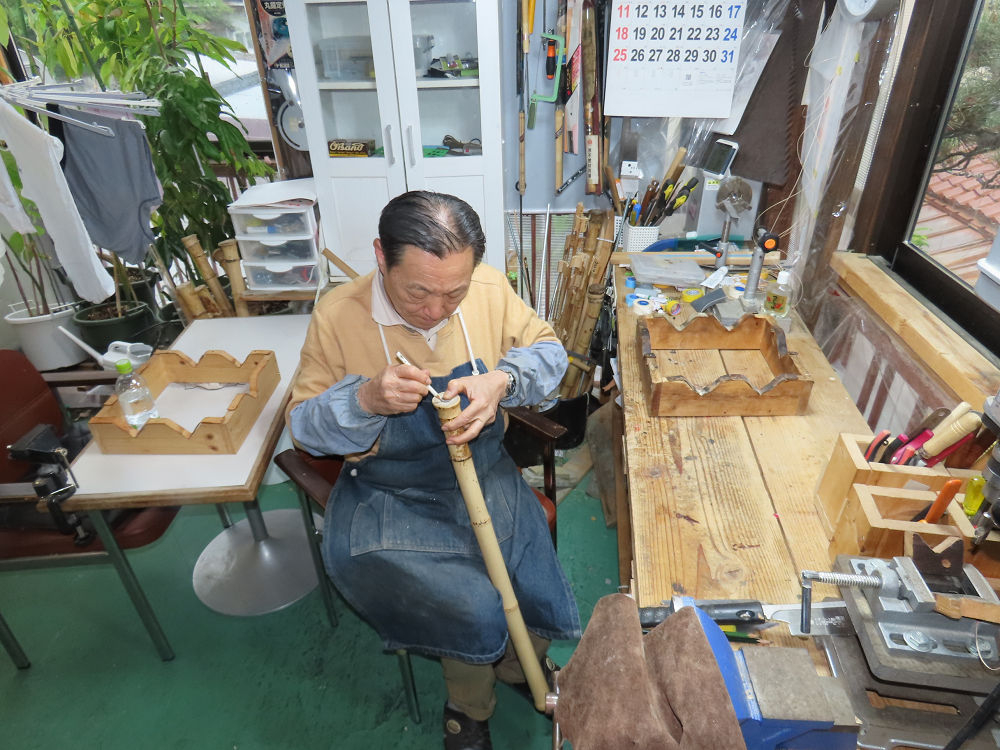

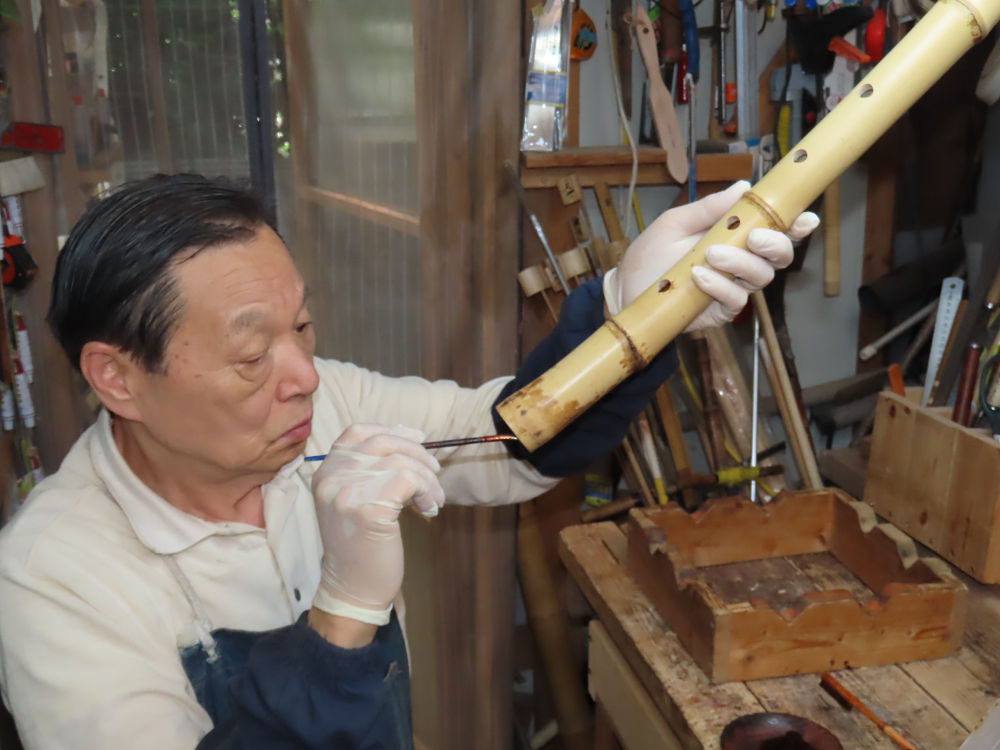

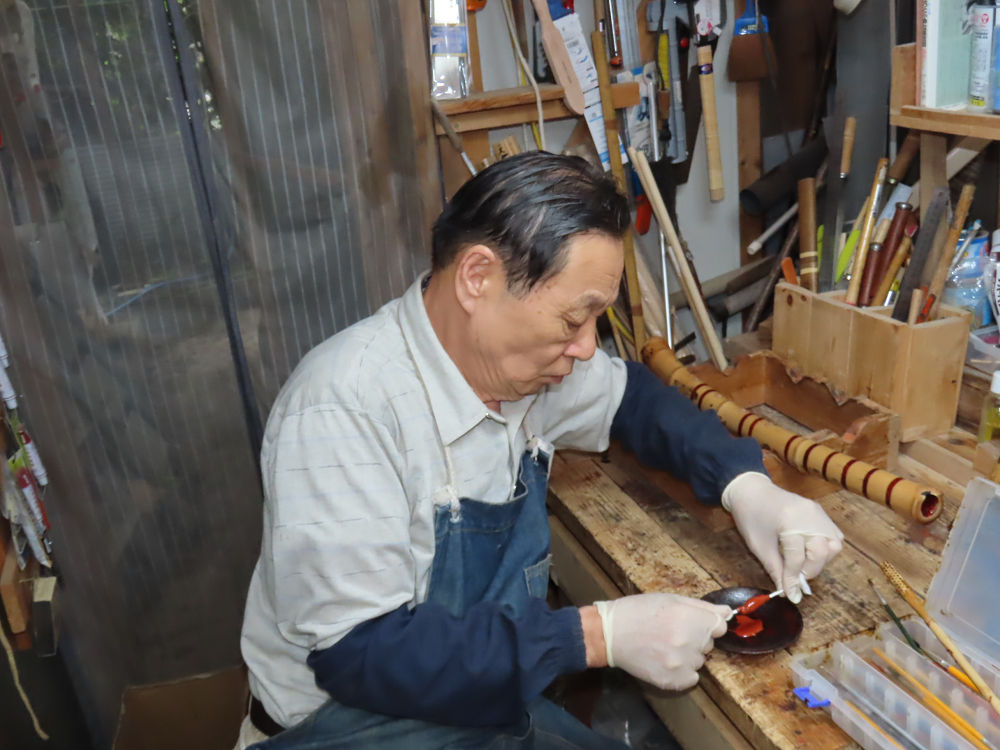

地無し尺八製作(その1)(2025.5.13)2本の尺八の漆塗り作業
地無し尺八製作(その2)(2025.5.13)2本の尺八の漆塗り作業
地無し尺八製作(その3)(2025.5.13)2本の尺八の漆塗り作業
地無し尺八製作(その4)(2025.5.13)2本の尺八の漆塗り作業
地無し尺八製作(その5)(2025.5.13)2本の尺八の漆塗り作業
地無し尺八製作(その6)(2025.5.13)2本の尺八の漆塗り作業

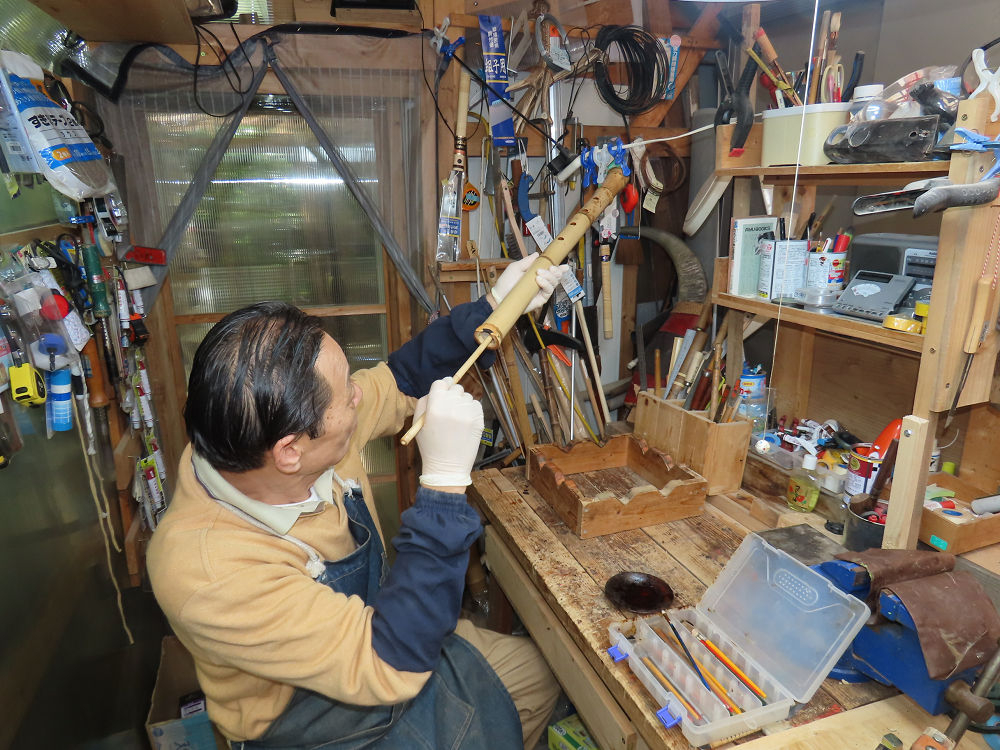

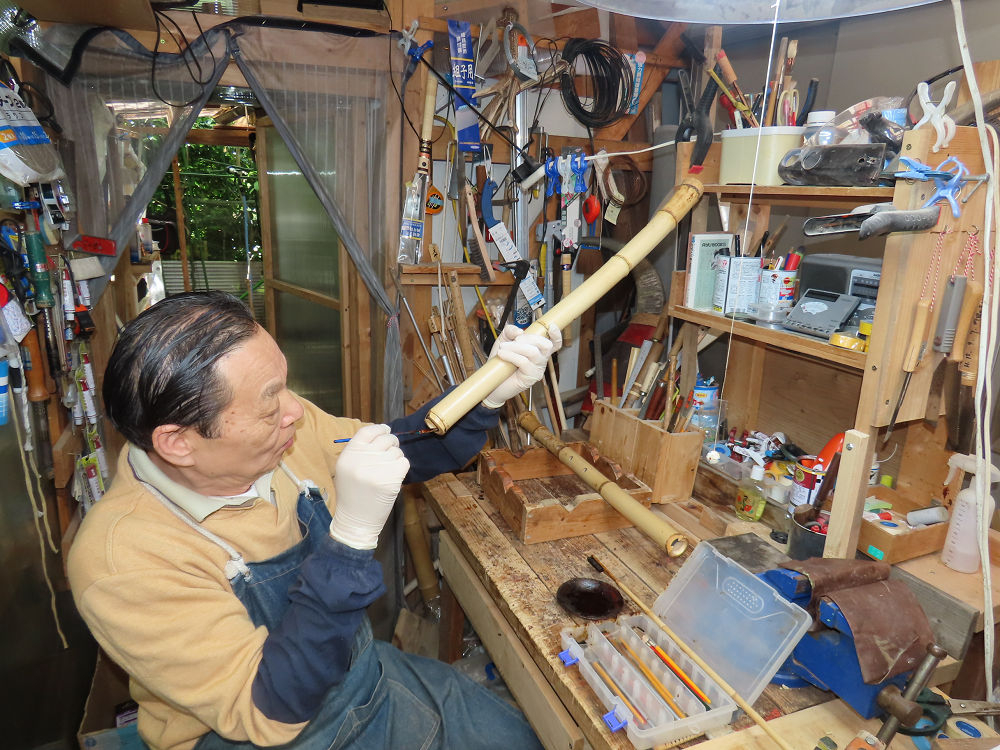

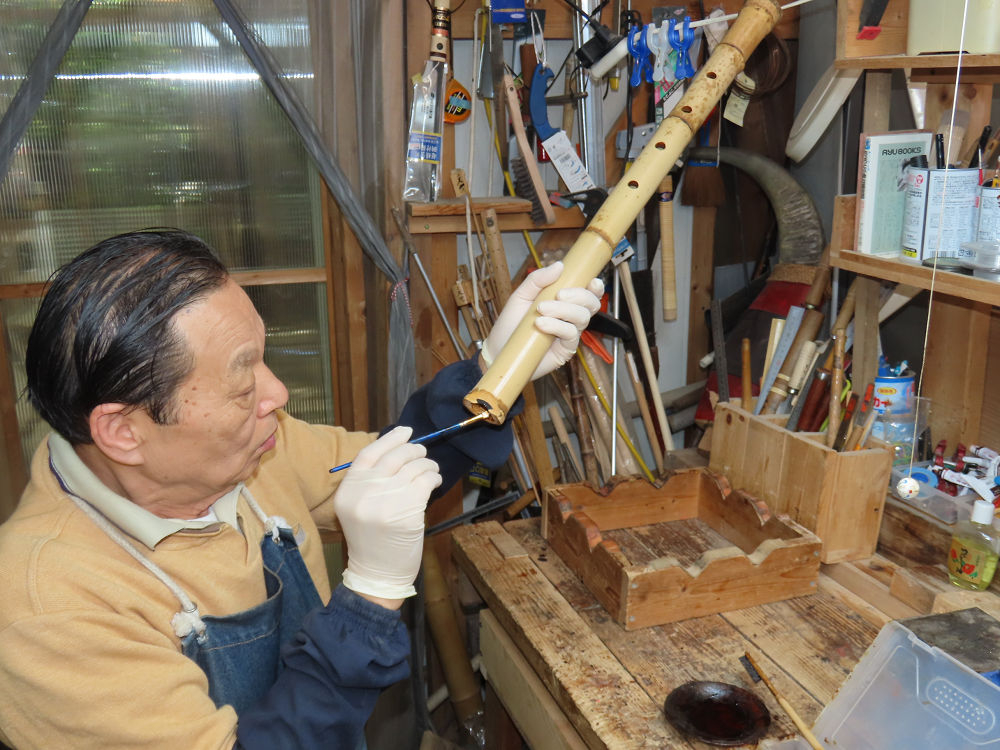

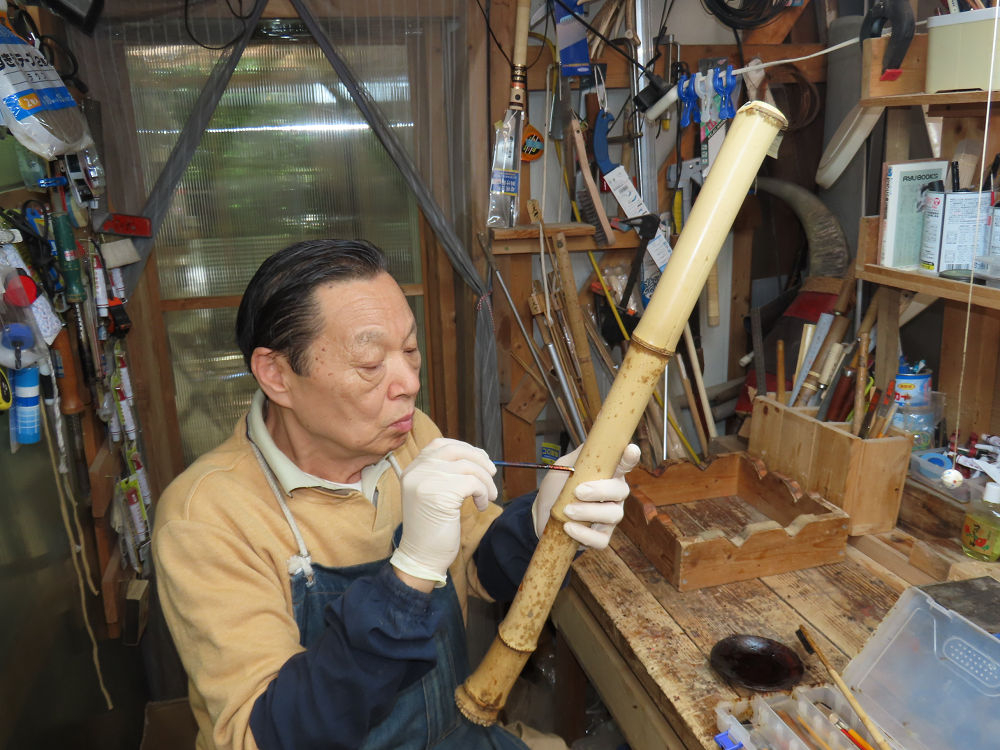

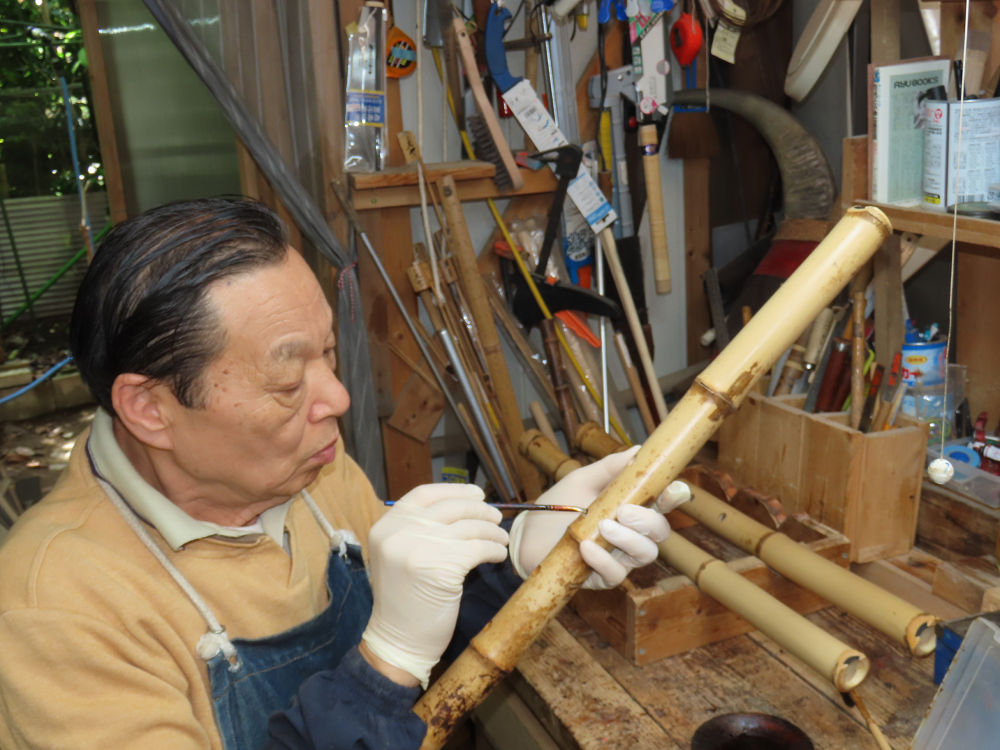

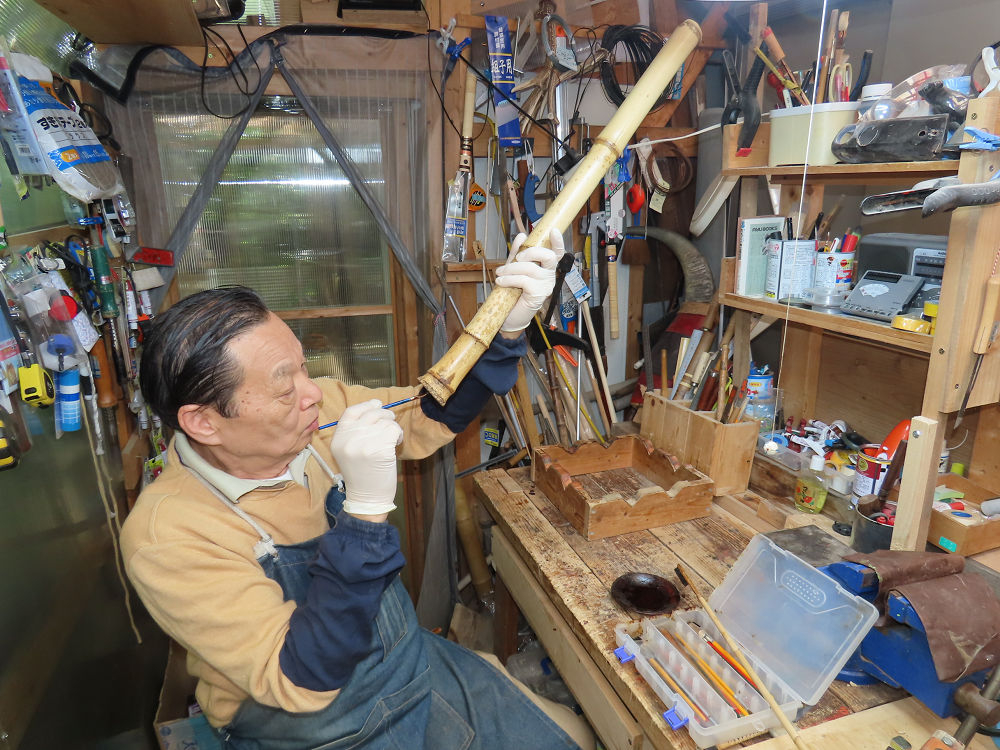

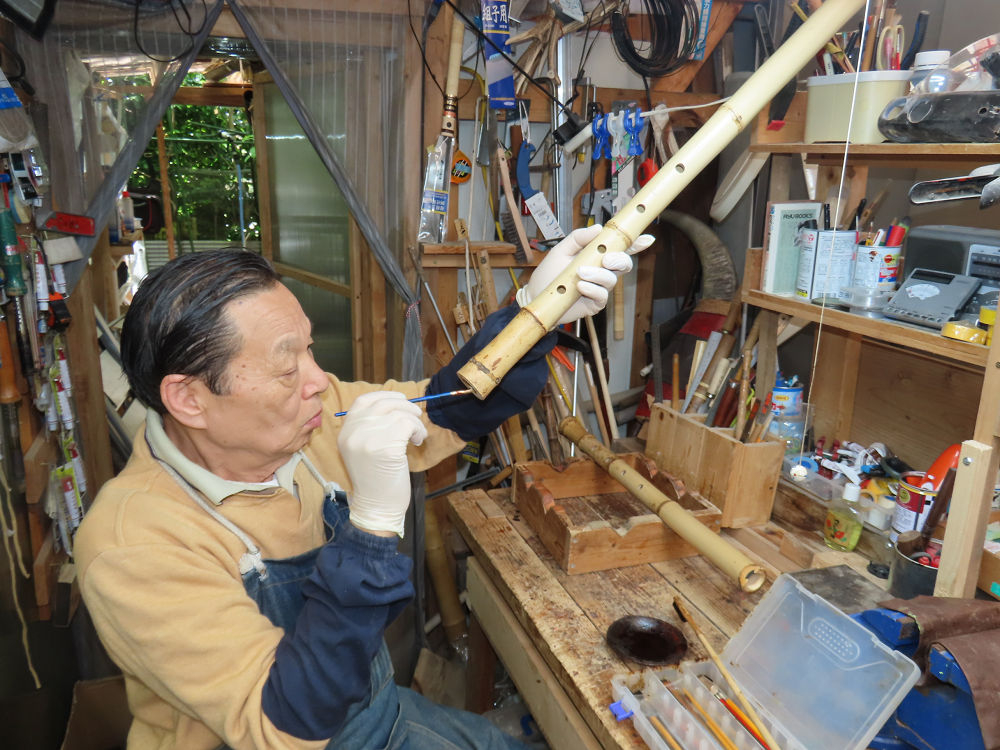

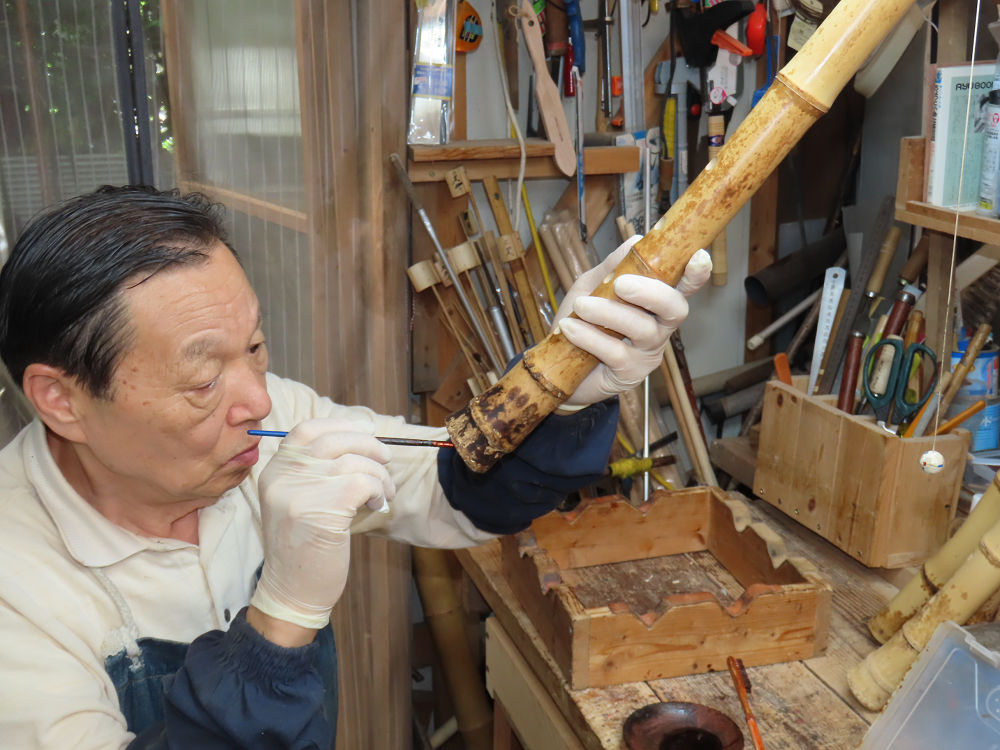

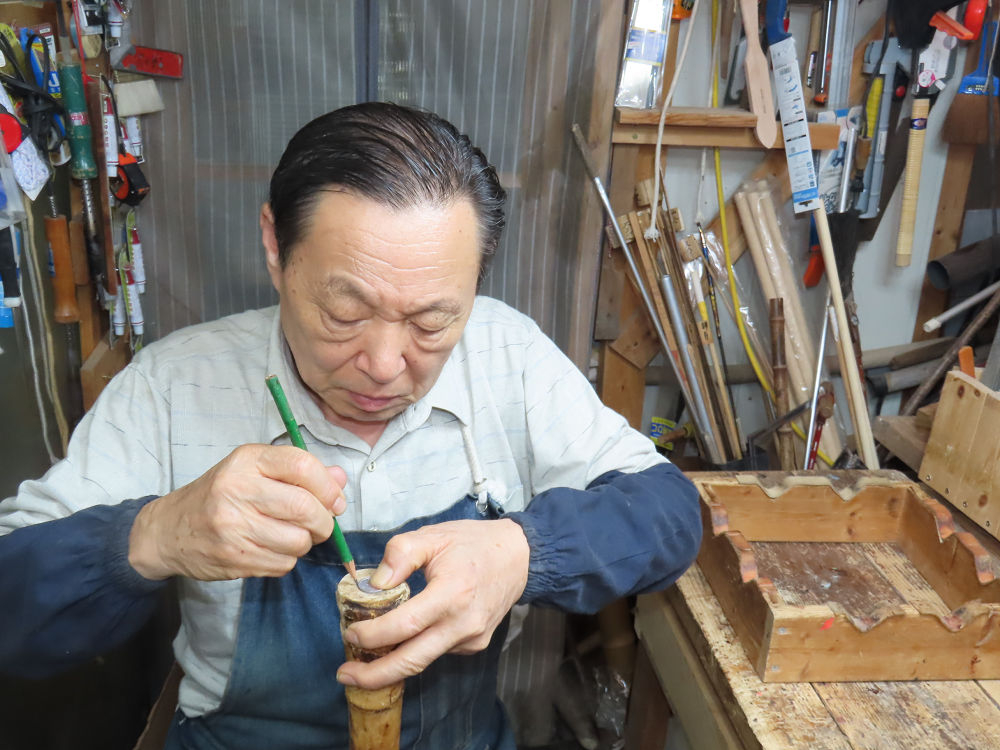

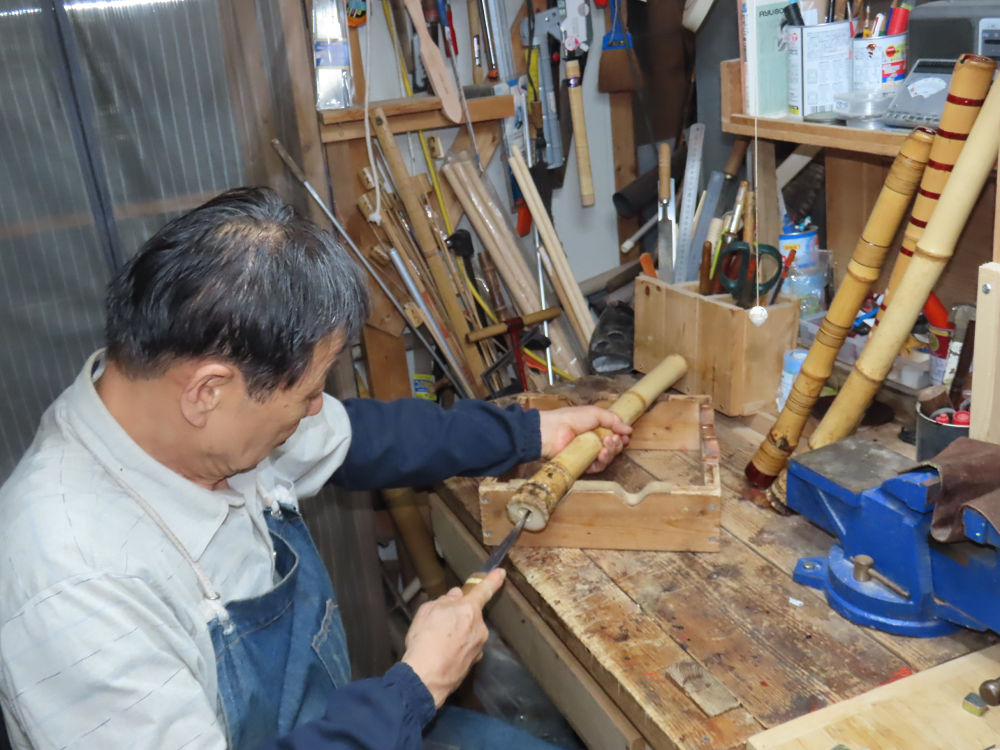

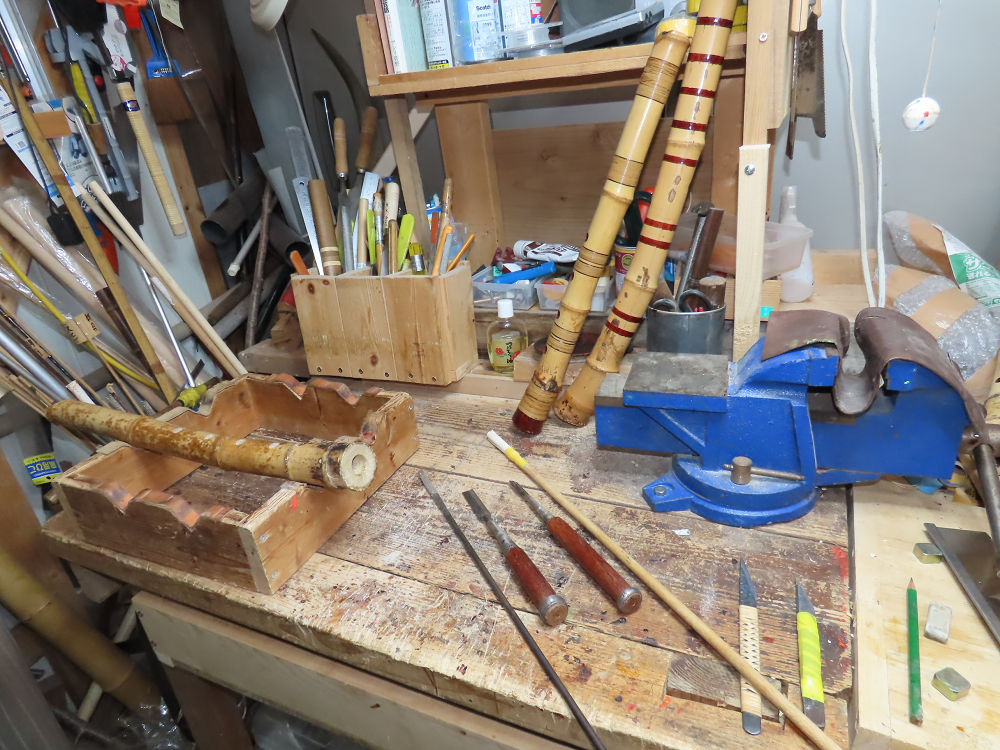

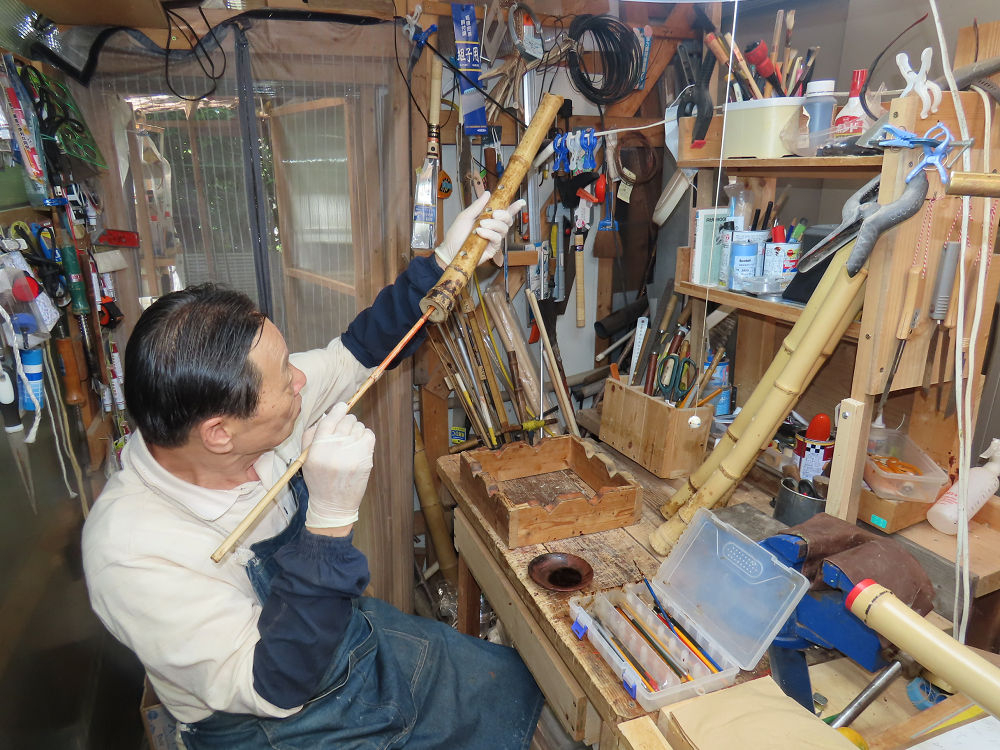

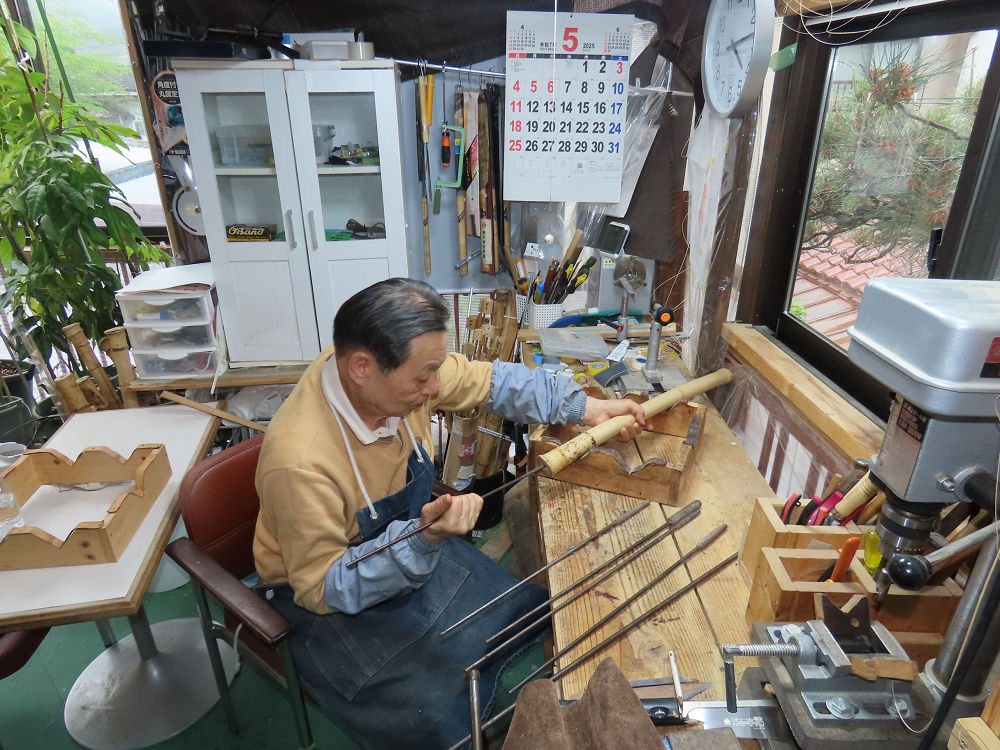

地無し尺八製作(その1)(2025.5.12)2尺2寸管の歌口仕上げ作業

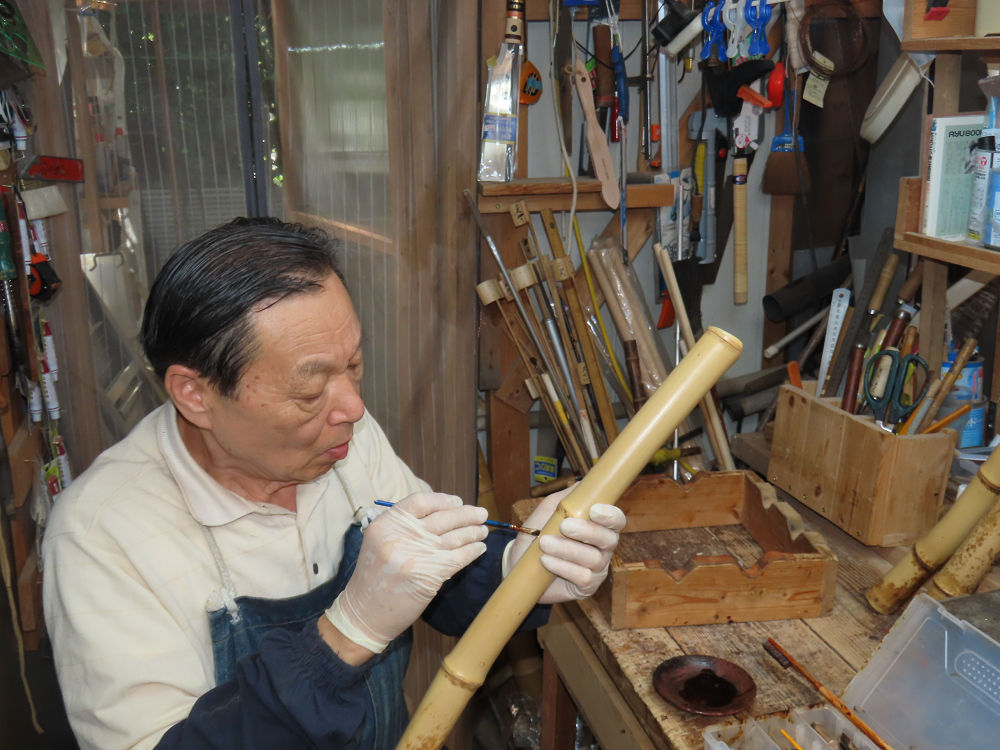

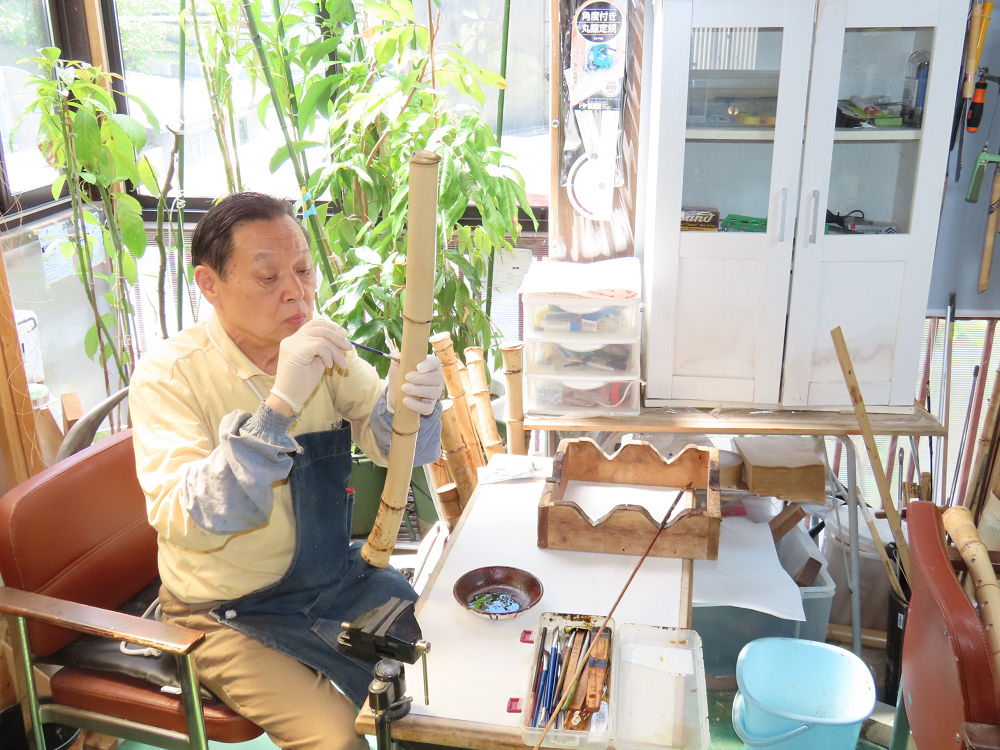

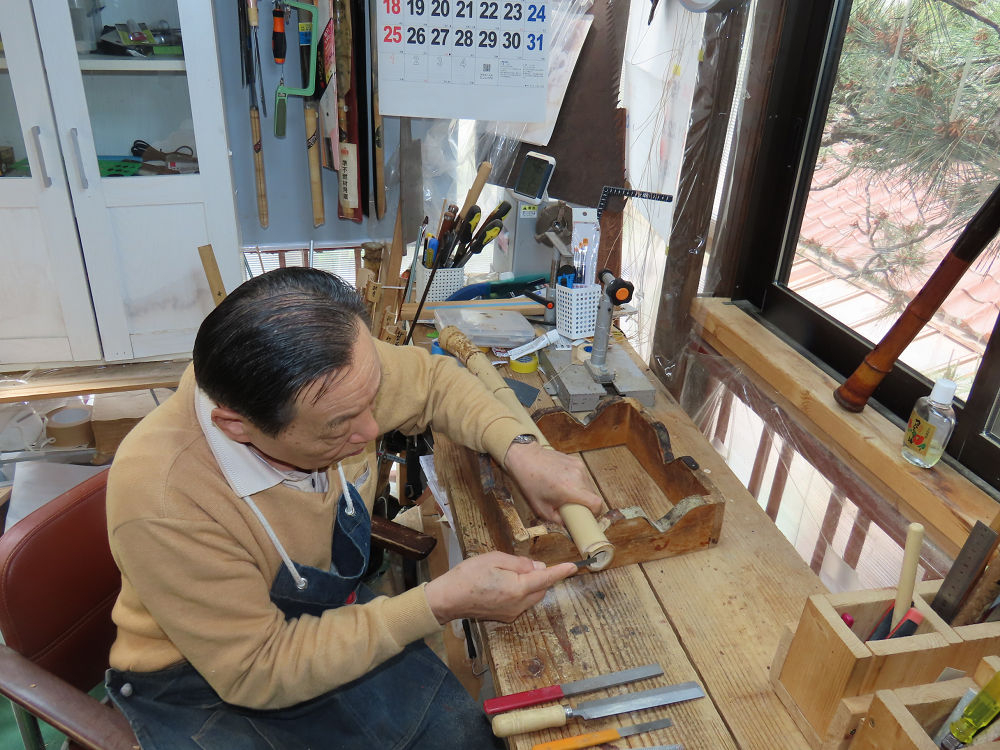

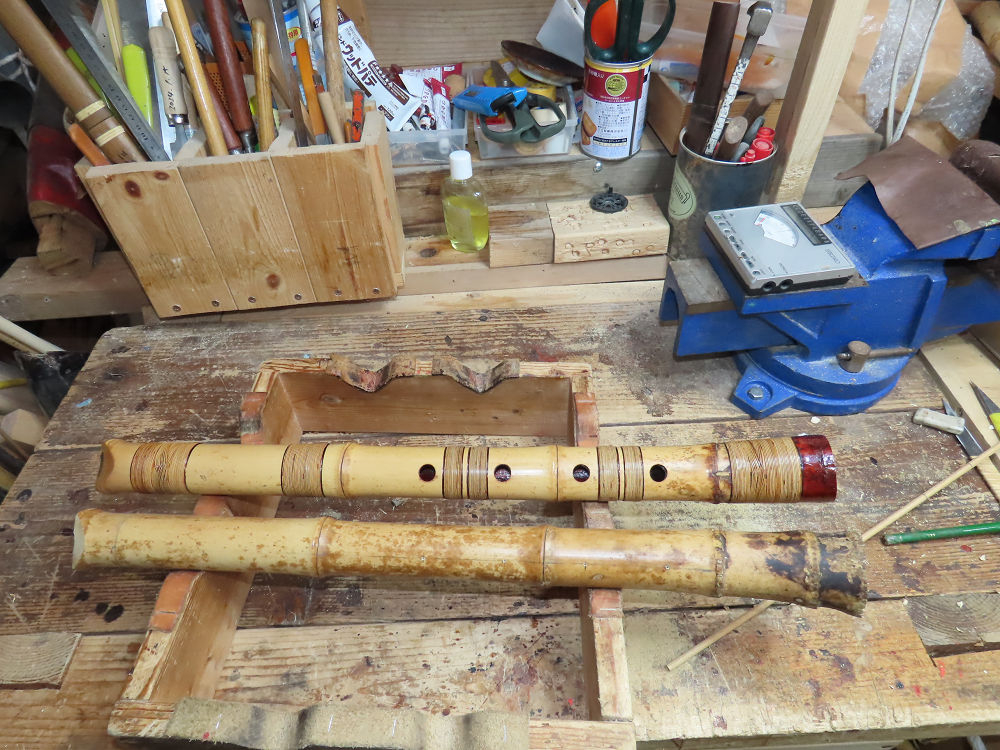

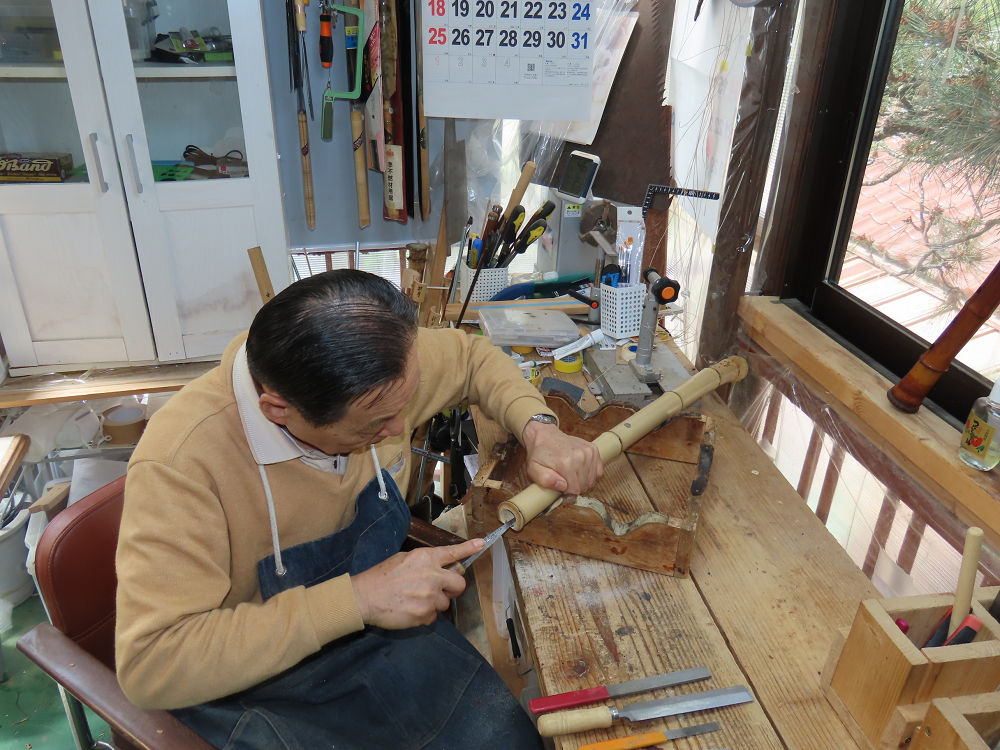

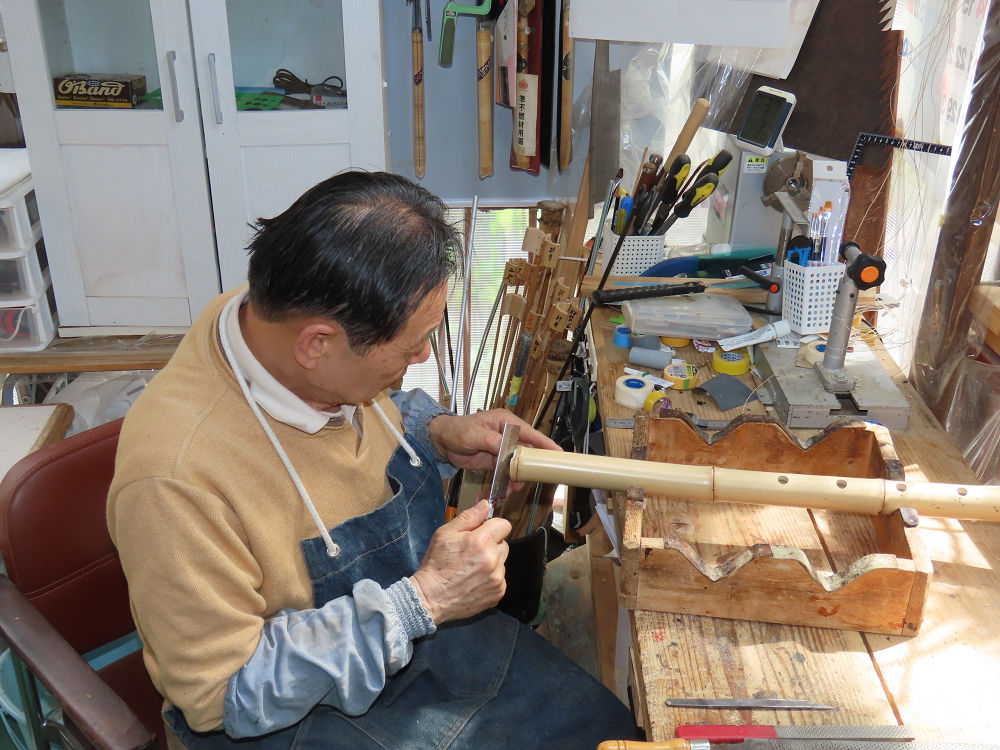

昨日、無事に母の3回忌法要が午前中に終わりました。妻や次女、三女は午後、川崎市に帰りました。長女は、実家の大掃除を済ませて、今日の夕方、相模原市に帰りました。今日の午前中に、2尺2寸管の歌口仕上げが完了しました。午後から庭の松の木の剪定作業、吊り足場を設置、全体の30パーセントが完了しました。残りが明日1日で完了するかどうか。今週の金曜日に川崎市の自宅に帰るので、それまでの作業もあり、また、倉敷市のお琴の鈴木操秋先生の葬儀にも出席予定です。
地無し尺八製作(その2)(2025.5.12)2尺2寸管の歌口仕上げ作業
地無し尺八製作(その3)(2025.5.12)2尺2寸管の歌口仕上げ作業
地無し尺八製作(その4)(2025.5.12)2尺2寸管の歌口仕上げ作業
地無し尺八製作(その5)(2025.5.12)2尺2寸管の歌口仕上げ作業

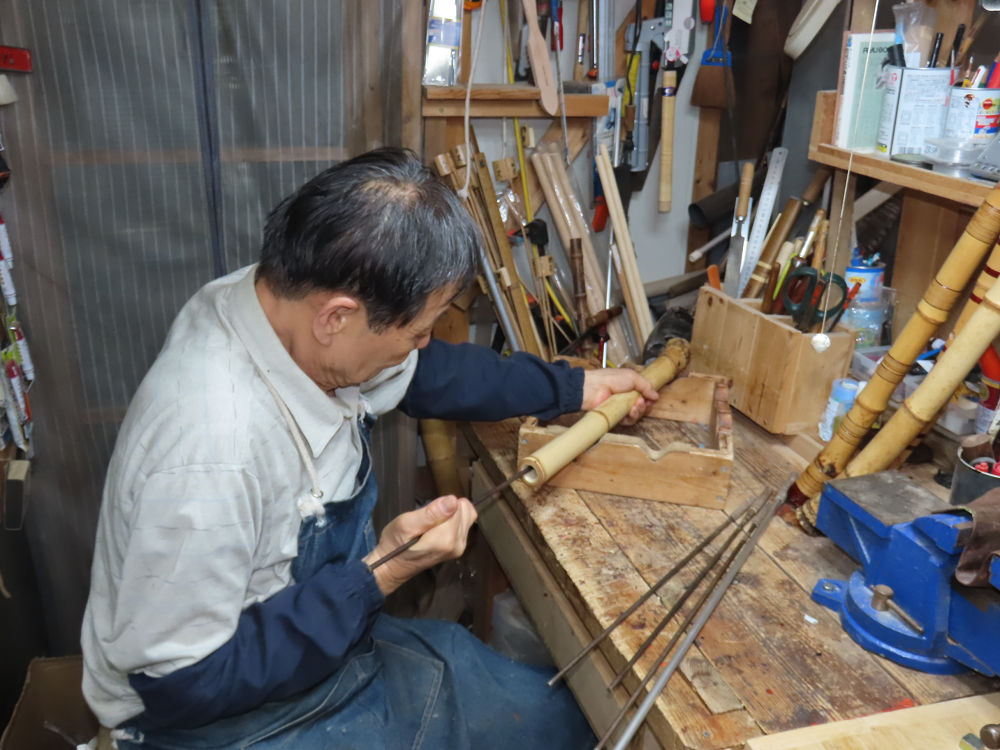

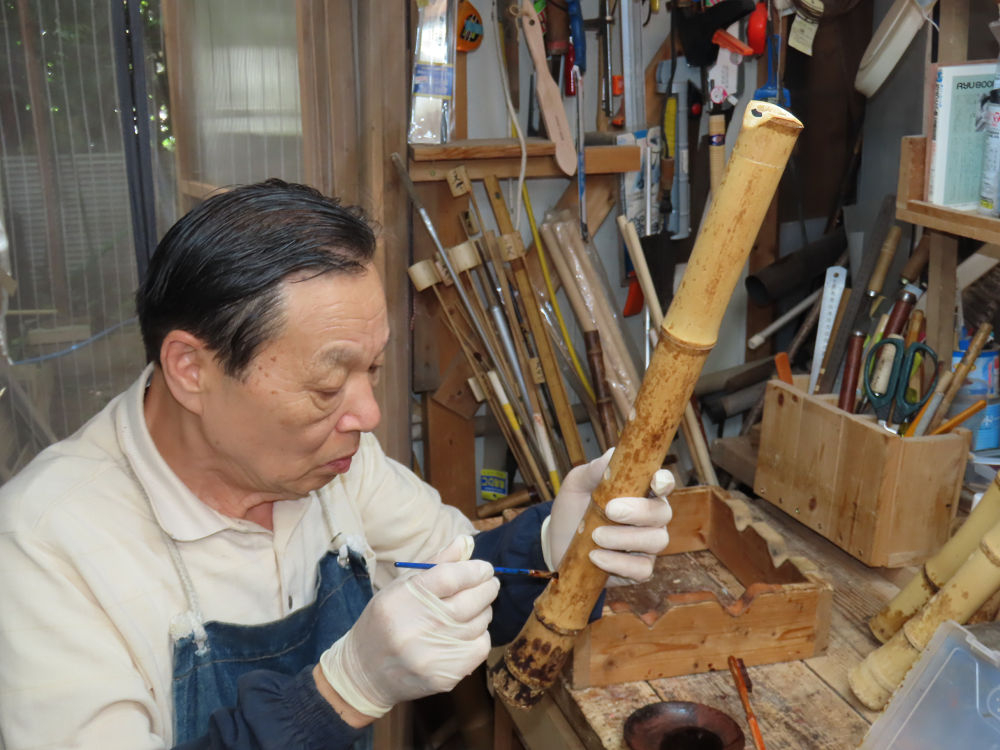

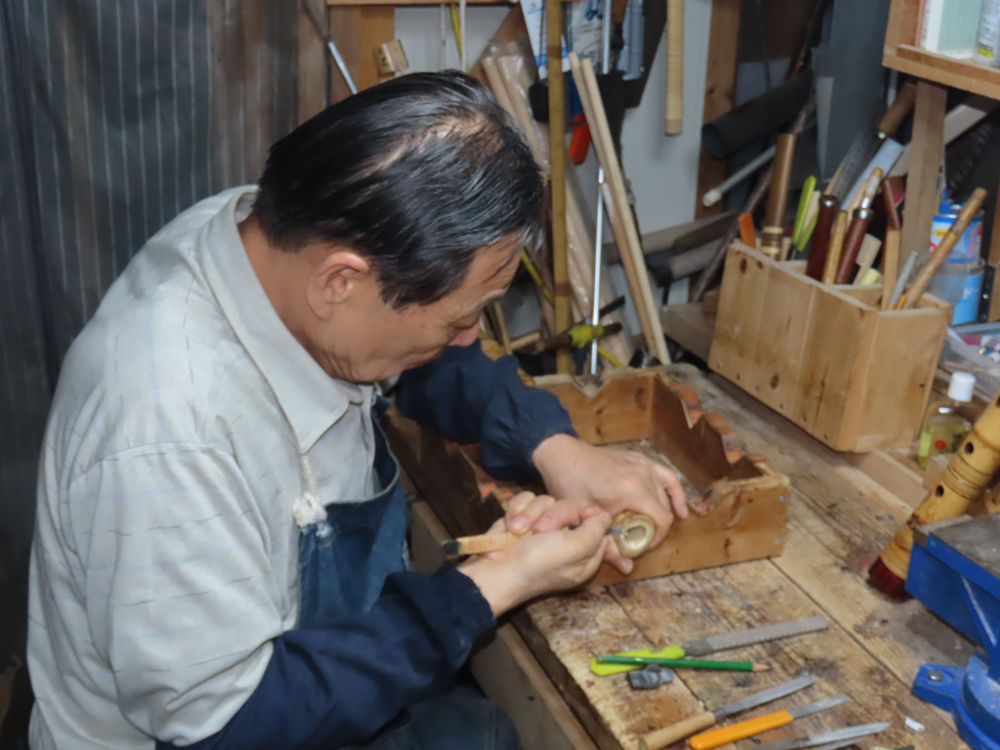

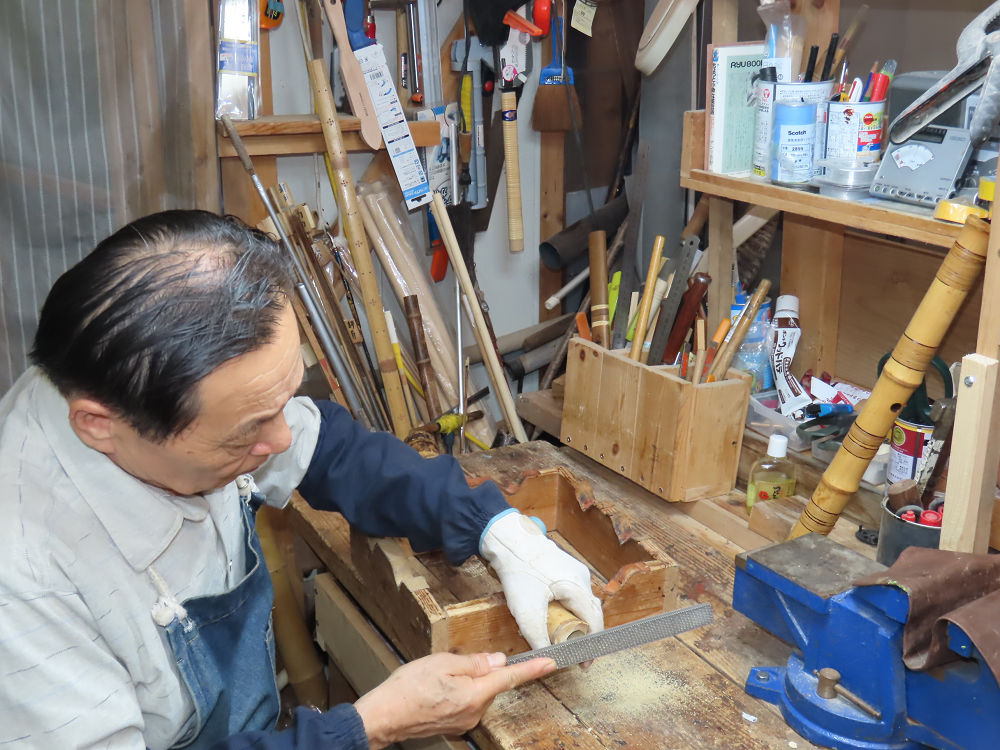

地無し尺八製作(その1)(2025.5.10)2尺2寸管の歌口入れまでの作業
地無し尺八製作(その2)(2025.5.10)2尺2寸管の歌口入れまでの作業
地無し尺八製作(その3)(2025.5.10)2尺2寸管の歌口入れまでの作業
地無し尺八製作(その4)(2025.5.10)2尺2寸管の歌口入れまでの作業
地無し尺八製作(その5)(2025.5.10)2尺2寸管の歌口入れまでの作業
地無し尺八製作(その6)(2025.5.10)2尺2寸管の歌口入れまでの作業
地無し尺八製作(その7)(2025.5.10)2尺2寸管の歌口入れまでの作業
地無し尺八製作(その8)(2025.5.10)2尺2寸管の歌口入れまでの作業

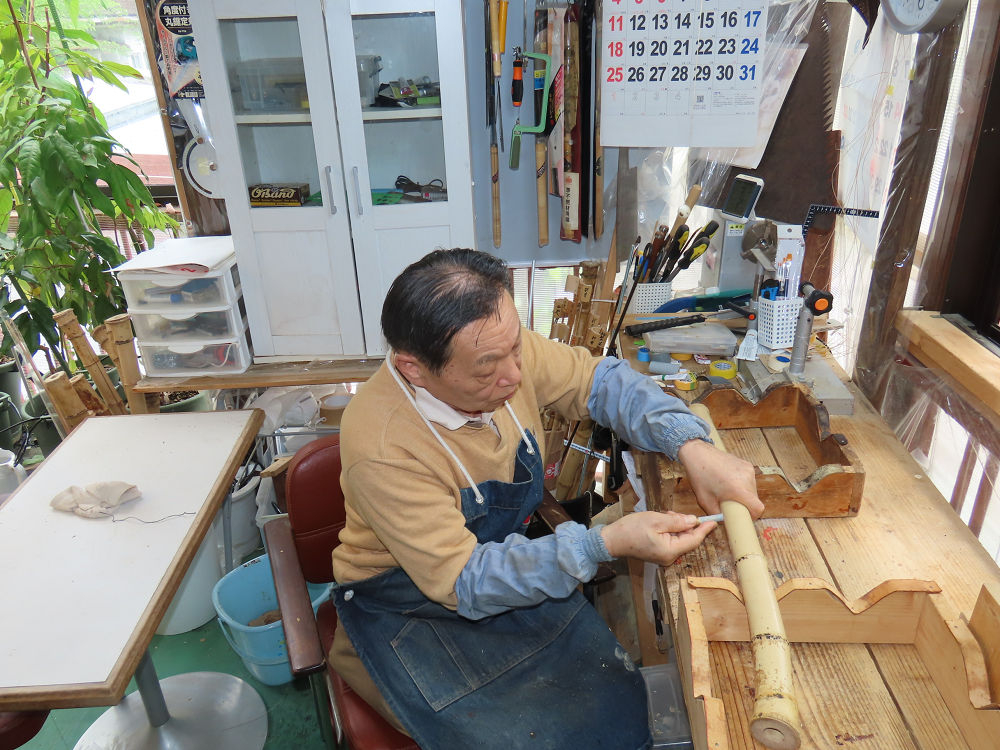

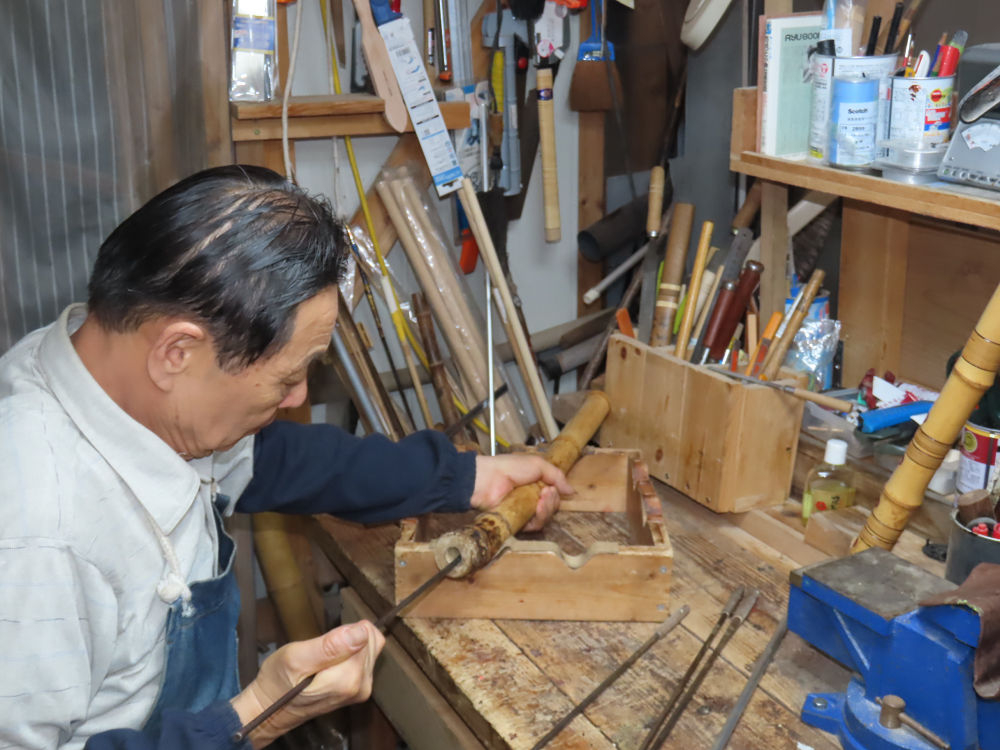

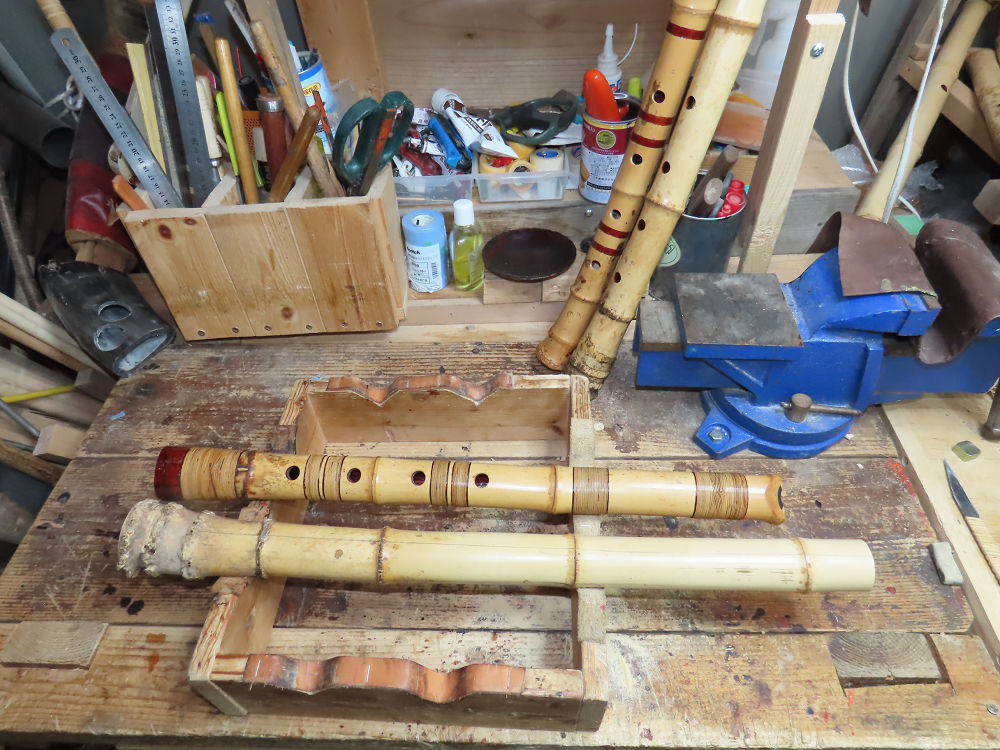

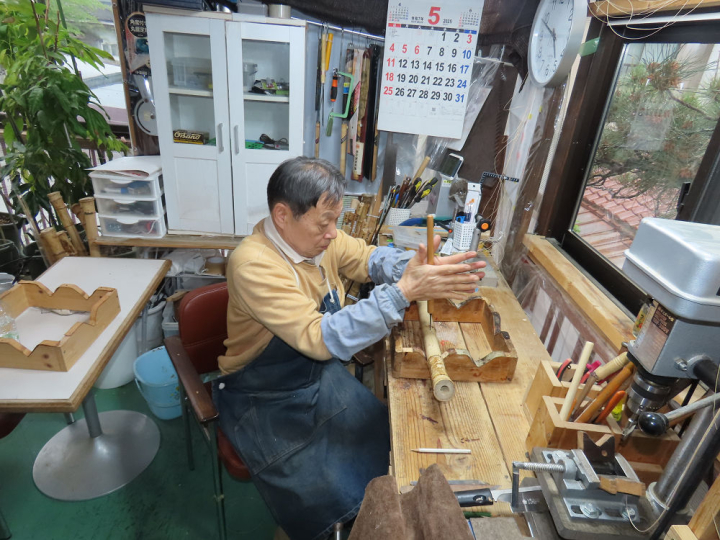

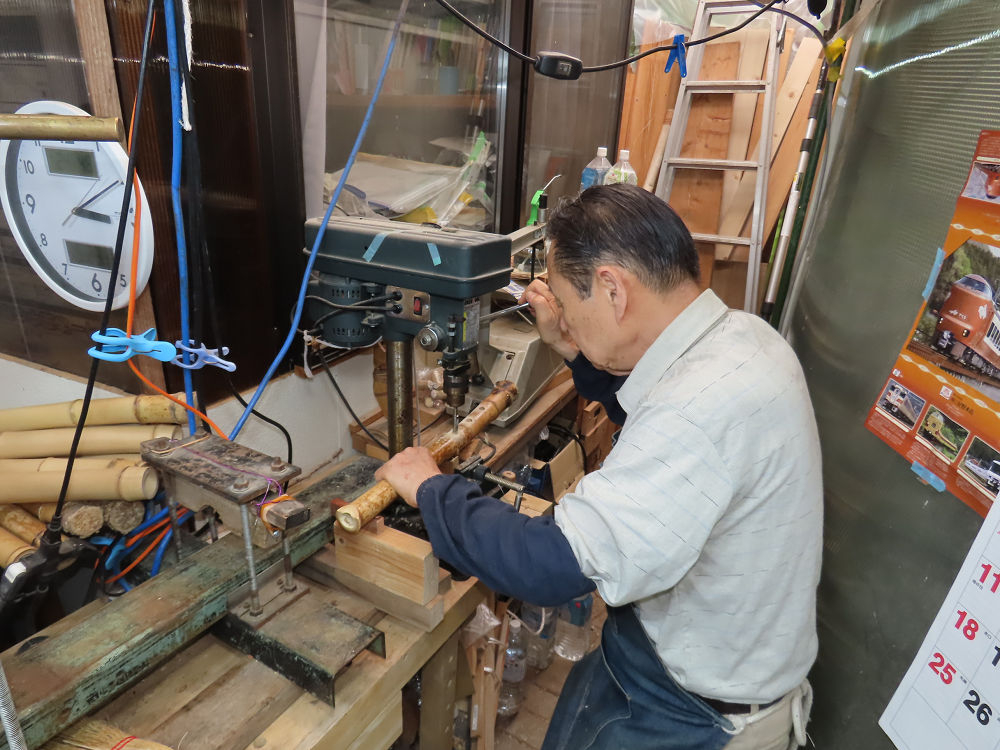

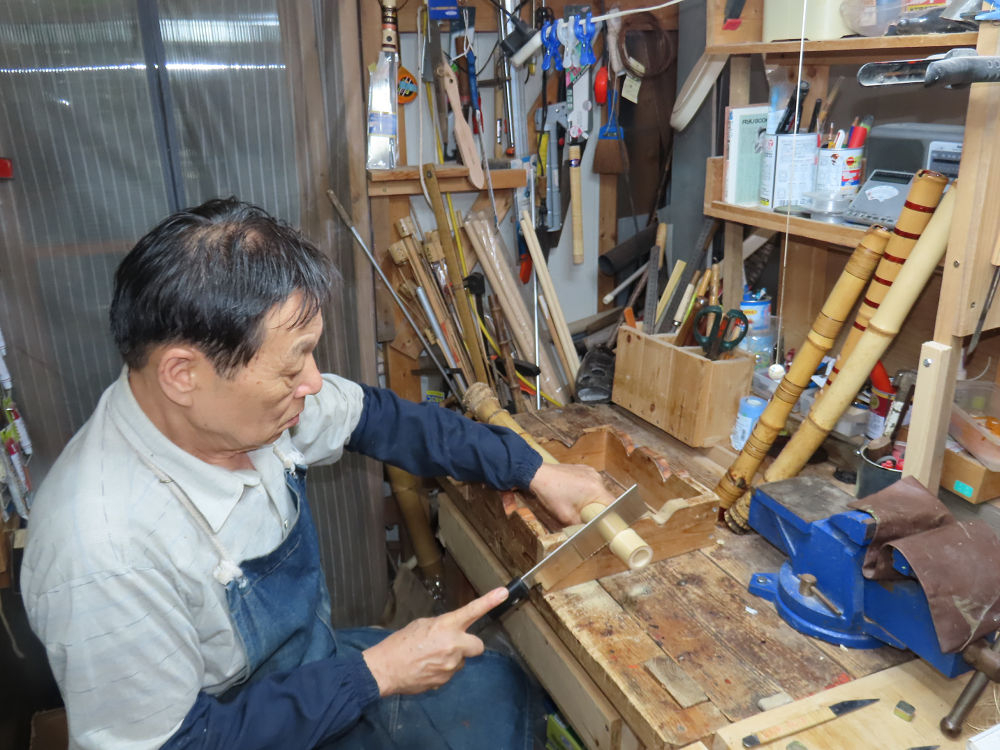

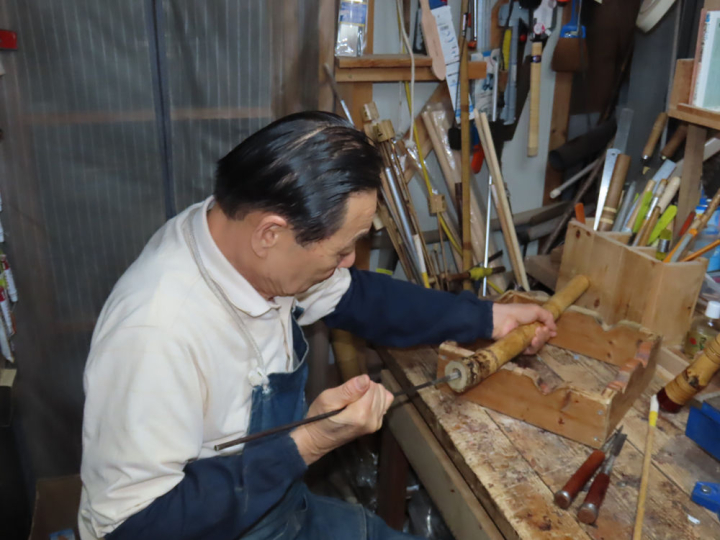

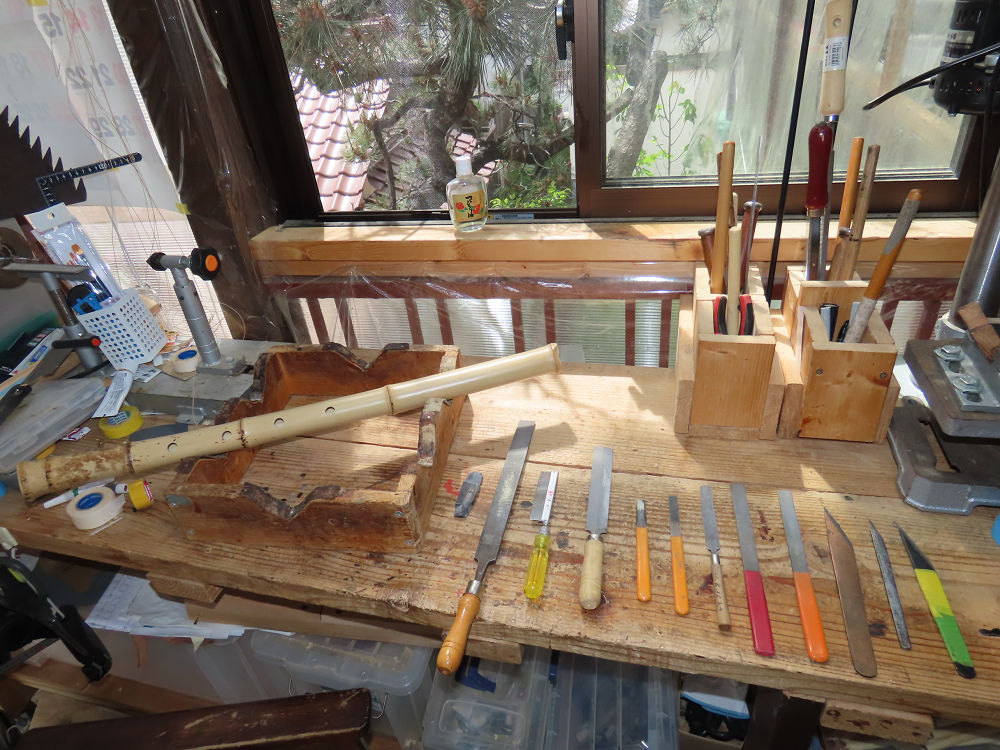

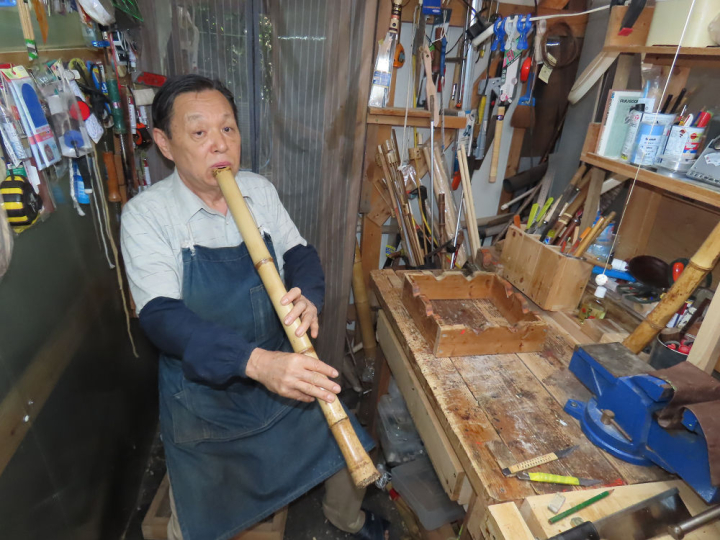

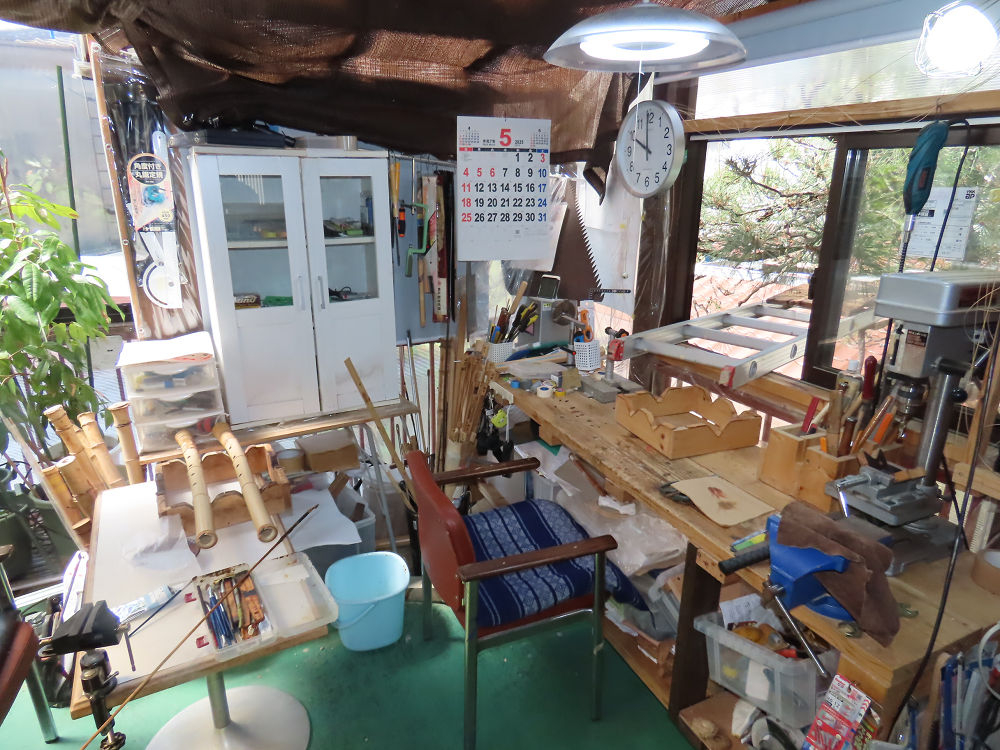

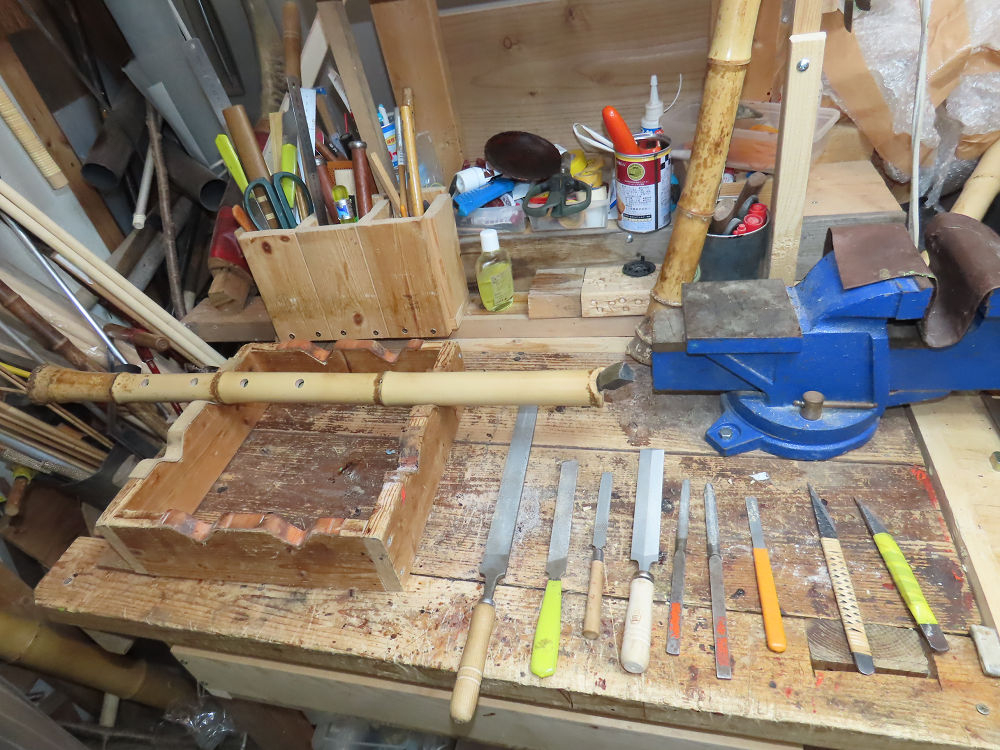

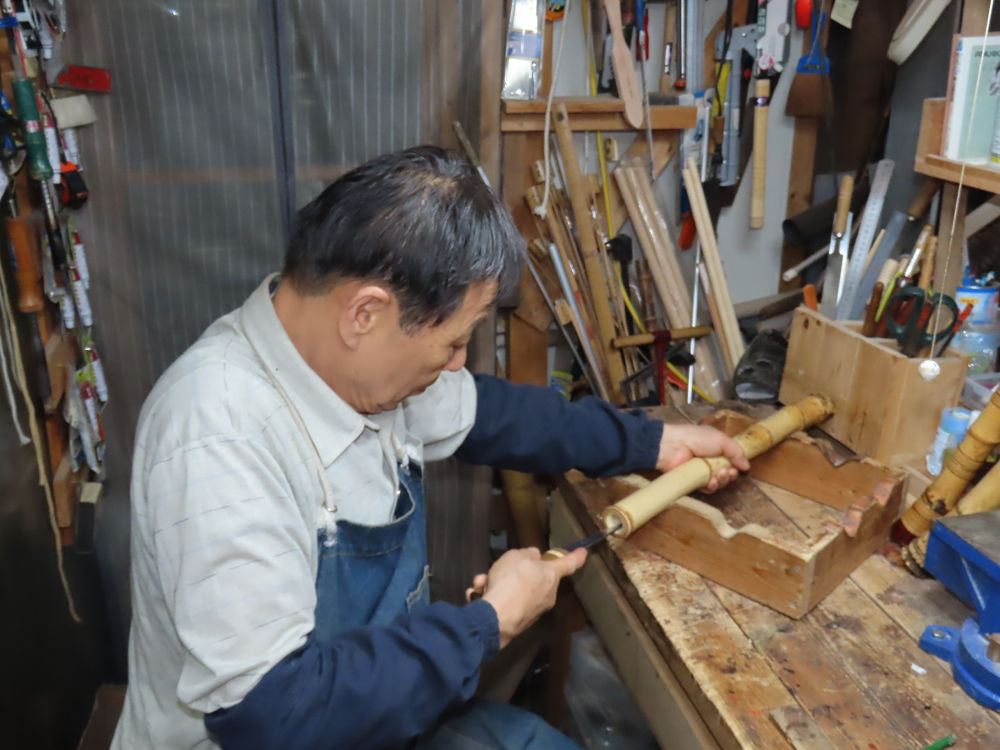

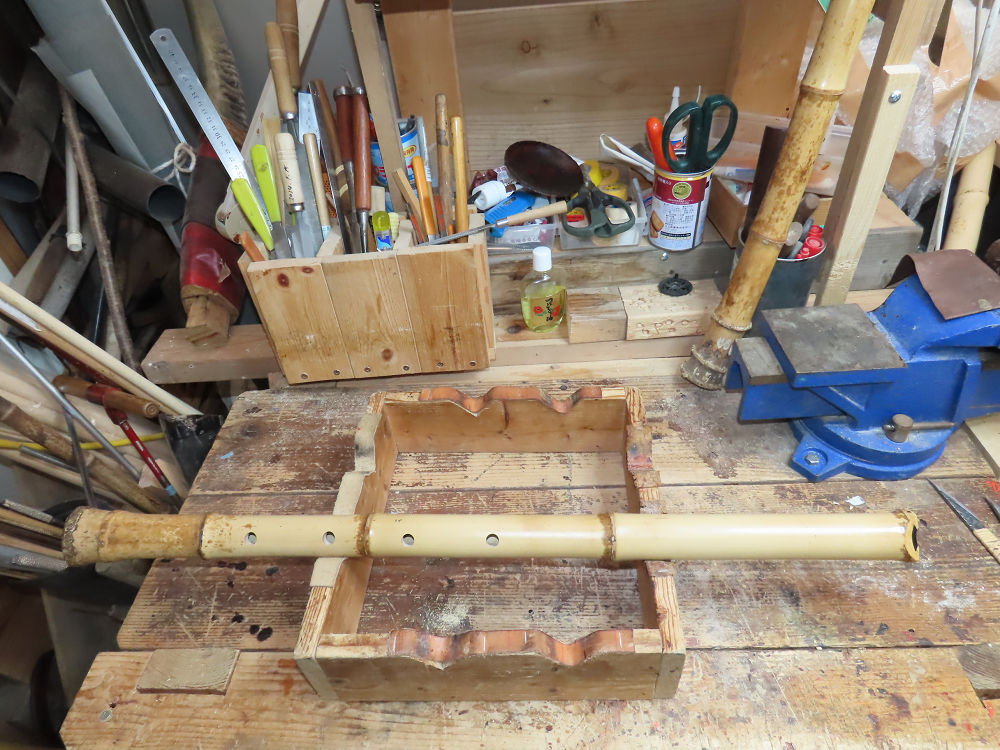

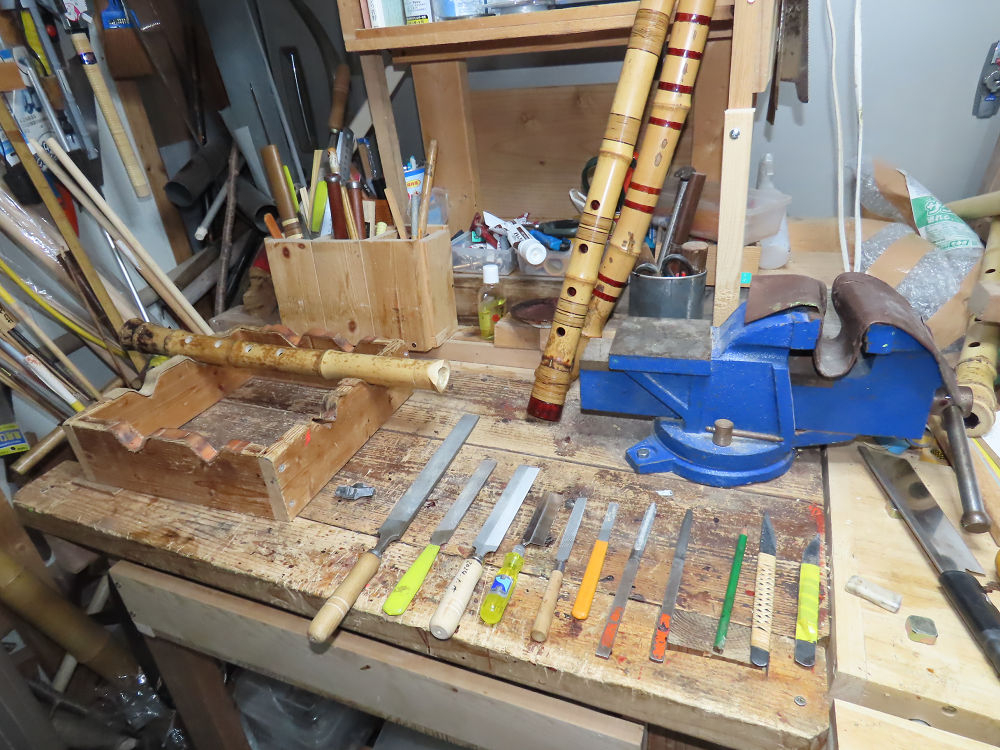

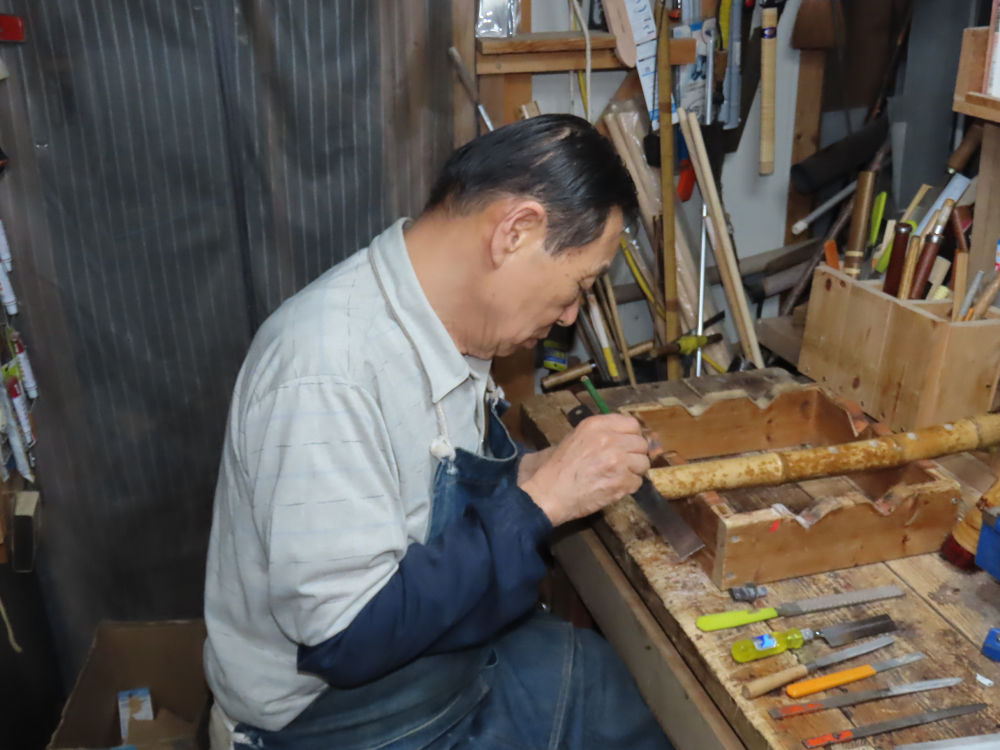

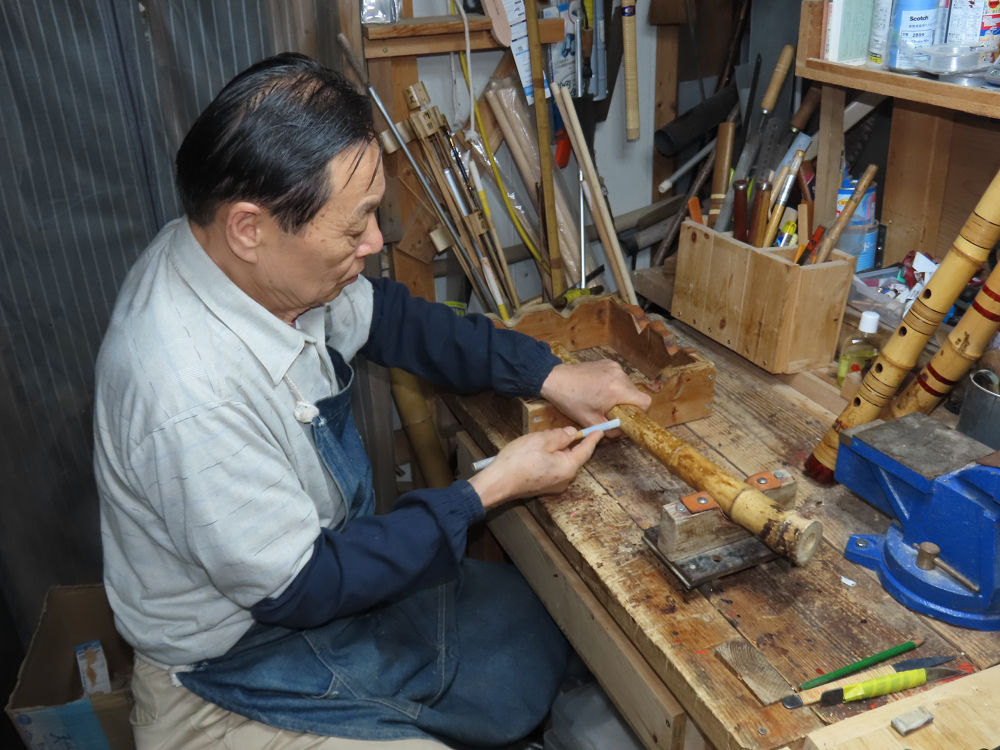

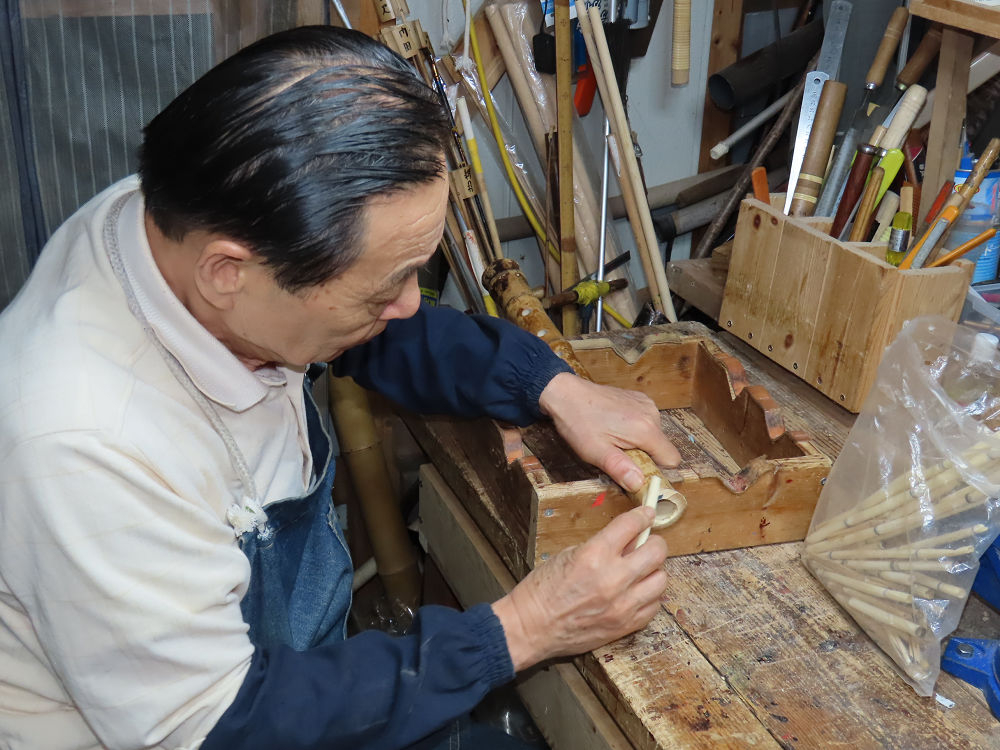

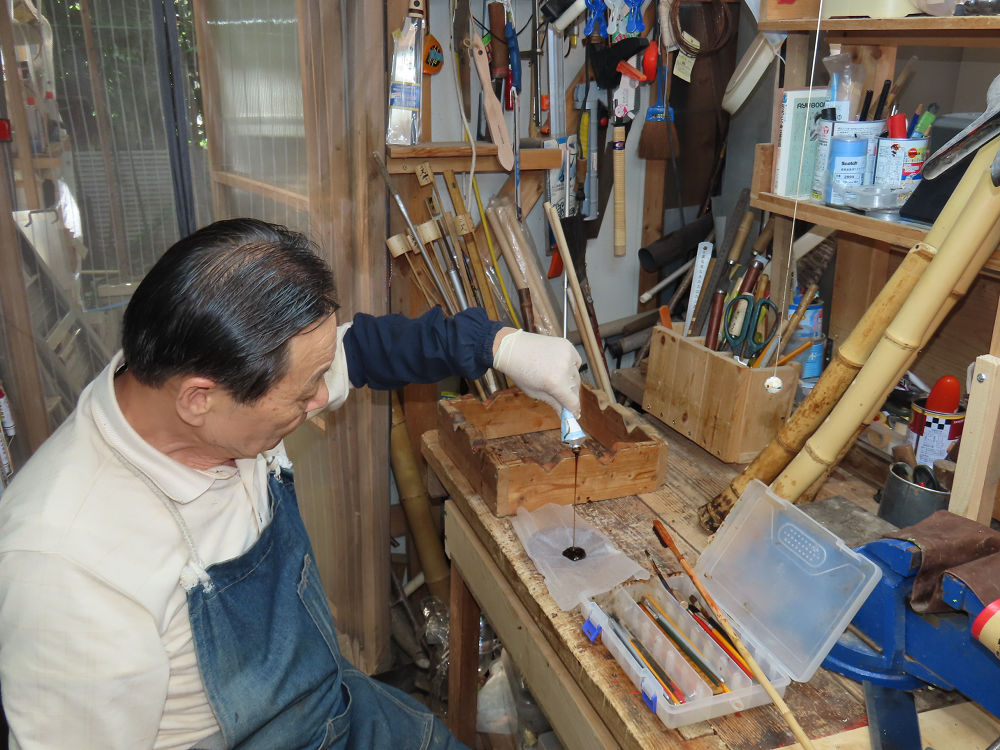

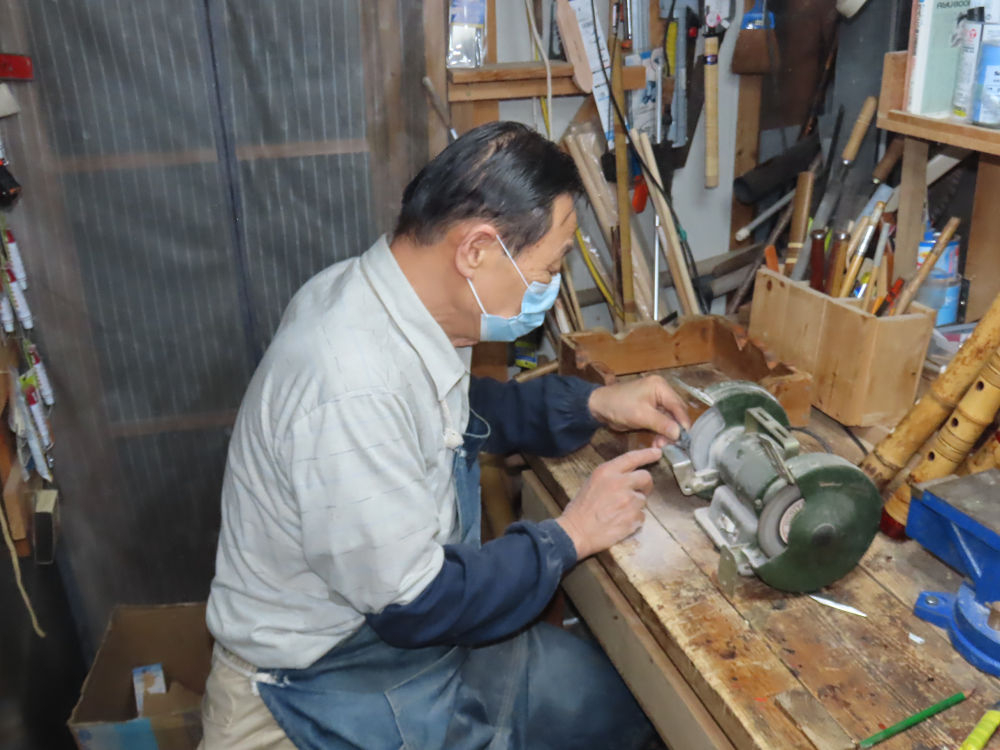

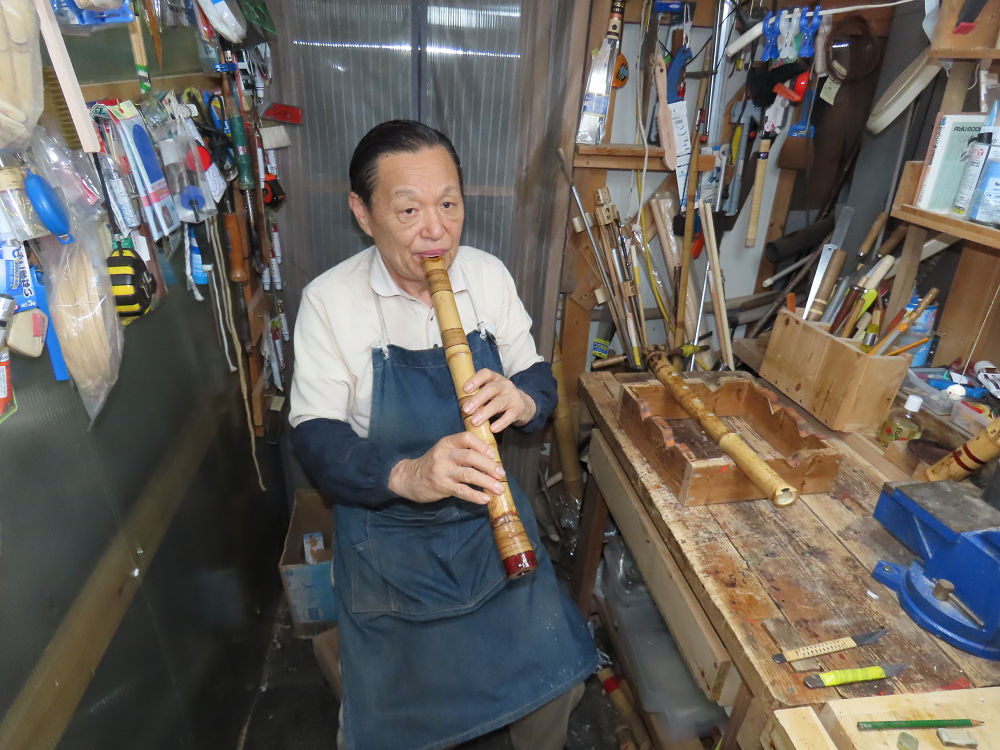

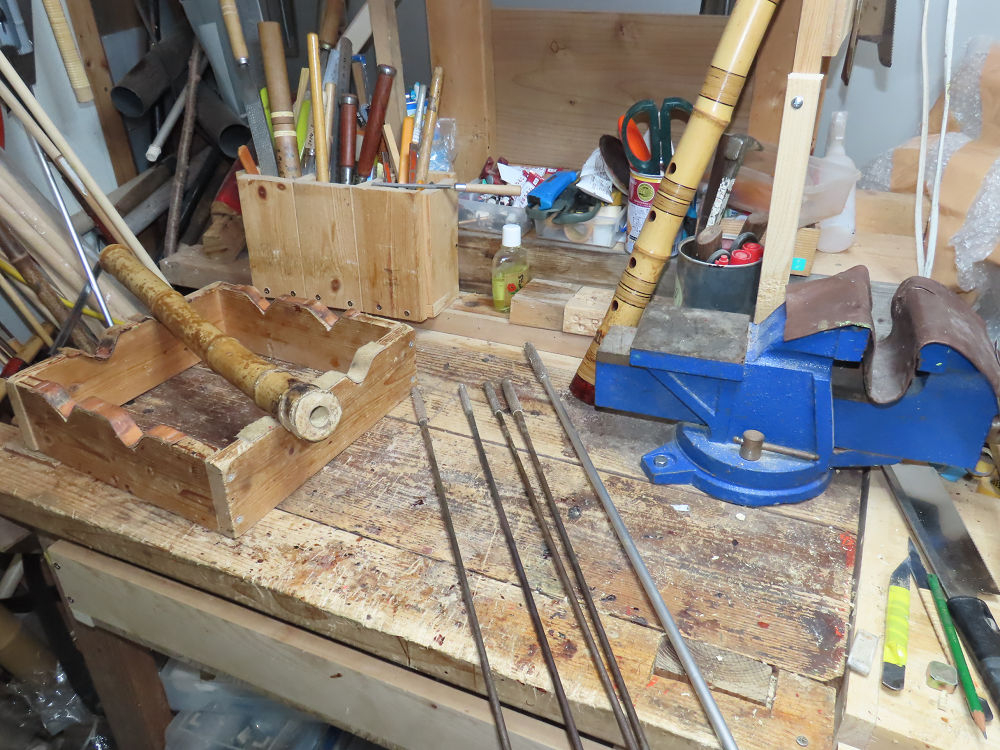

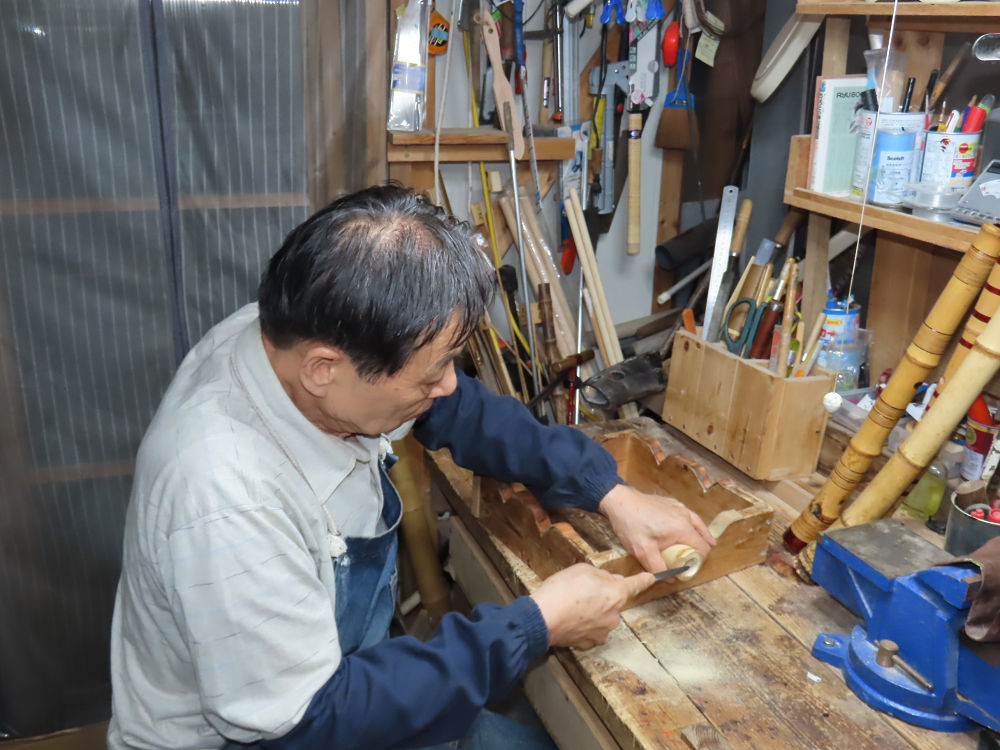

地無し尺八製作(その1)(2025.5.9)2尺2寸管の下作り作業
母の3回忌法要のため、岡山県高梁市の実家に帰省しています。明後日が法要なので、今朝は雨が降り出す前に墓掃除に出掛けました。帰宅して、外国人留学生のアパートの庭の草取り、庭木の剪定を予定していましたが、雨降りになり、外の作業は中心にしました。そのため、2階工房で、久々に2尺2寸管の尺八製作作業をしました。ため直し機は川崎市の自宅にあるので、ため直しの必要ない竹材で、錦風流用の2尺2寸管の下作りをしました。錦風流尺八といえば、当然、津軽3名人の一人、折登如月作の尺八なので、如月作の2尺2寸管の寸法を参考に手穴の位置も決めました。しかし、大切なのは息受けの良さ。息受けが良くないと、コミ息を出すことが出来ません。今回の尺八、息受けが期待できそうです。
